金茂长安悦-房家【十次】实地踩盘播报施工进度。

叭楼,新房带看,二手房代办过户,望京二手房精选房源,您置业的小管家。

金茂长安悦-房家【十次】探房播报施工进展,更新小区施工进度,想了解进展更多信息,进群咨询探房小组成员。

应微信群里粉丝要求,想看一下近期施工进度,受业主委托房家探房小组成员安排踩盘,拍了一些小区施工进展,和大家分享,想了解更多小区信息,群里咨询探房人员,关注我不定期更新北京楼盘小区施工进度。

应房家粉丝的要求想看看金茂长安悦的施工进度,我们房家探房小组带着粉丝们的委托和期待来到了施工现场,这是房家平台第10次踩盘,跟随房小家的镜头去施工现场一探究竟。

★本篇精彩内容分类:

◆网签数据

◆楼栋施工进度+小区内部环境+室内施工进度+地下部分进度

◆整体视频+周边实拍

项目简介

鸟瞰图

截至10月26日小编统计,2022年取证,住宅共签约356套,网签均价约5.3万元/平左右。

地址:门头沟区地铁S1线四道桥站南侧约300米

主力户型: 78-143平的二到四居

容积率:2.0

绿地率:30%

户数:438户

楼栋:11栋

室外施工进度

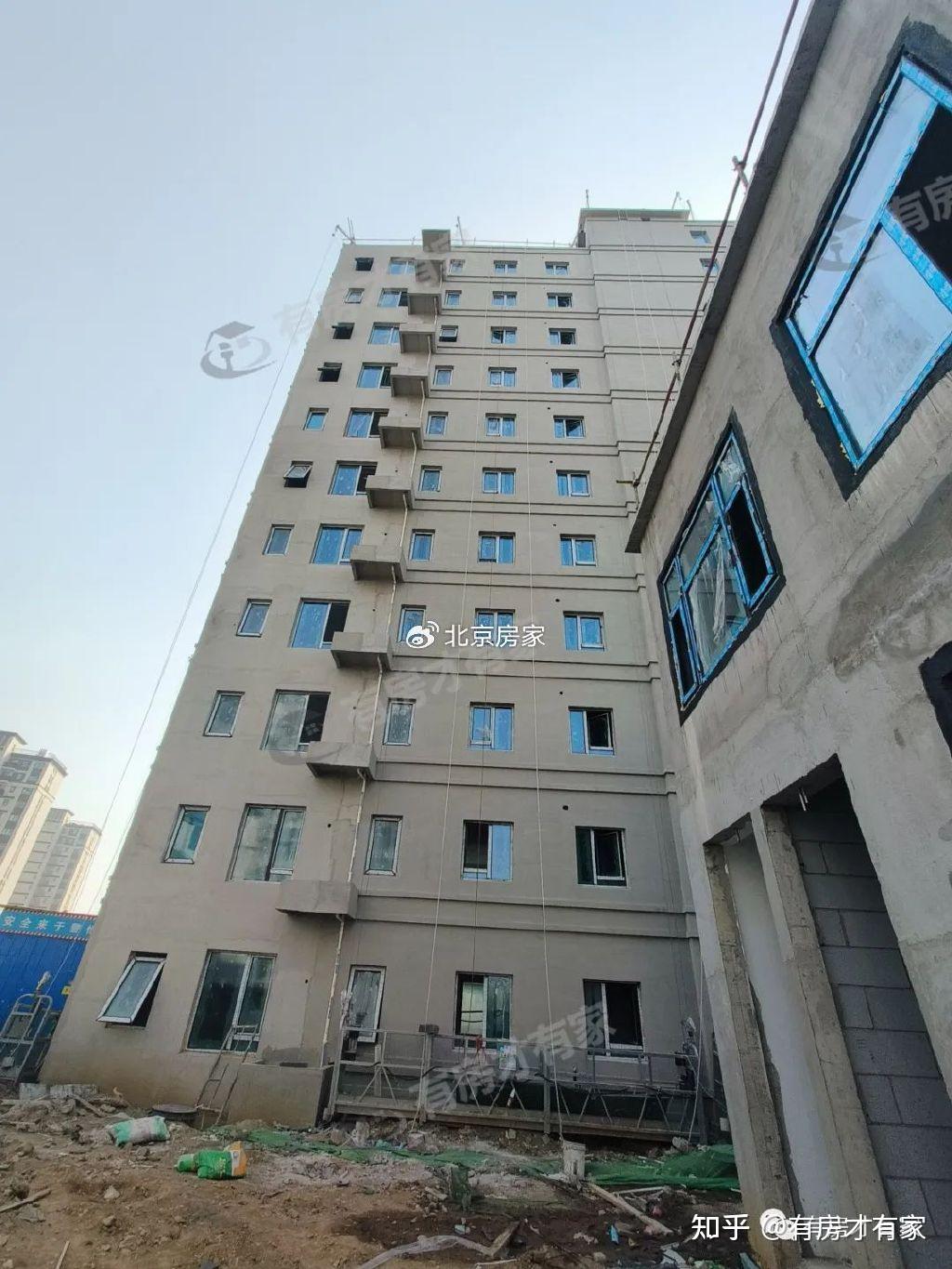

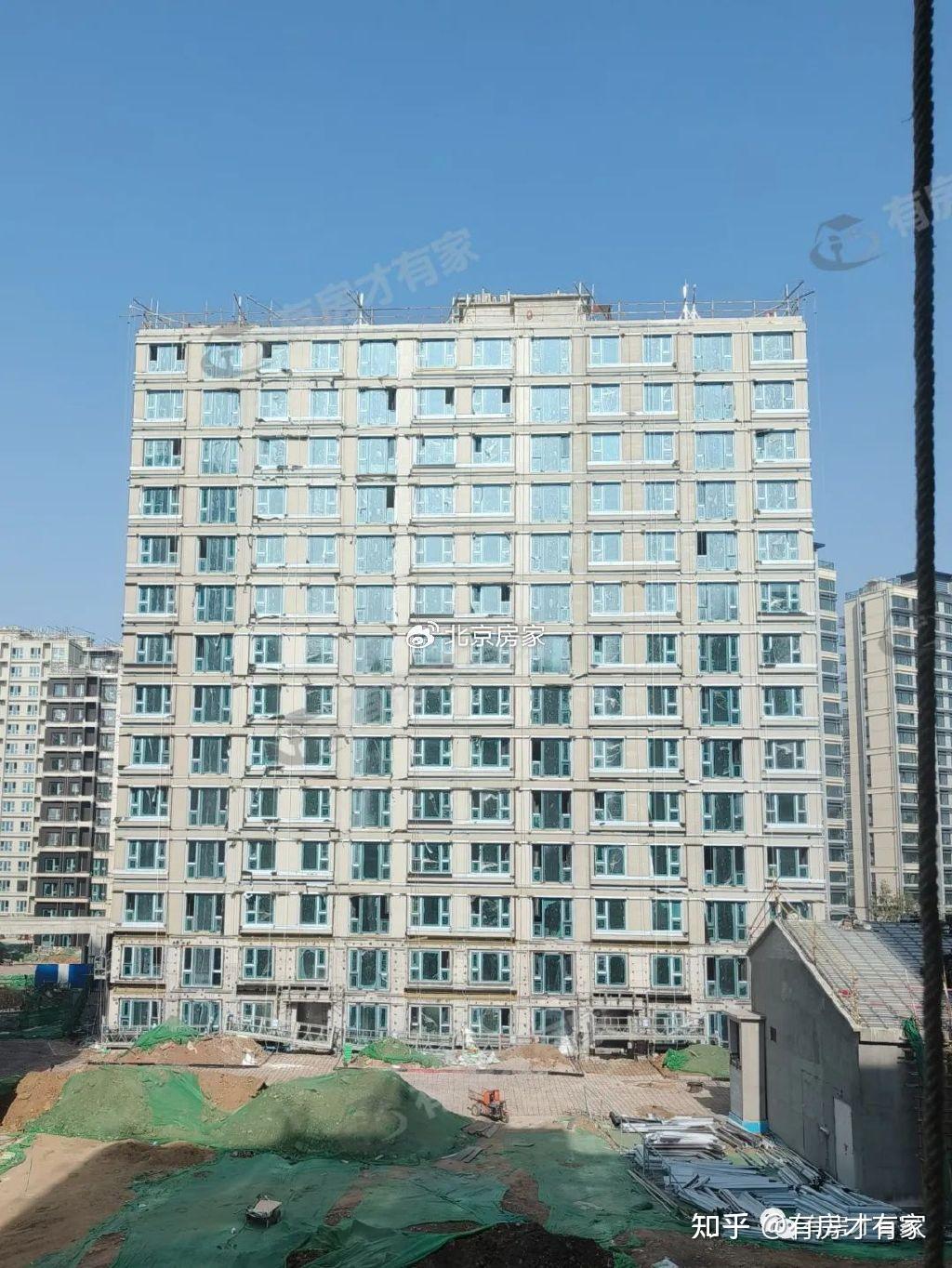

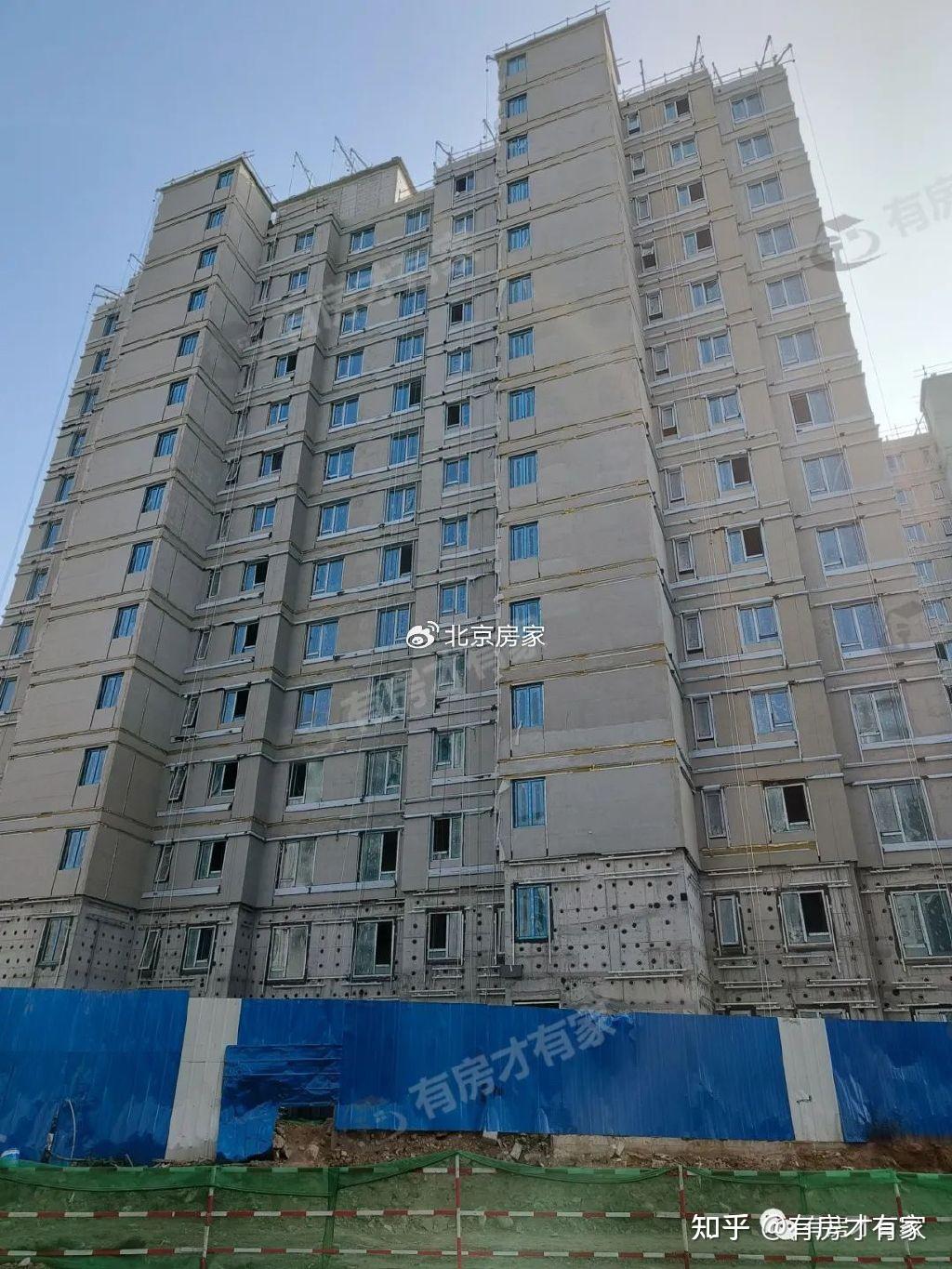

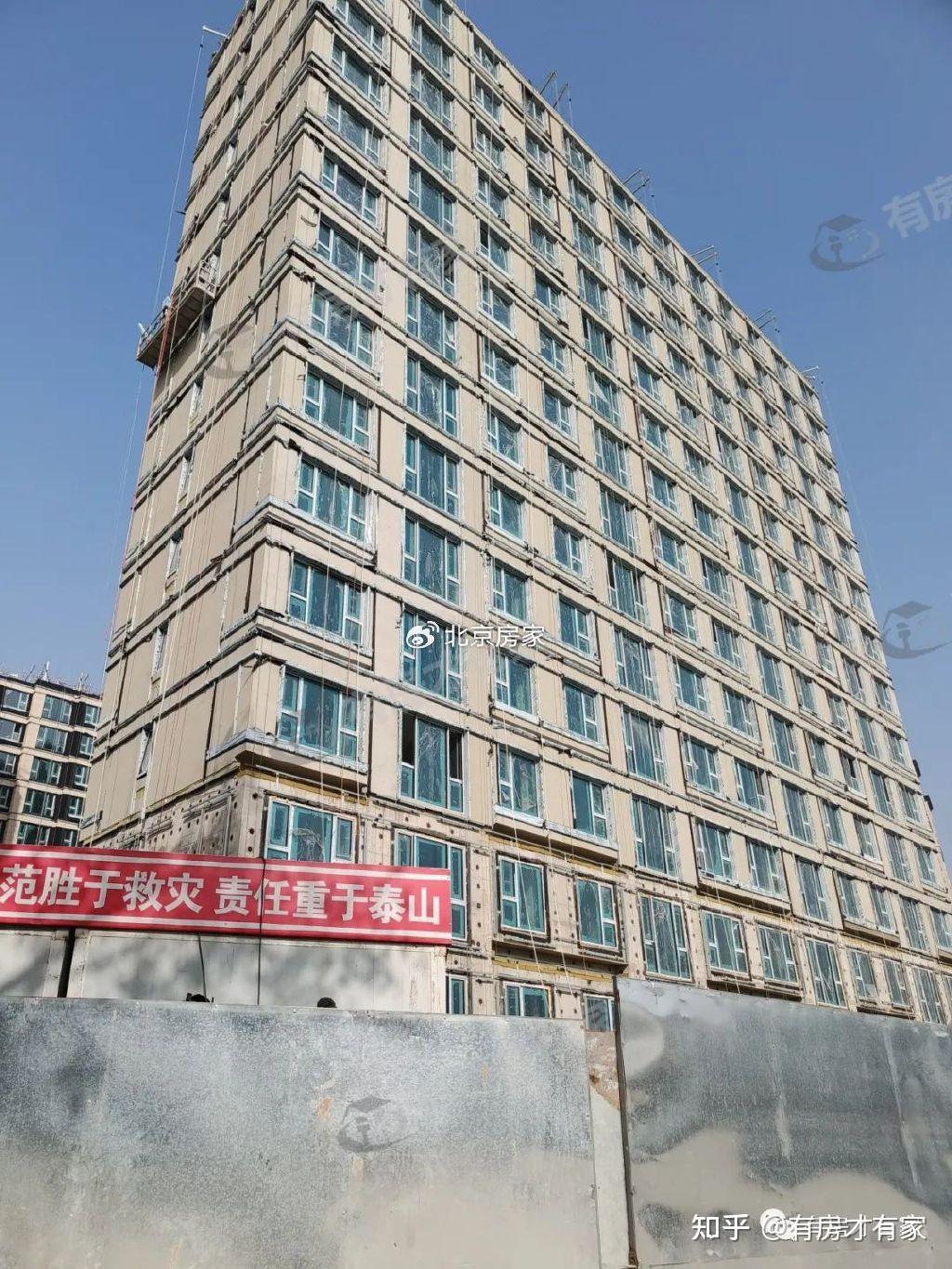

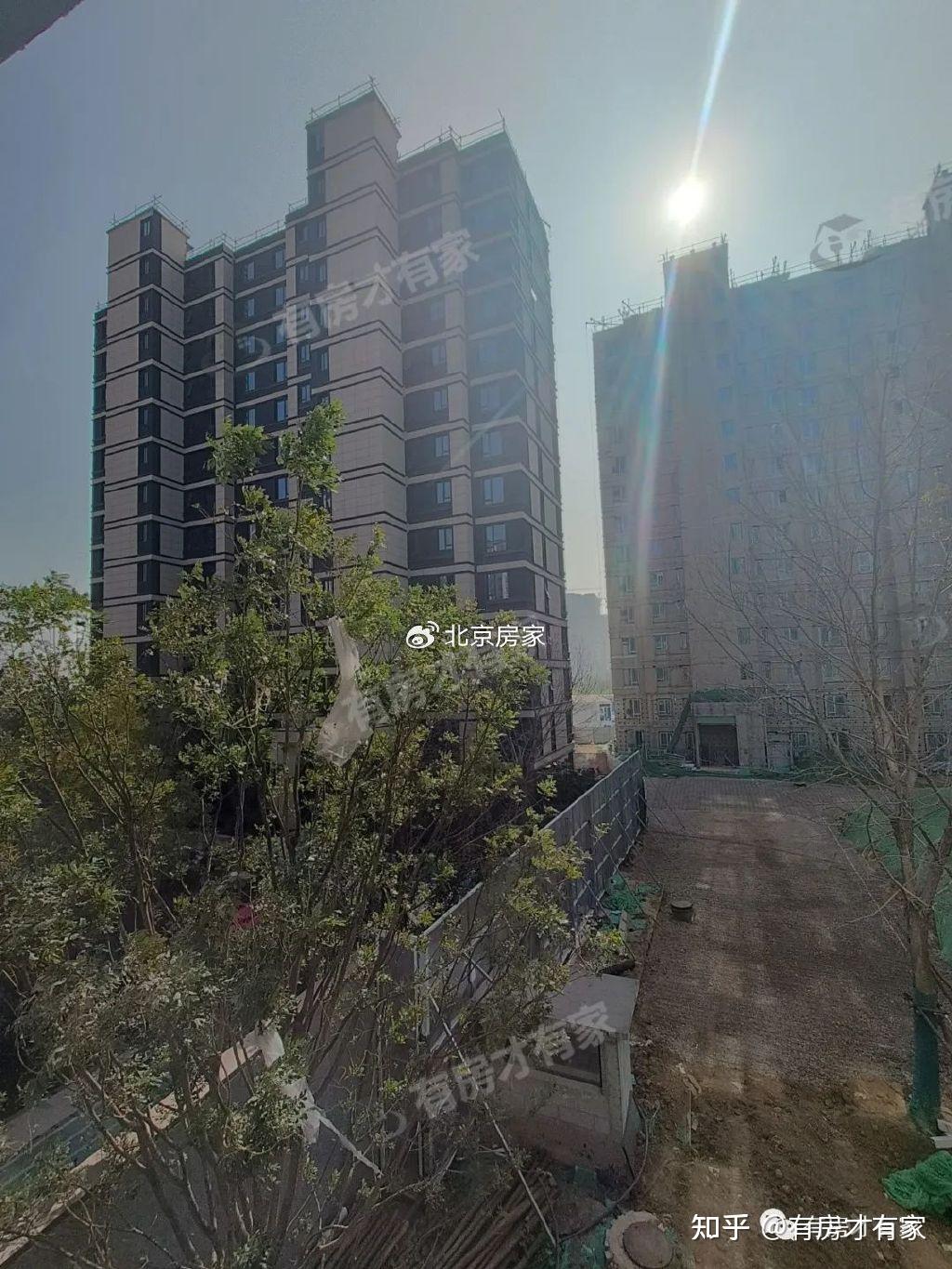

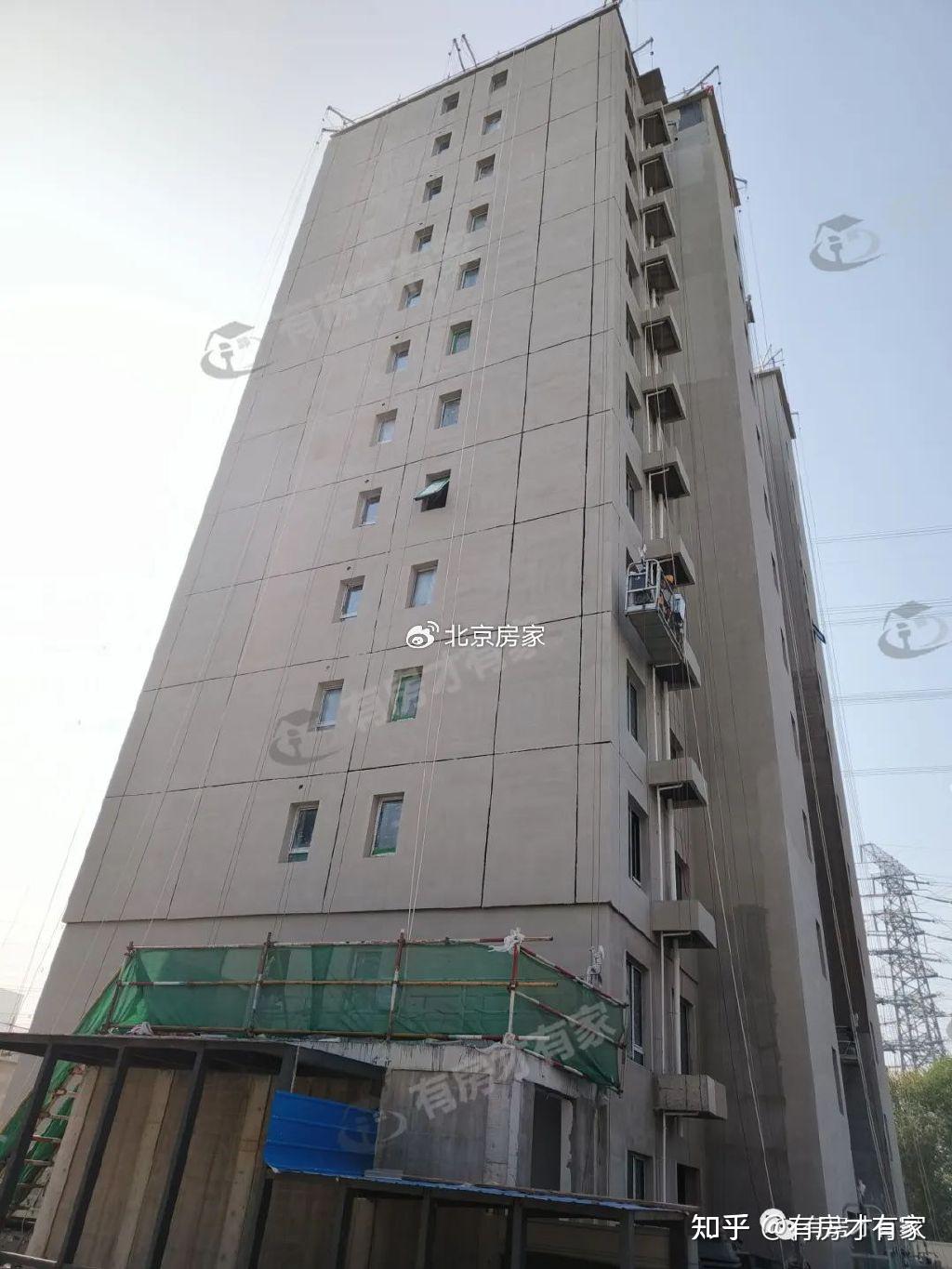

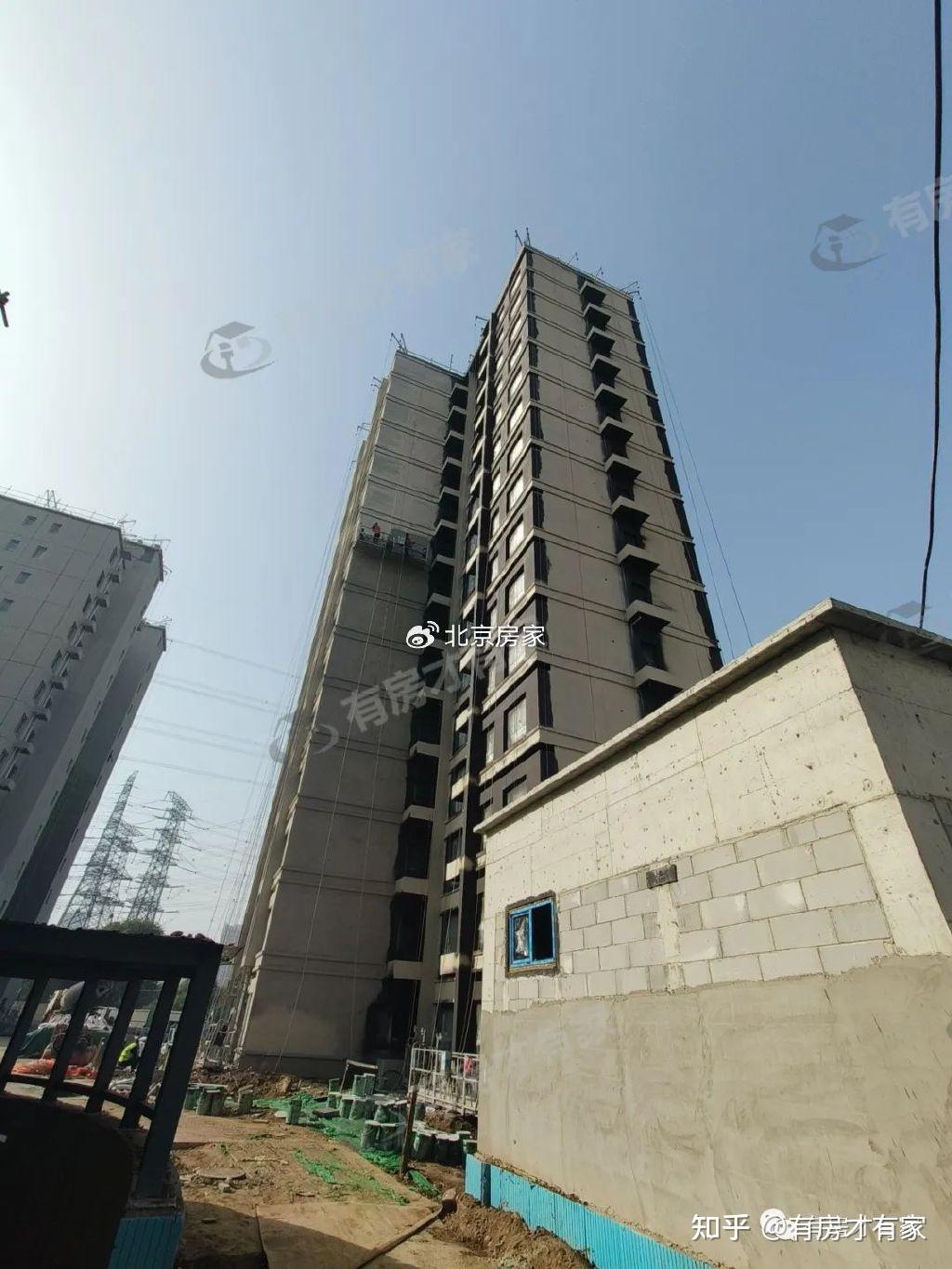

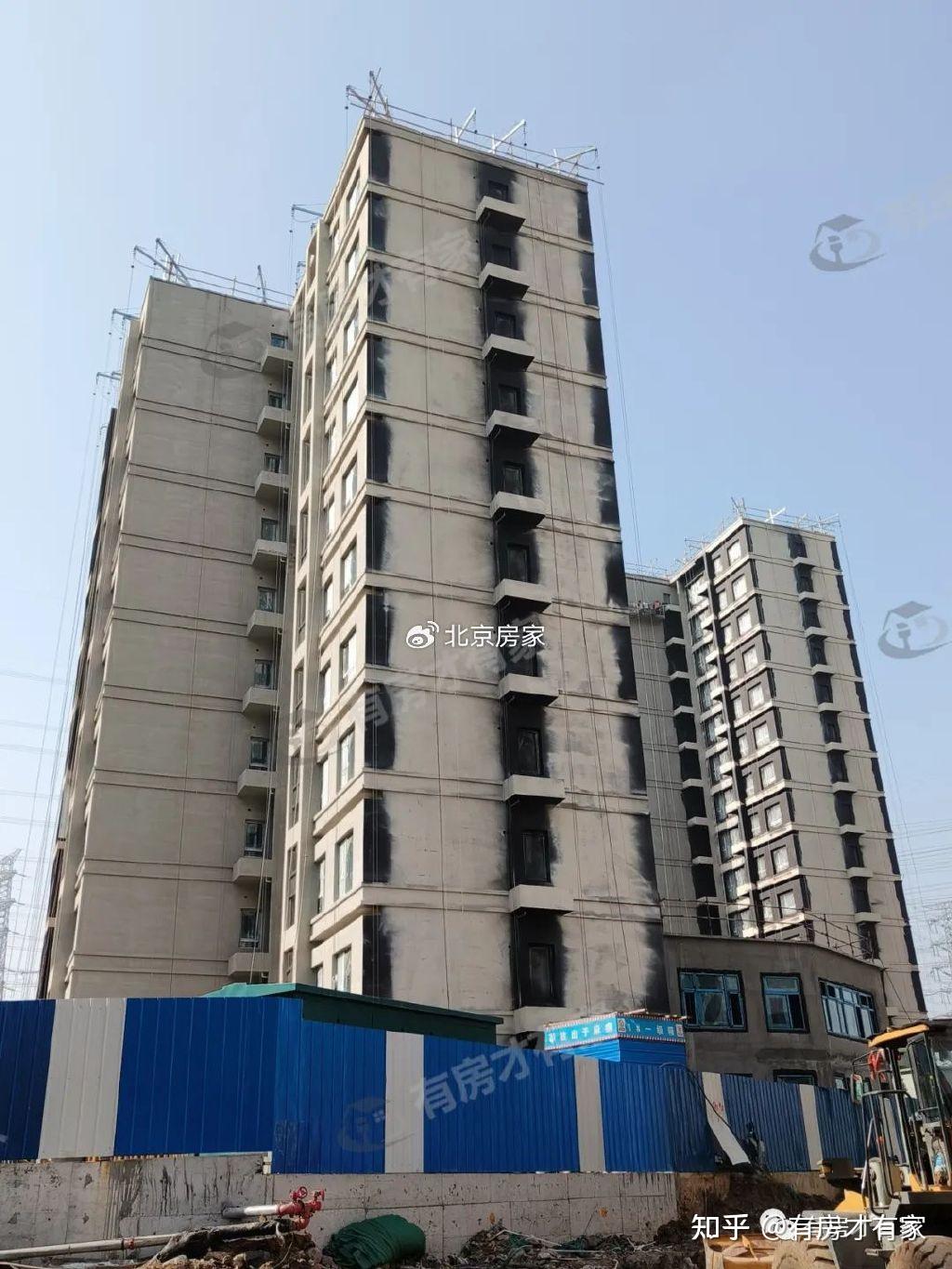

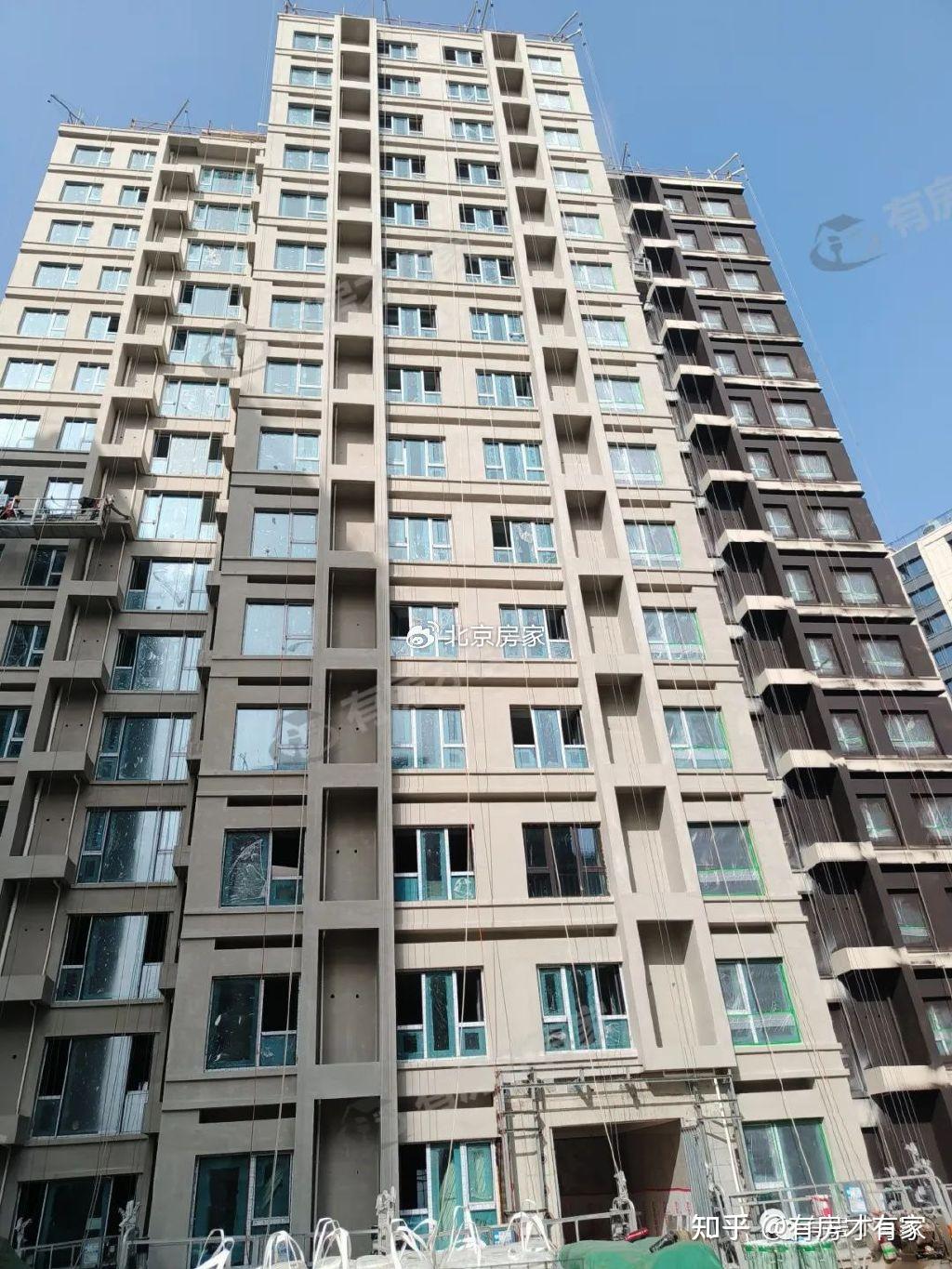

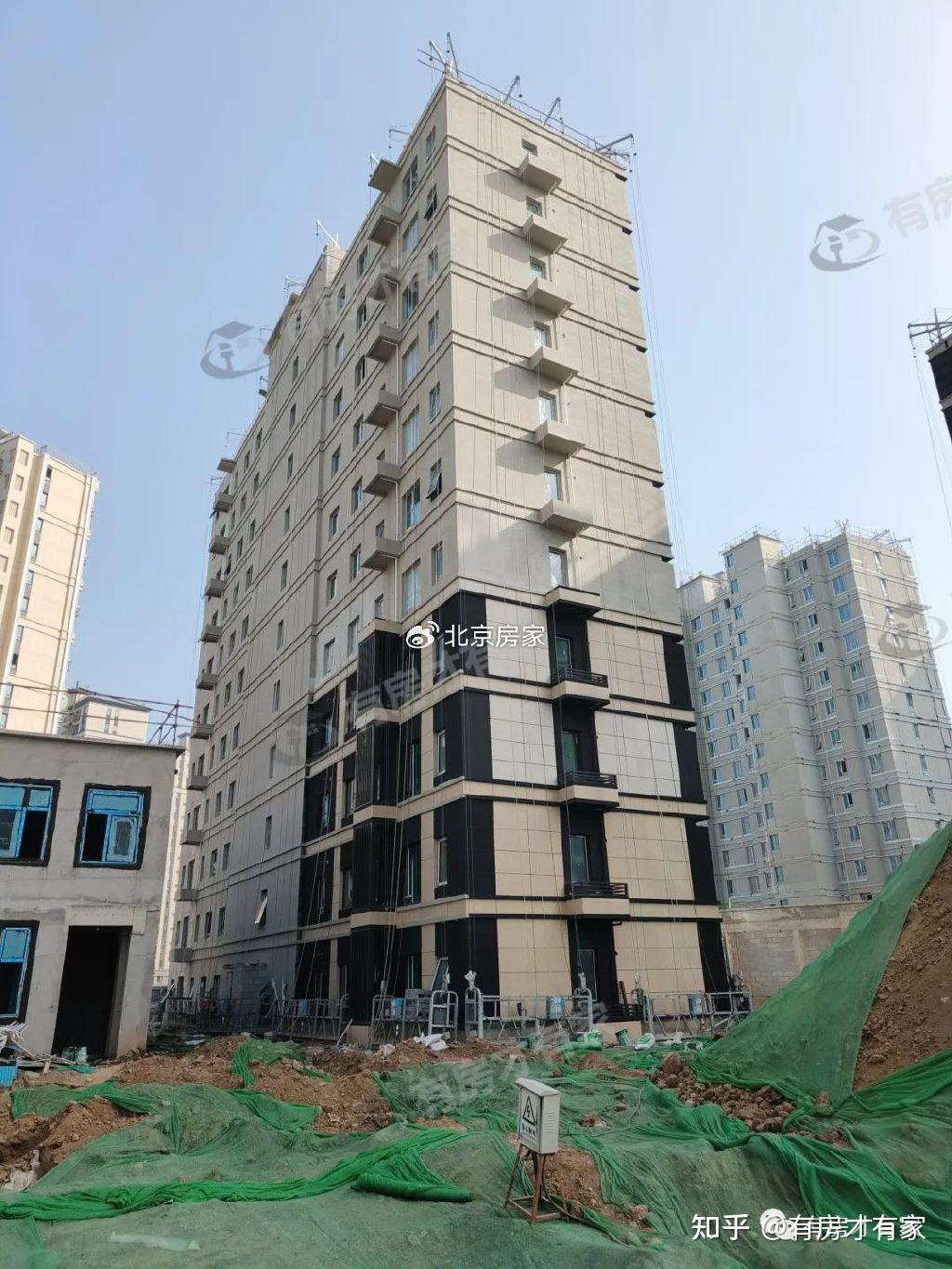

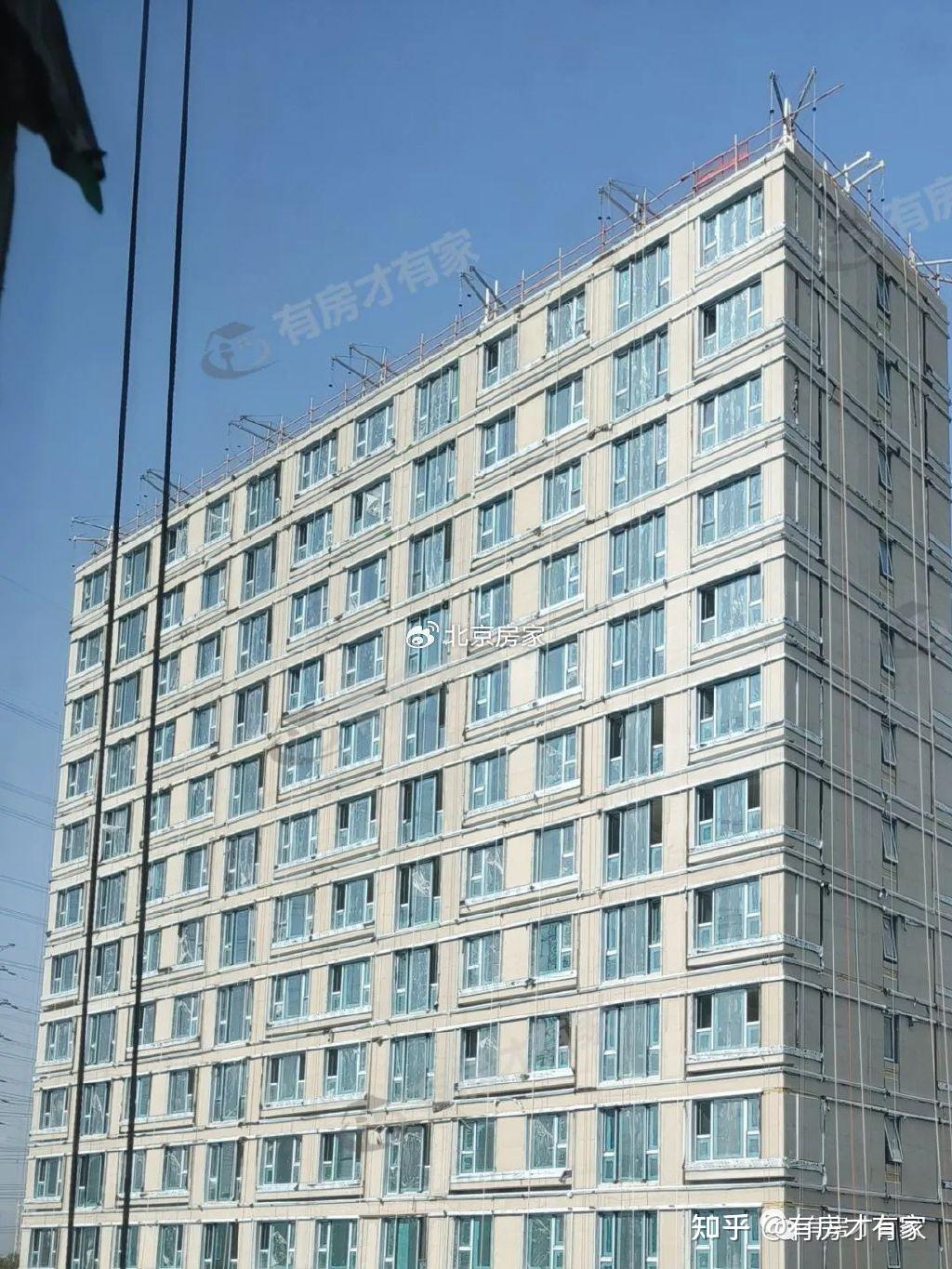

楼栋各个角度实拍,目前来看,楼栋均已封顶了,窗户安装了一部分,外立面还在施工中,进度快的外立面施工也比较快

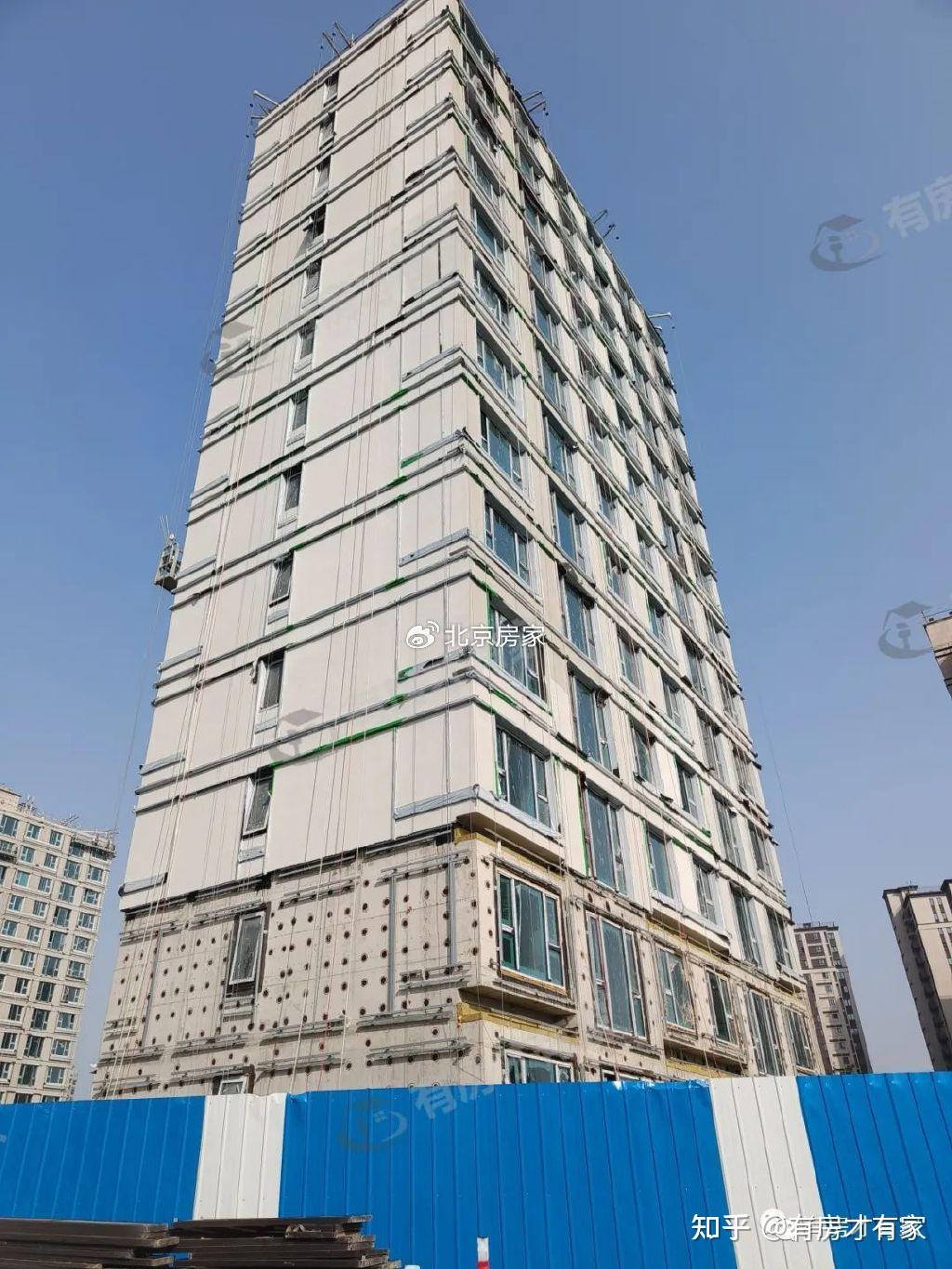

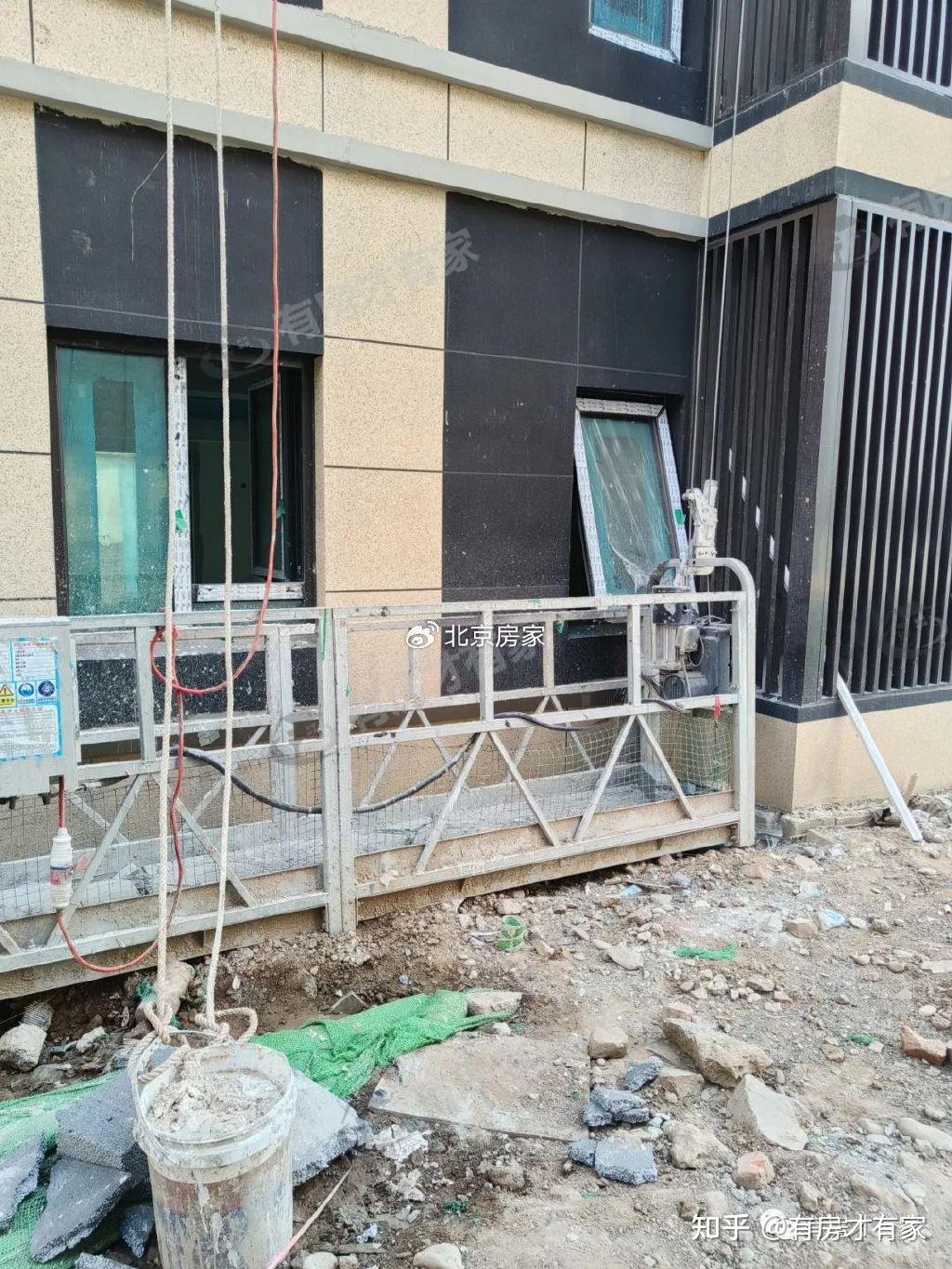

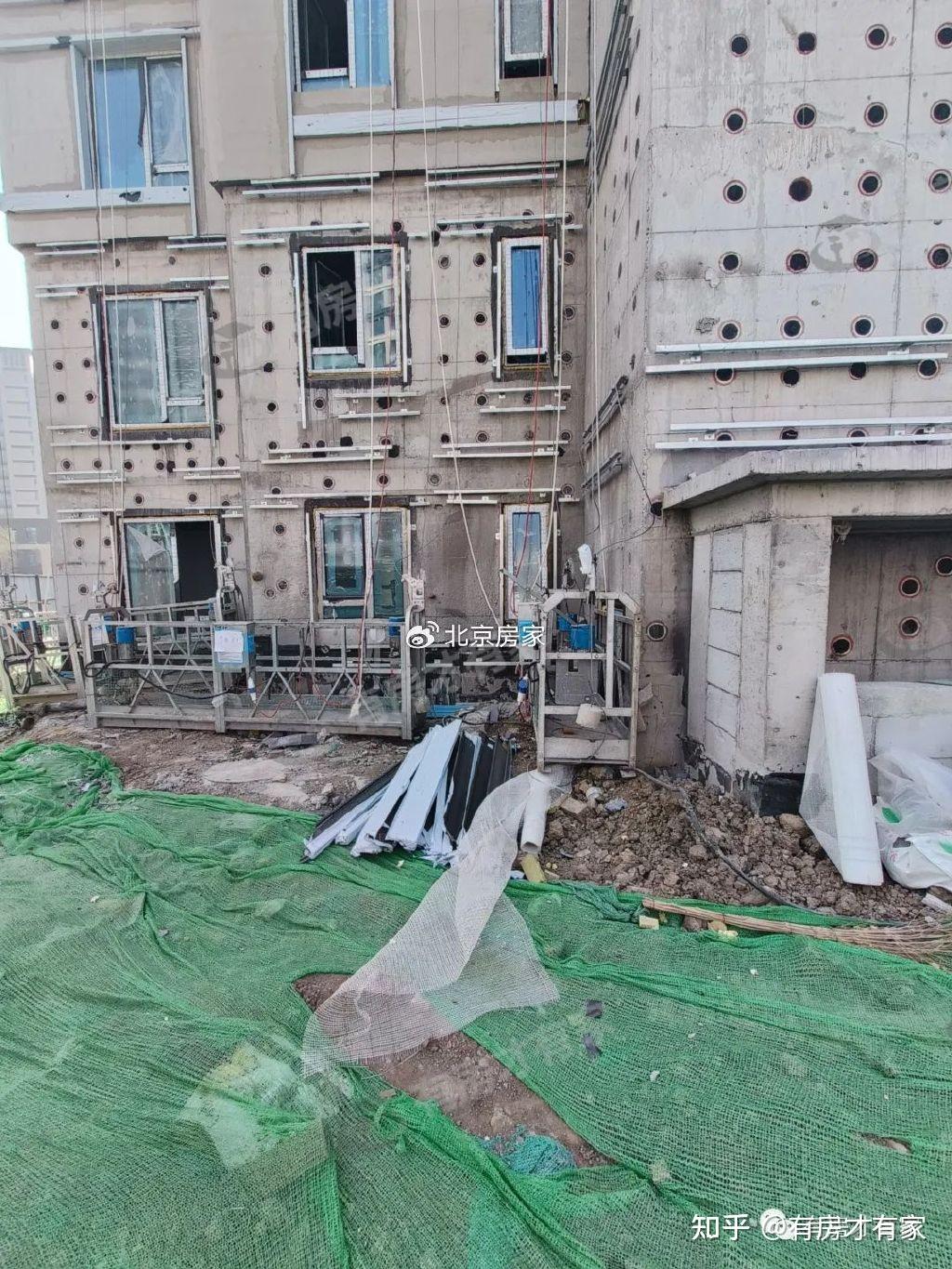

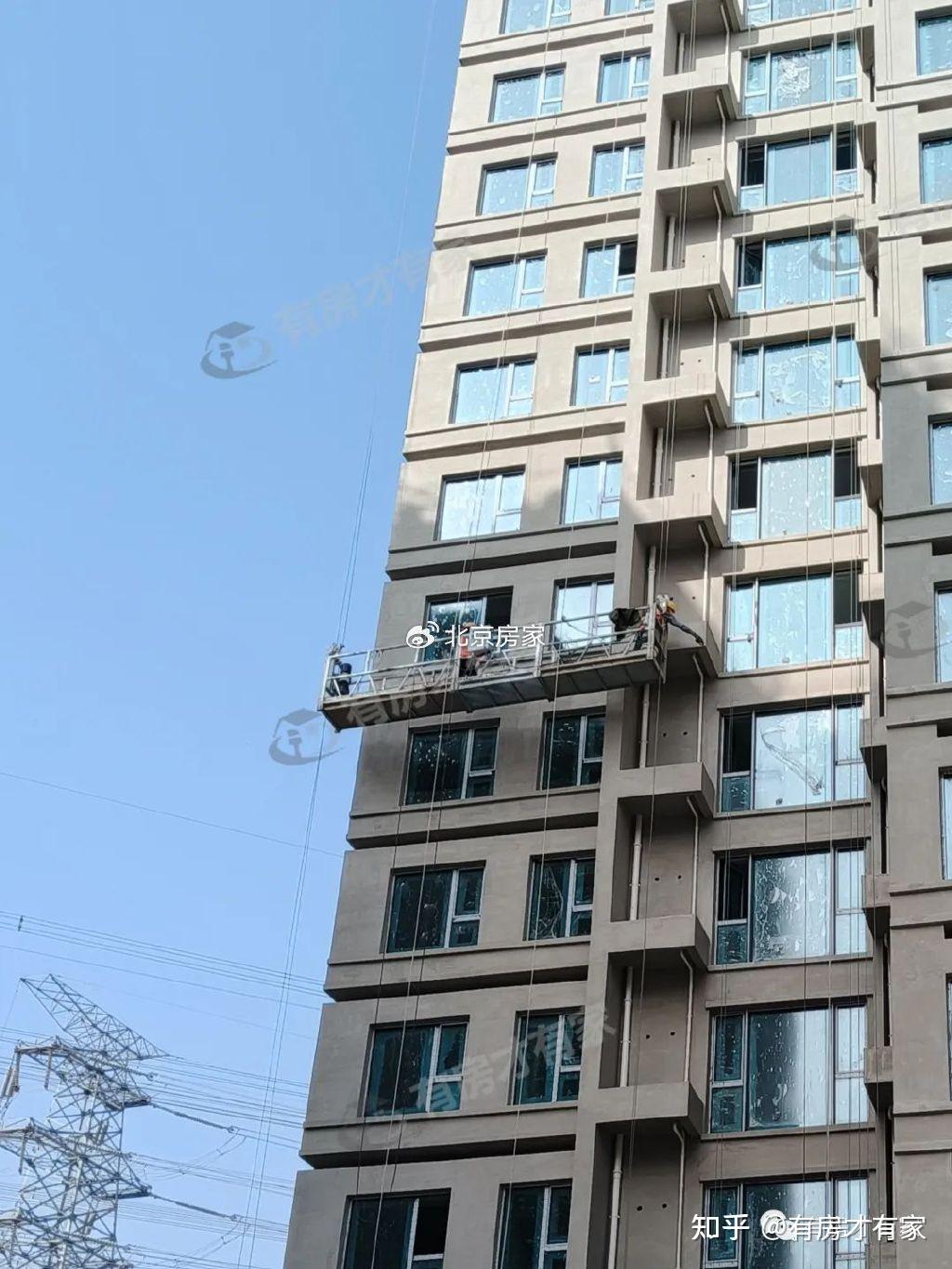

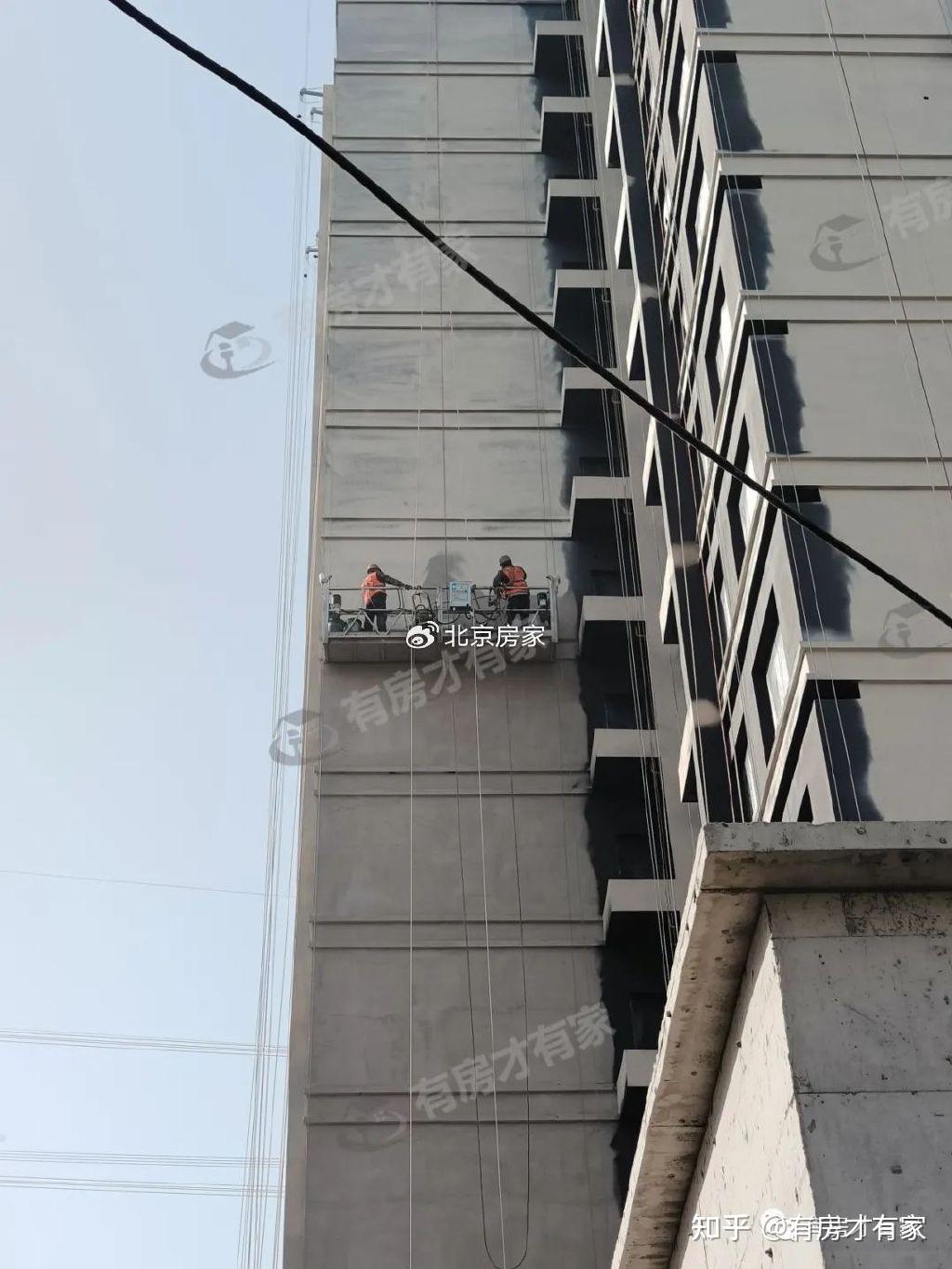

楼栋局部特写,工人们正在进行吊篮平台的施工,还有部分窗户已经安装了窗框

这是配建楼目前还没完工呢

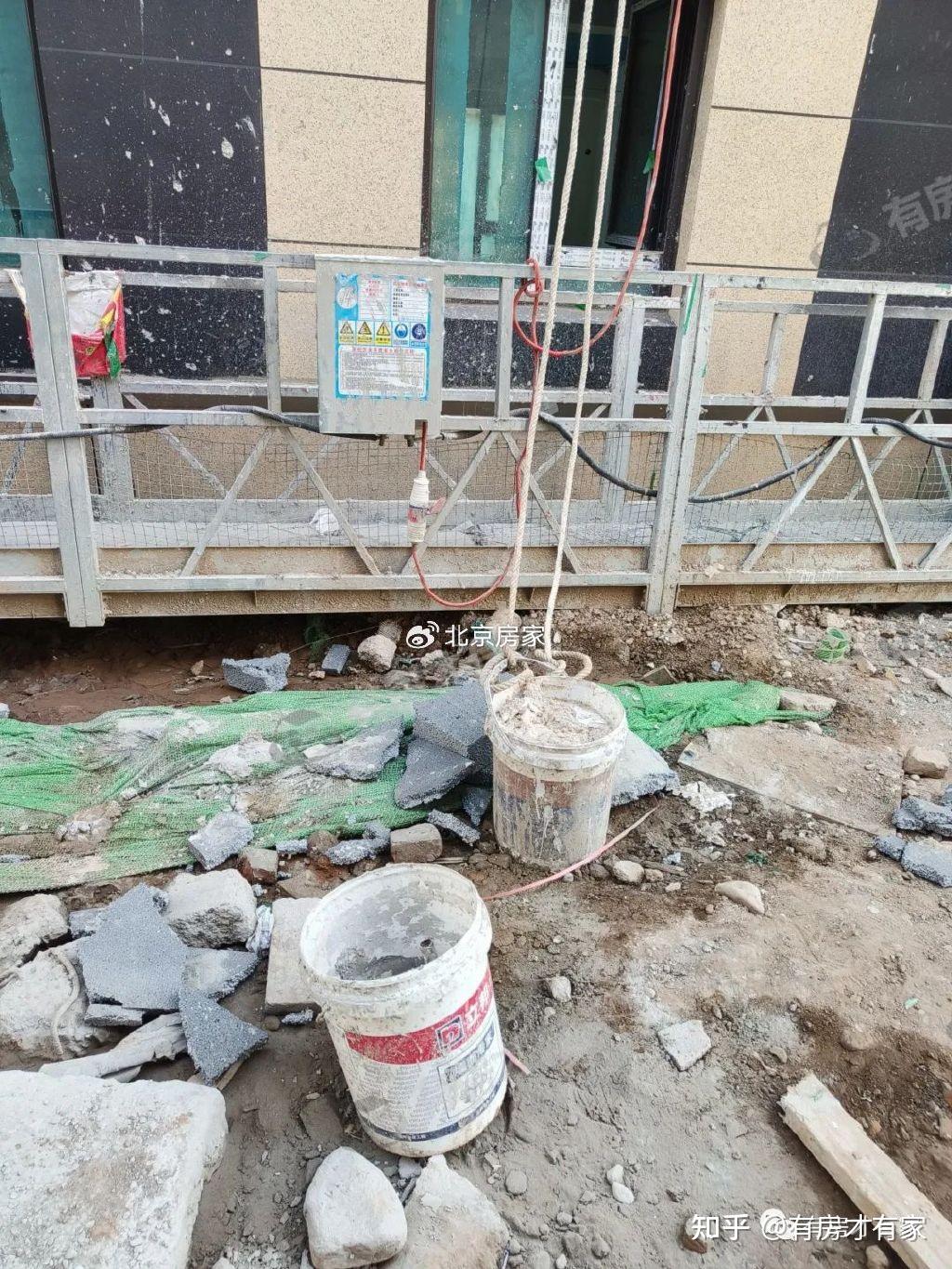

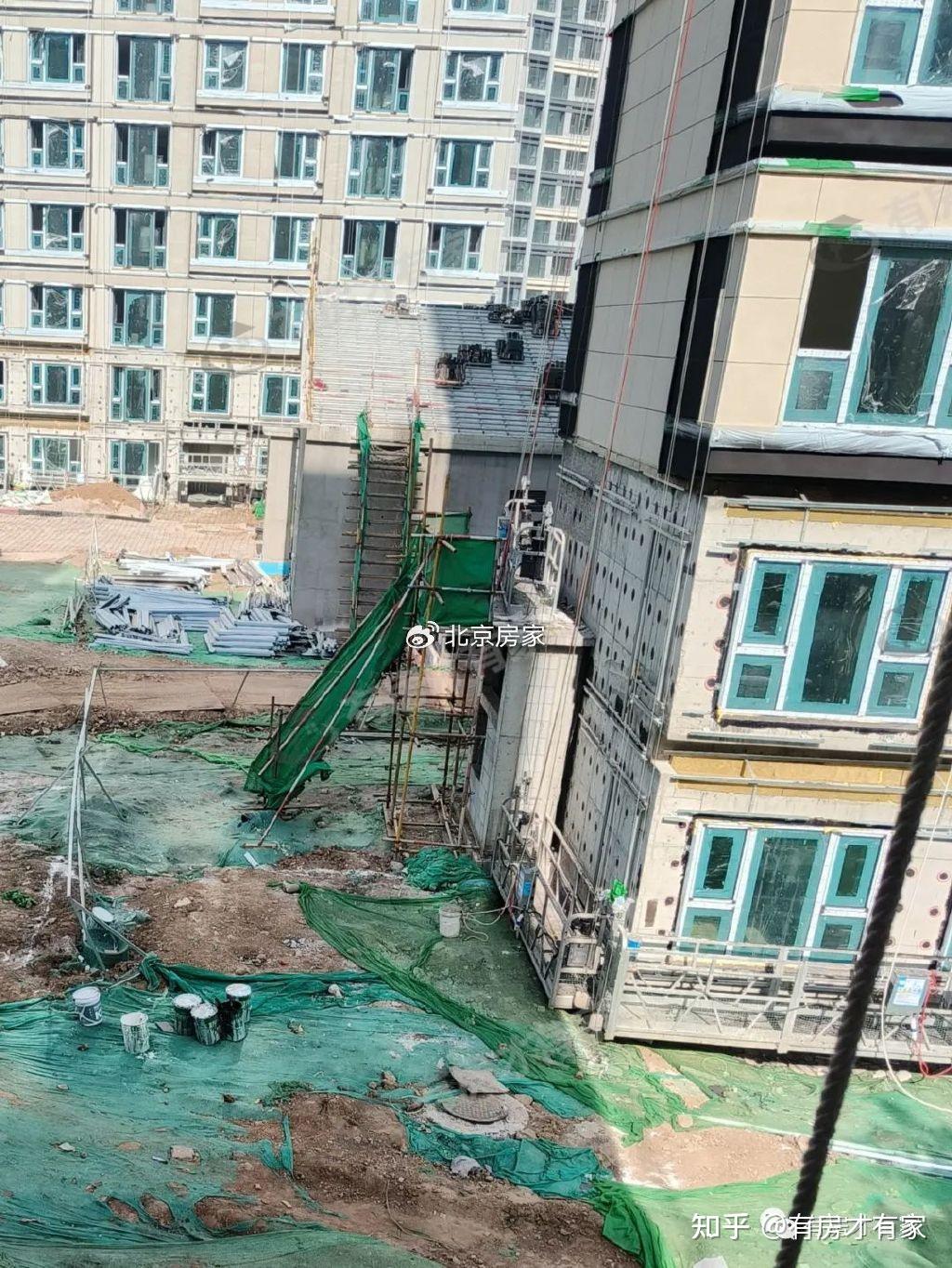

吊篮平台特写

内部环境

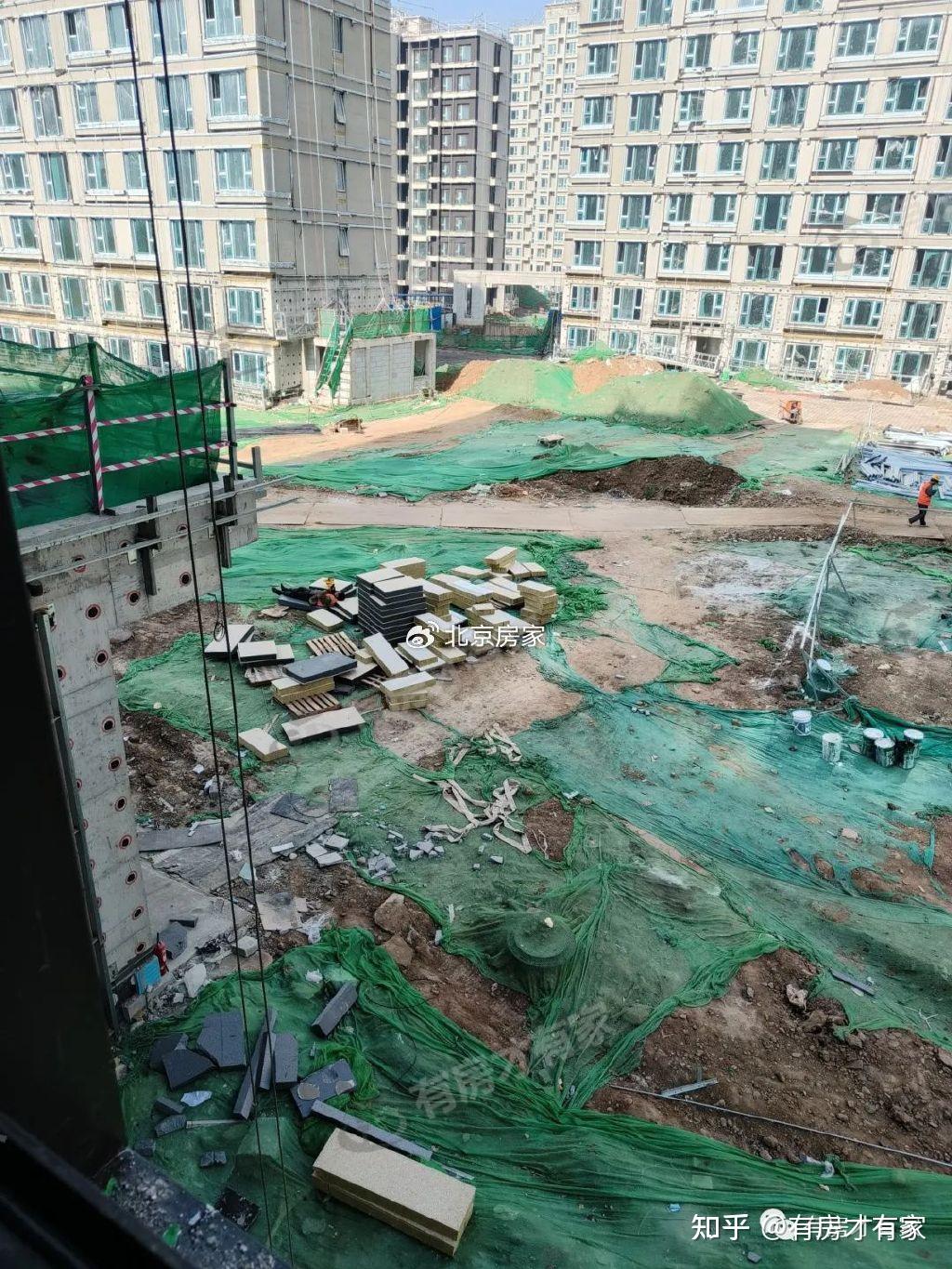

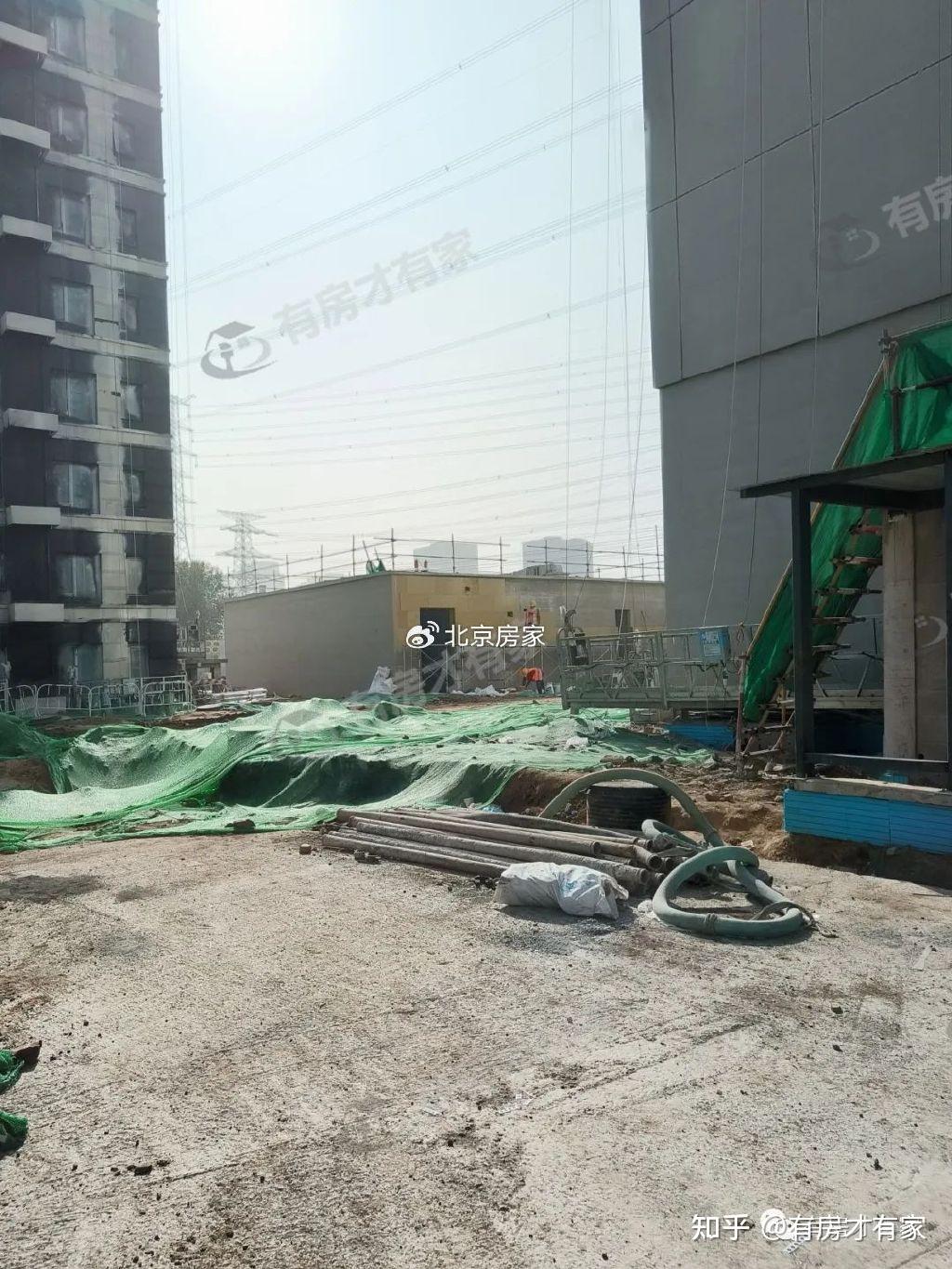

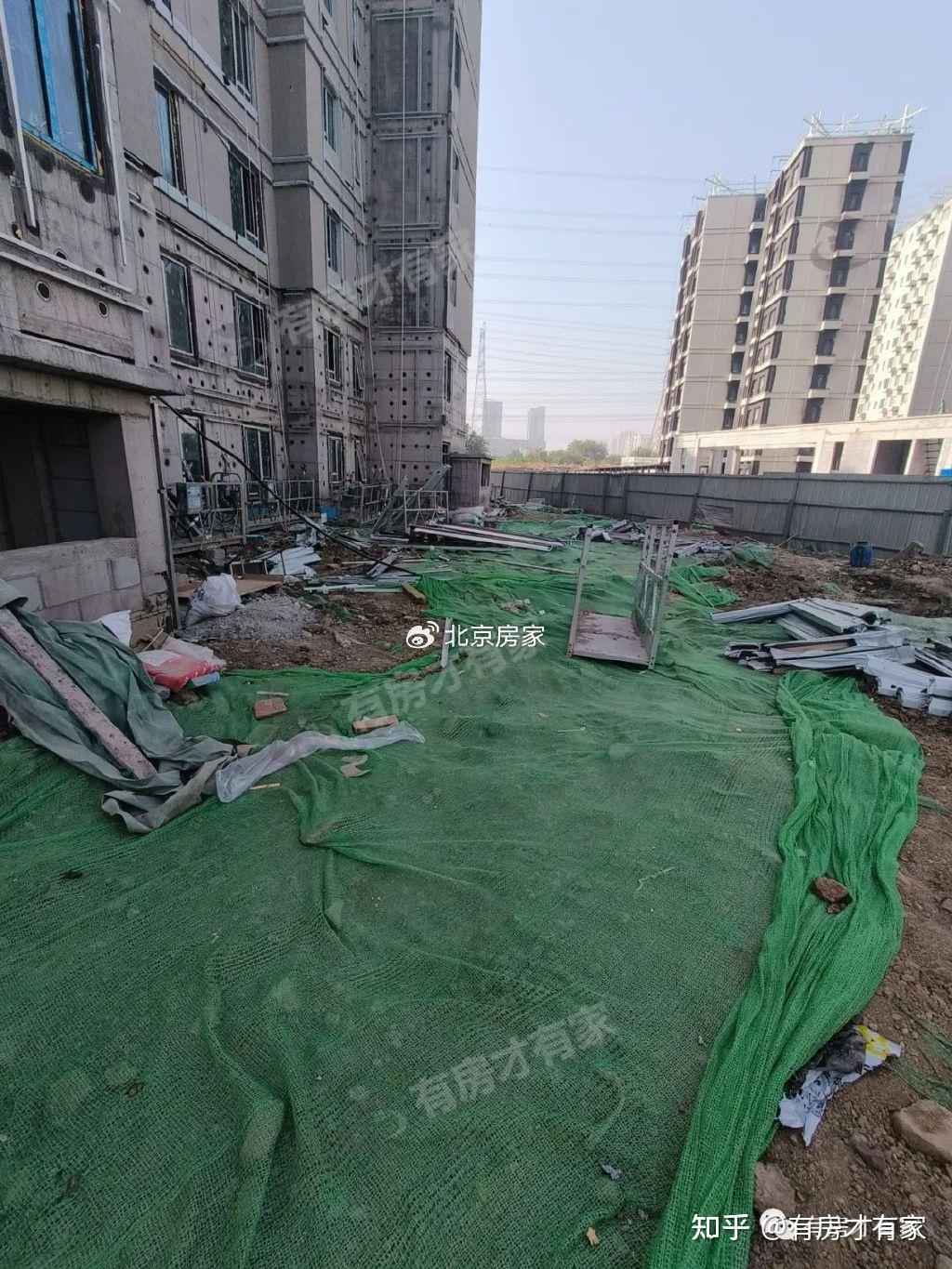

内部地面大部分都是土地状态,也有些许的建筑垃圾未清理

挖掘机正在工作中

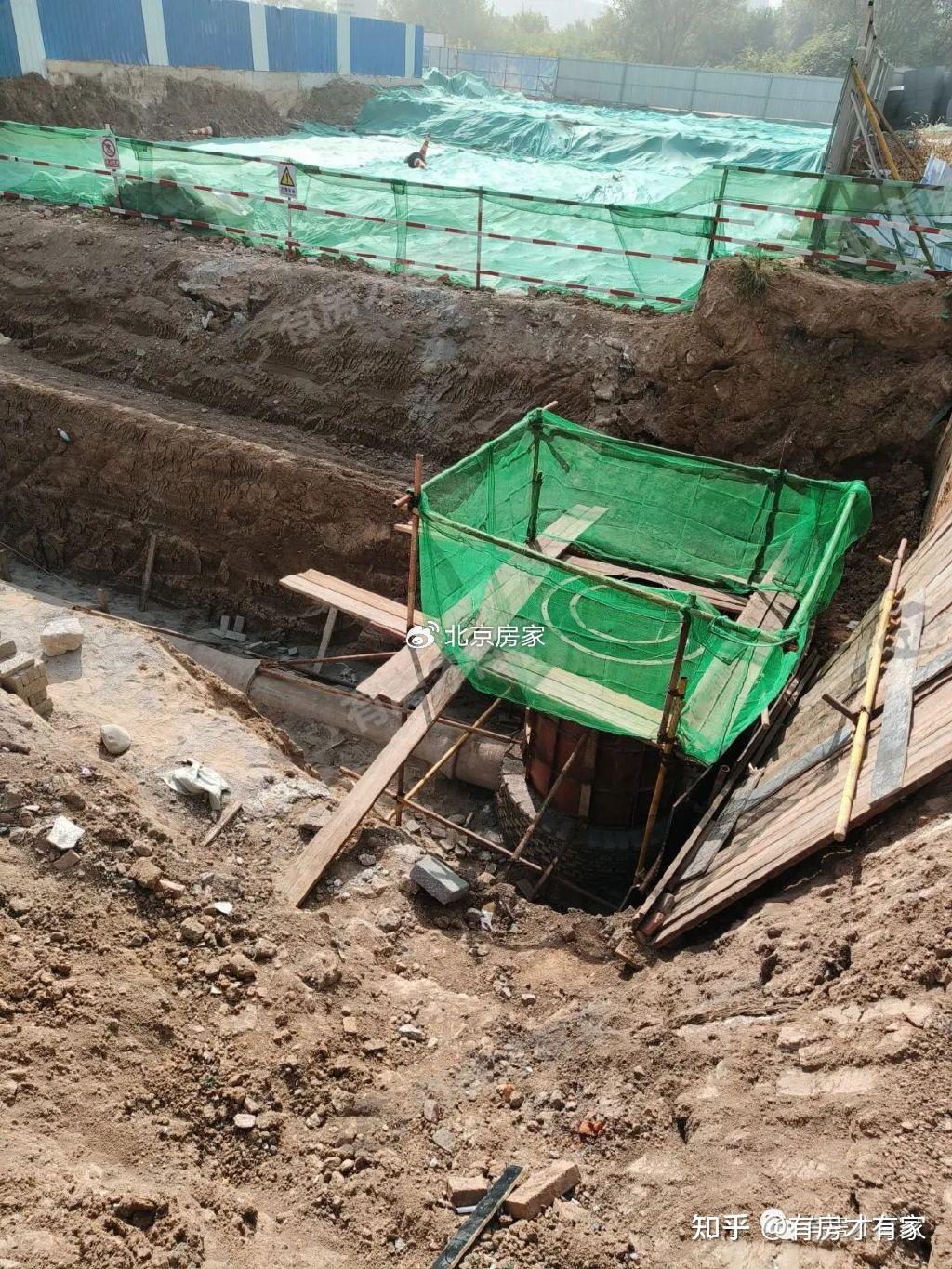

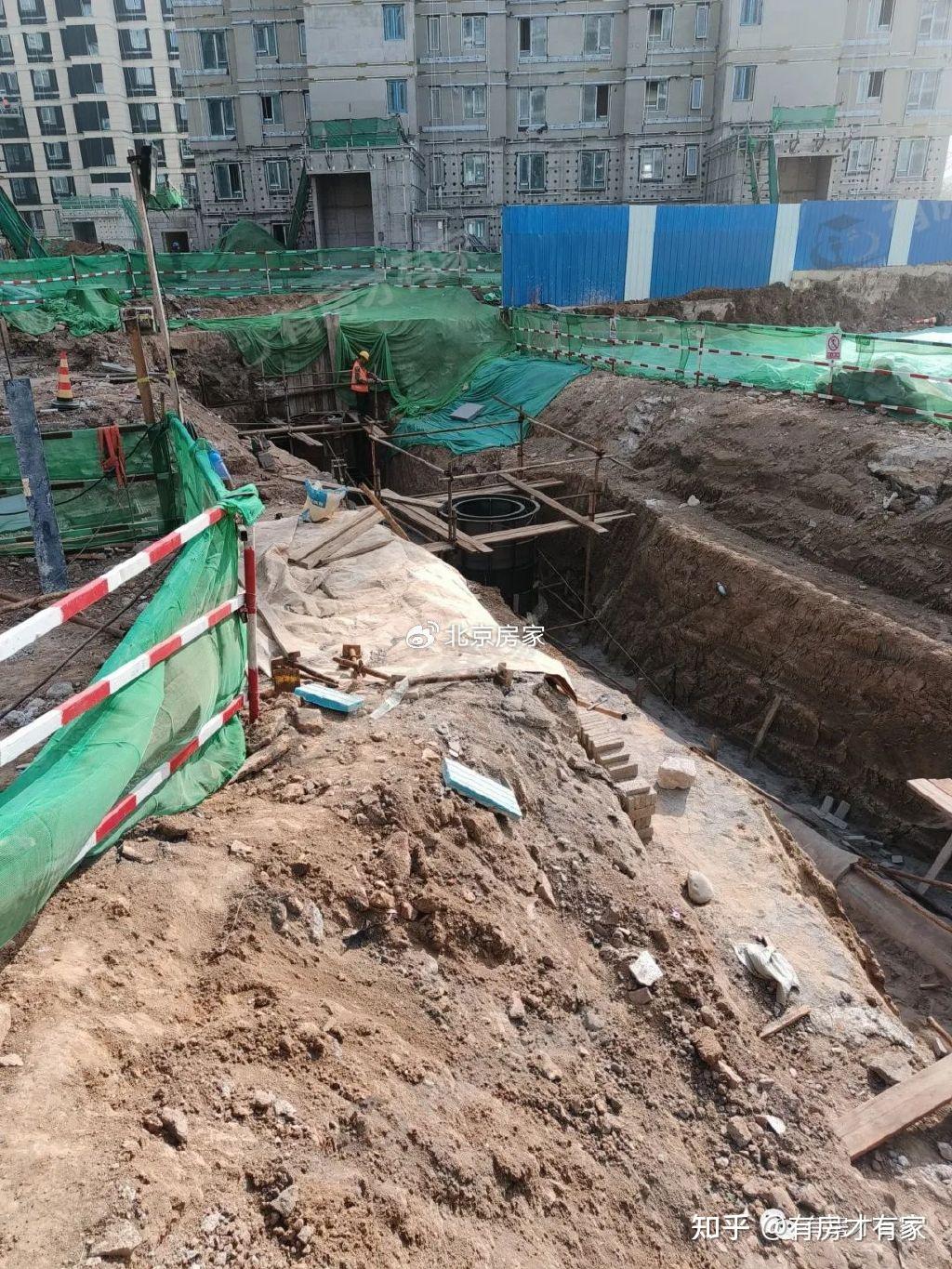

局部道路正在挖管道

地下部分

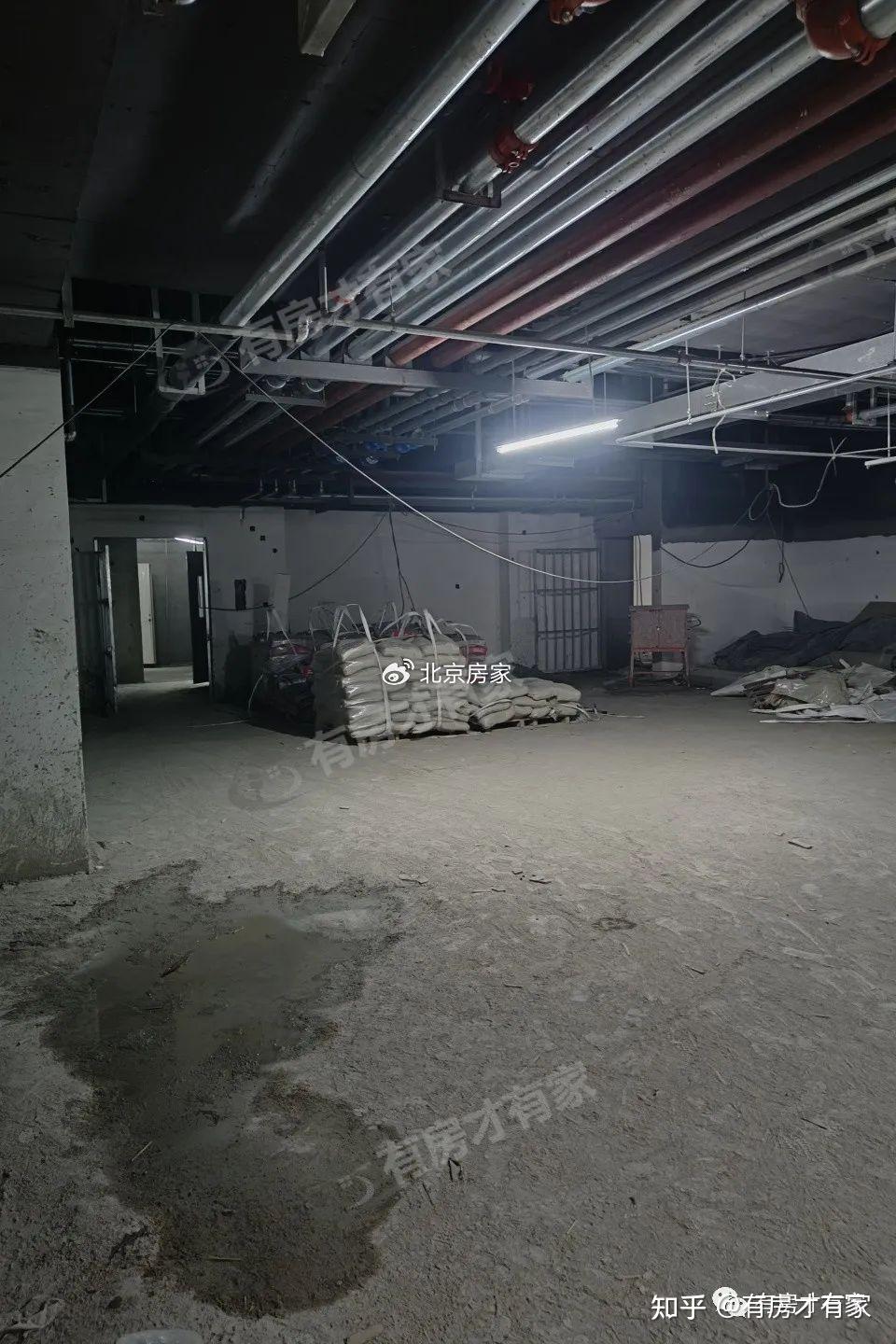

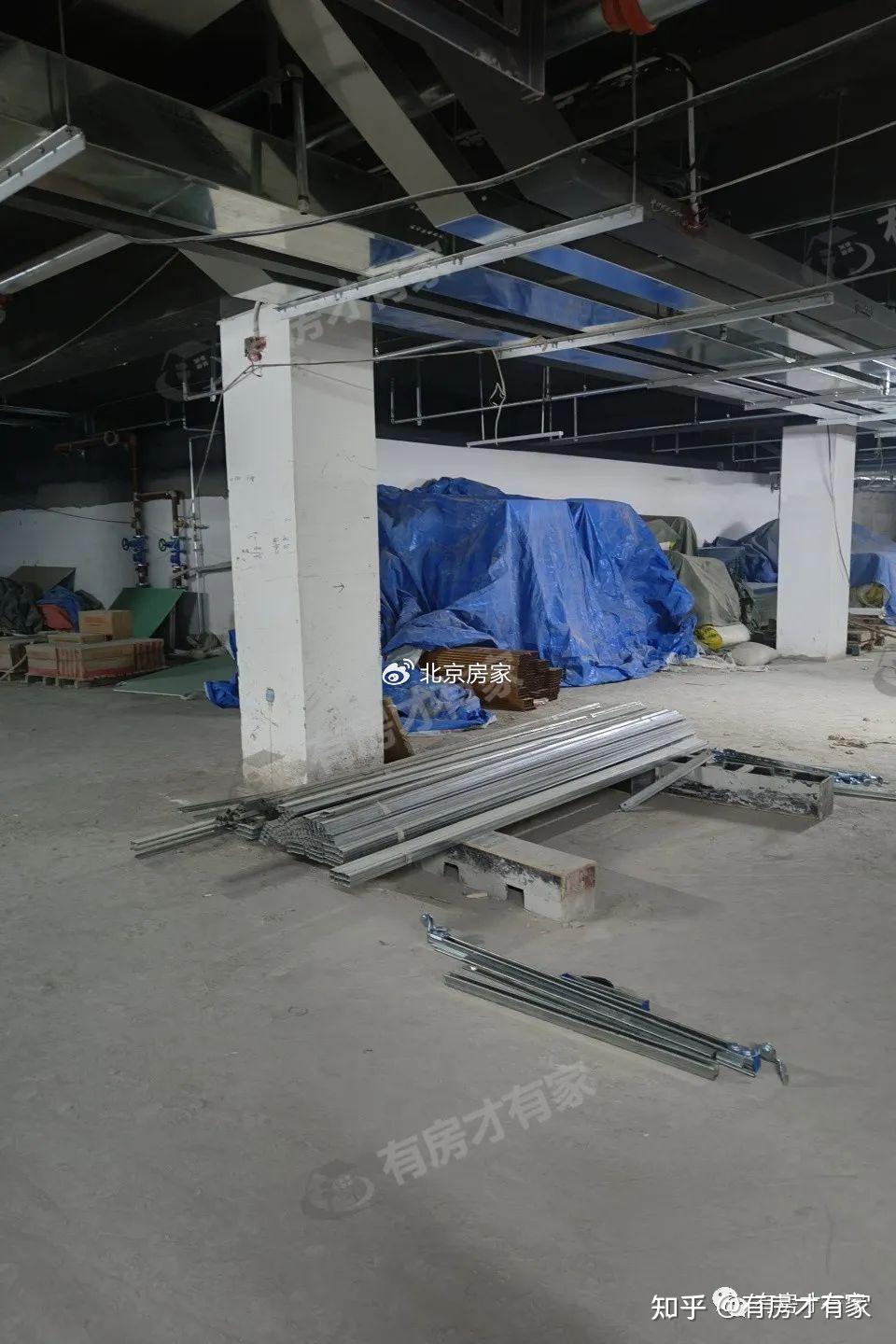

地下车库内部实拍,地面目前是水泥状态

室内施工进度

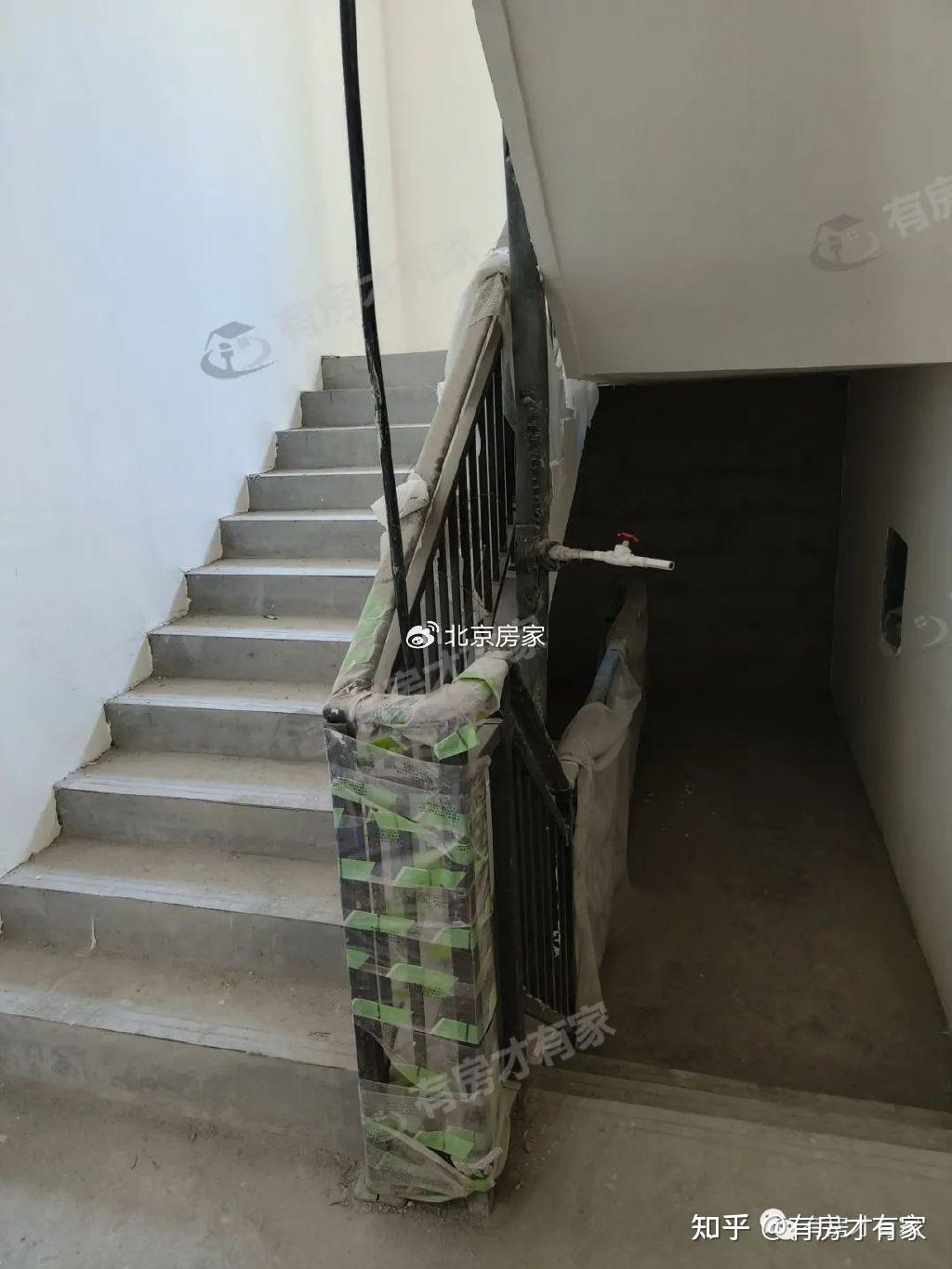

公共区域的楼梯间

公共区域的楼梯间实拍

一进门玄关的位置,这块可以放一个鞋柜

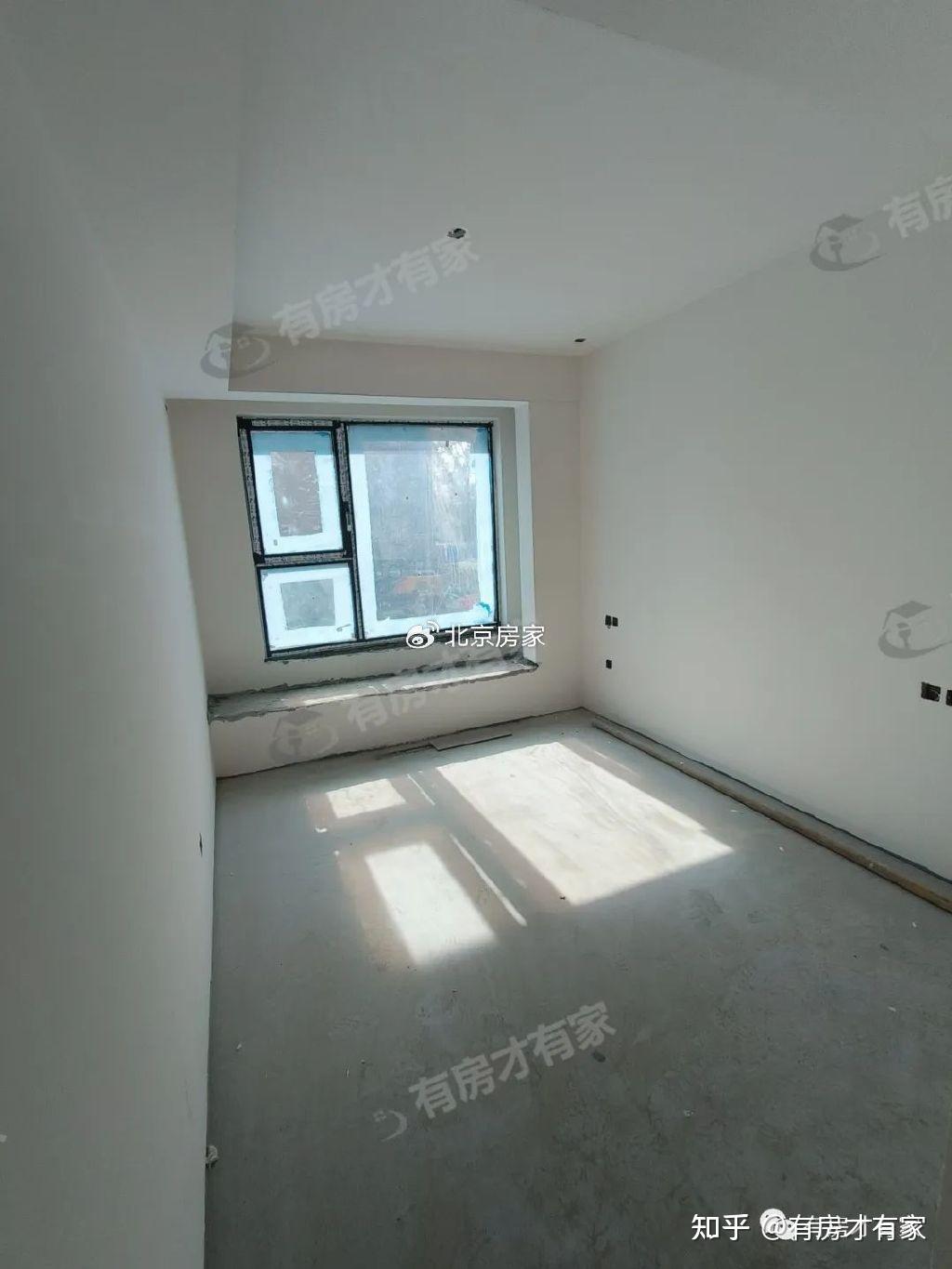

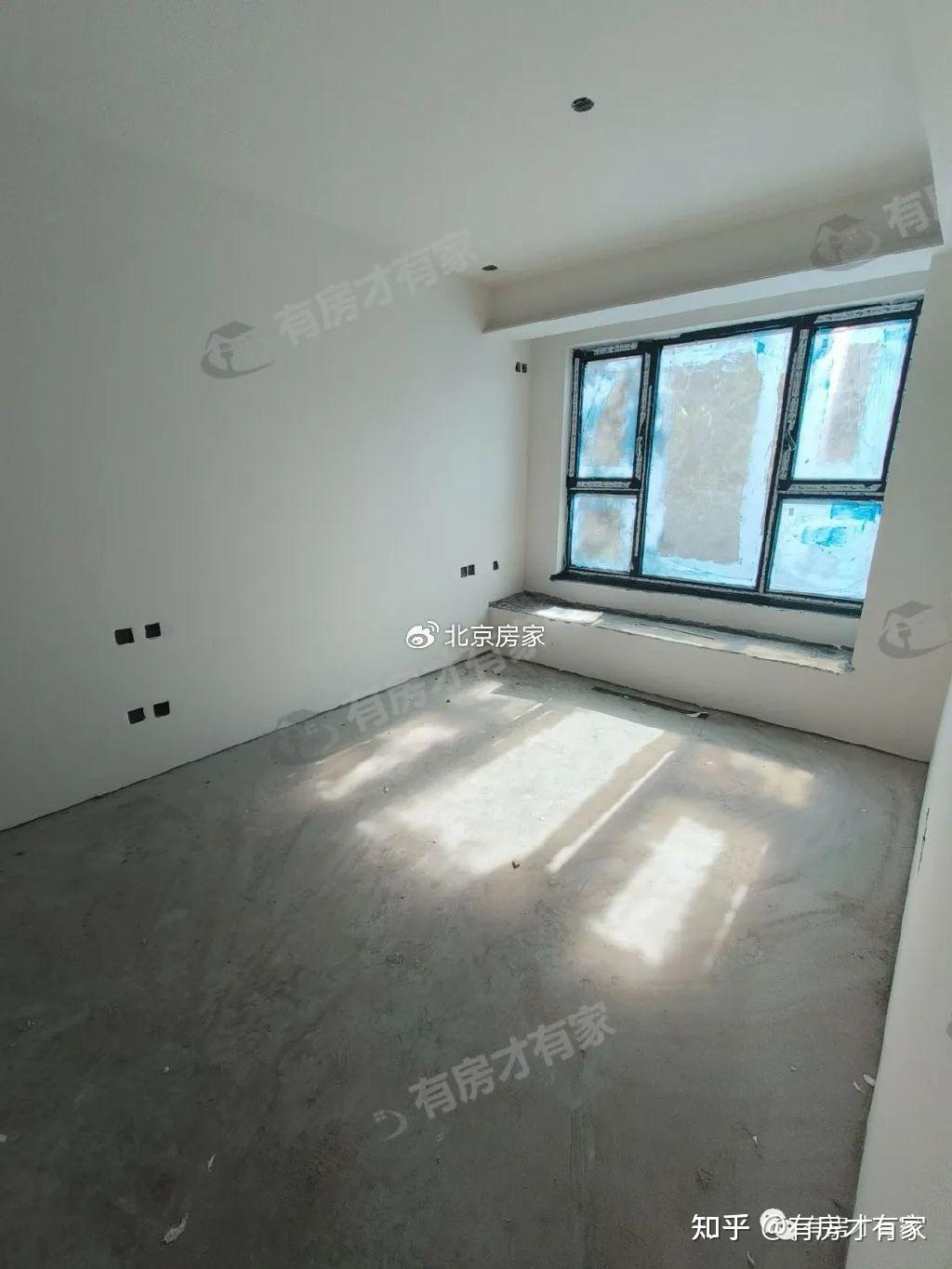

这是一间次卧,墙面已经刮好了大白

然后就是咱们的厨房了,墙面已经贴好了瓷砖,厨房用具及家具还没安装呢

客厅实拍,没有阳台,只有落地窗

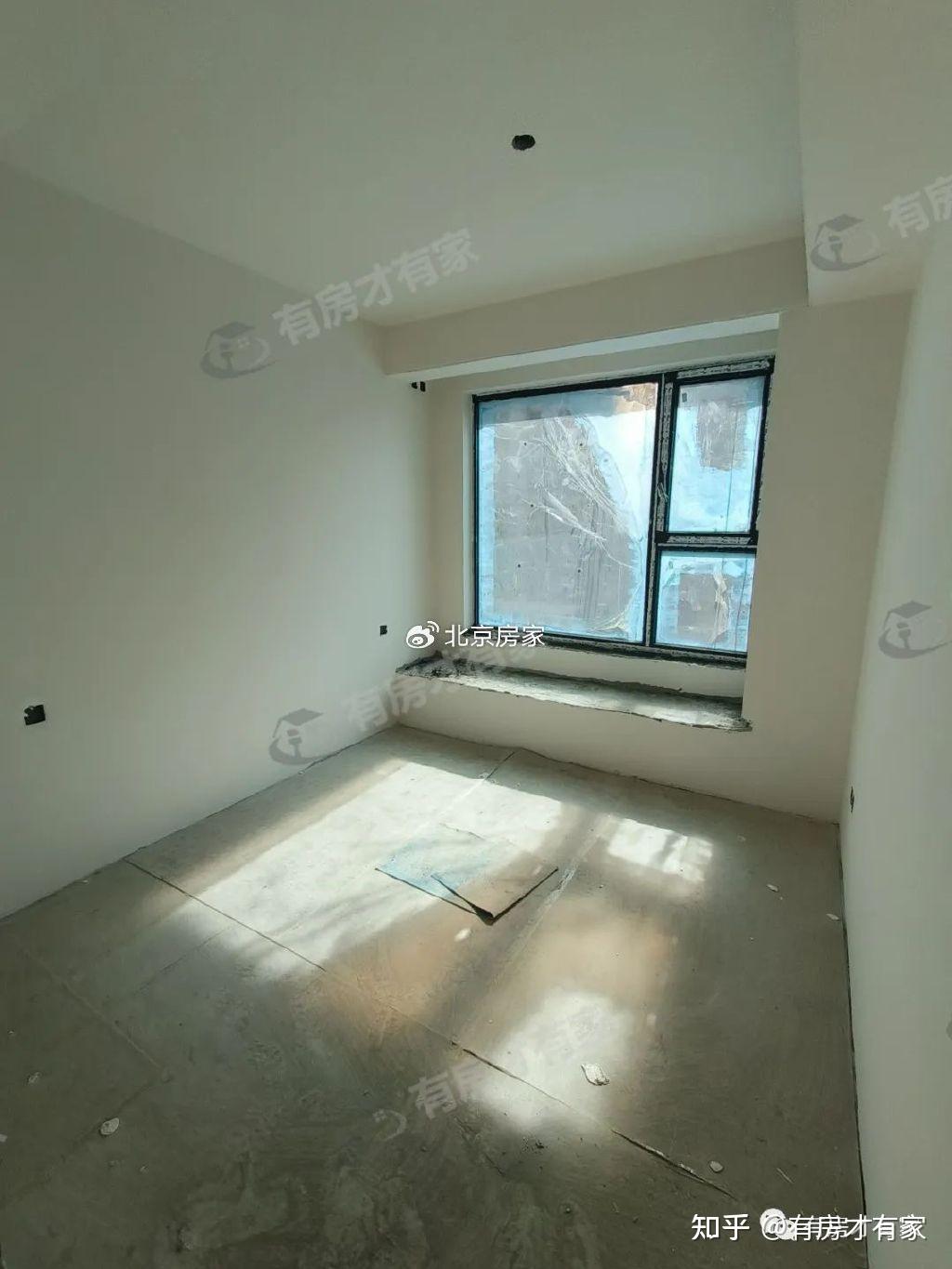

这边还有个卧室呢

卫生间特写

次卧实拍

主卧实拍,带个小飘窗

主卧的卫生间实拍,墙面瓷砖也贴好了

8号楼东单元3层室内视频在微信公众号观看。

周边实拍

周边道路及道路指示牌实拍

总结:大部分楼都在进行施工中,地面大部分还是土地状态,室内厨房及卫生间的墙面已经贴好了瓷砖,小家会持续关注的,一起期待下次的踩盘。

注意:楼号是踩盘小哥根据楼盘分布判断,如有不对请私信指正;如后期小区出现楼号更改情况,楼号标注出现误差,请大家谅解,具体楼号以实际收房为准。

今天的内容就结束了,更多精彩内容请关注我知乎账号。

微信搜索公众号:有房才有家,关注公众号,不定期更新进度。

微信搜索小程序:有房才有家,关注小程序,事实更新小区动态。

想了解更多有关踩盘的内容敬请关注有房才有家,更多精彩房产资讯等您来看!
