叭楼,新房带看,二手房代办过户,望京二手房精选房源,您置业的小管家。

首创天阅山河-房家【七次】探房播报施工进展,更新小区施工进度,想了解进展更多信息,进群咨询探房小组成员。
应微信群里粉丝要求,想看一下近期施工进度,受业主委托房家探房小组成员安排踩盘,拍了一些小区施工进展,和大家分享,想了解更多小区信息,群里咨询探房人员,关注我不定期更新北京楼盘小区施工进度。

应房家粉丝的要求想看首创天阅山河的进度,我们房家探房小组带着粉丝们的委托和期待来到了施工现场,这是房家平台第7次踩盘,跟随房小家的镜头去施工现场一探究竟 。
★本篇精彩内容分类:
◆网签数据
◆室内实拍+地下室+视频
◆楼栋外立面+园区环境+楼盘周边
楼盘简介

鸟瞰图

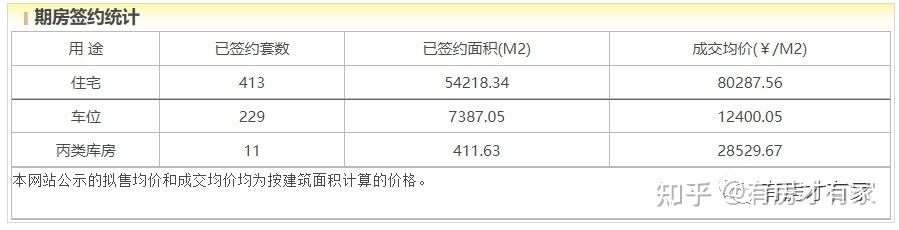

截至10月24日小编统计,2021年取证,住宅共签约413套,网签均价约8万元/平左右。
占地面积:24570 ㎡
建筑面积:68797 ㎡
容积率:2.80
绿化率:35%
停车位:共计610个车位
楼盘地址:北京市丰台区卢沟桥大瓦窑地铁站北侧

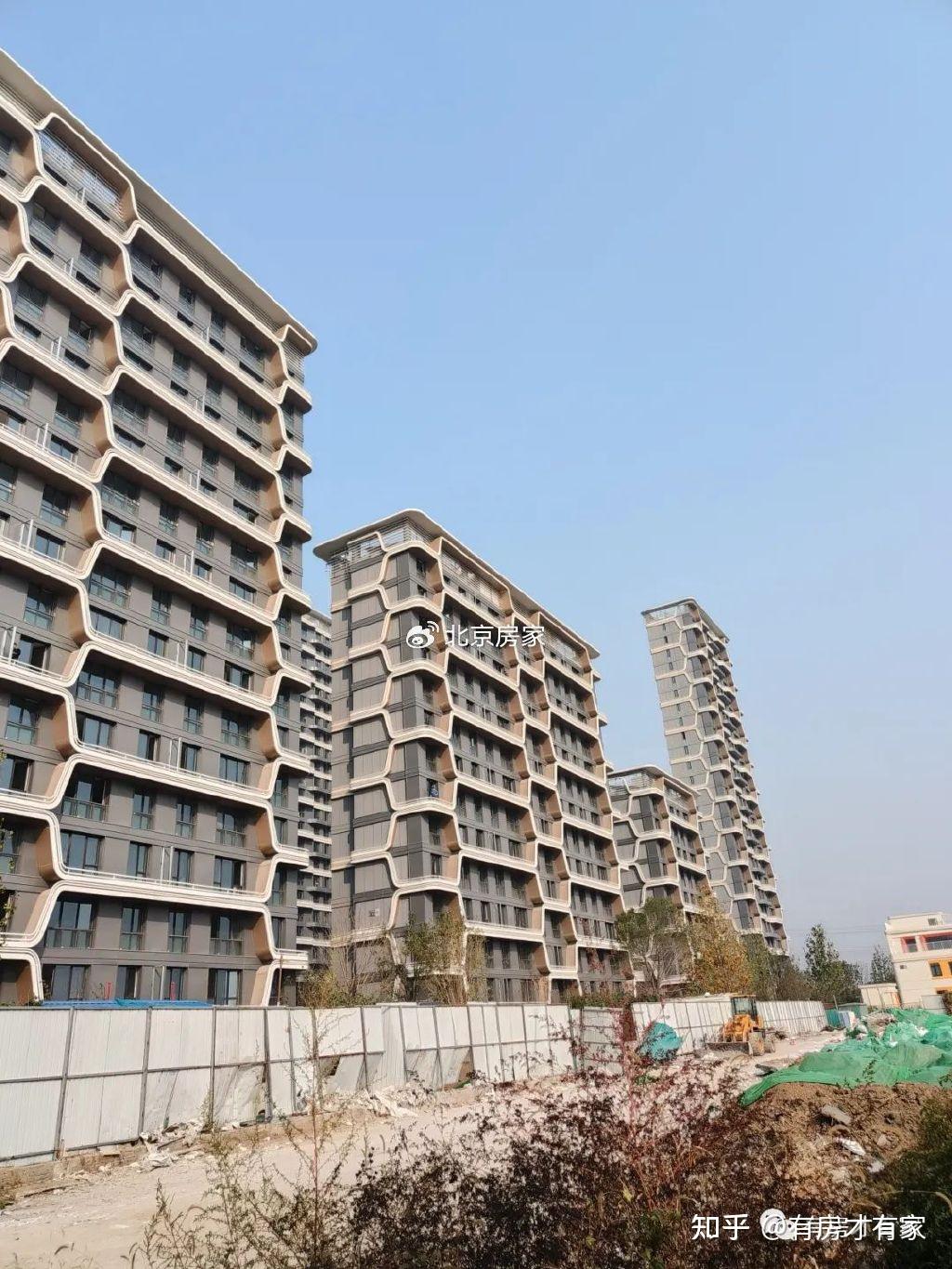

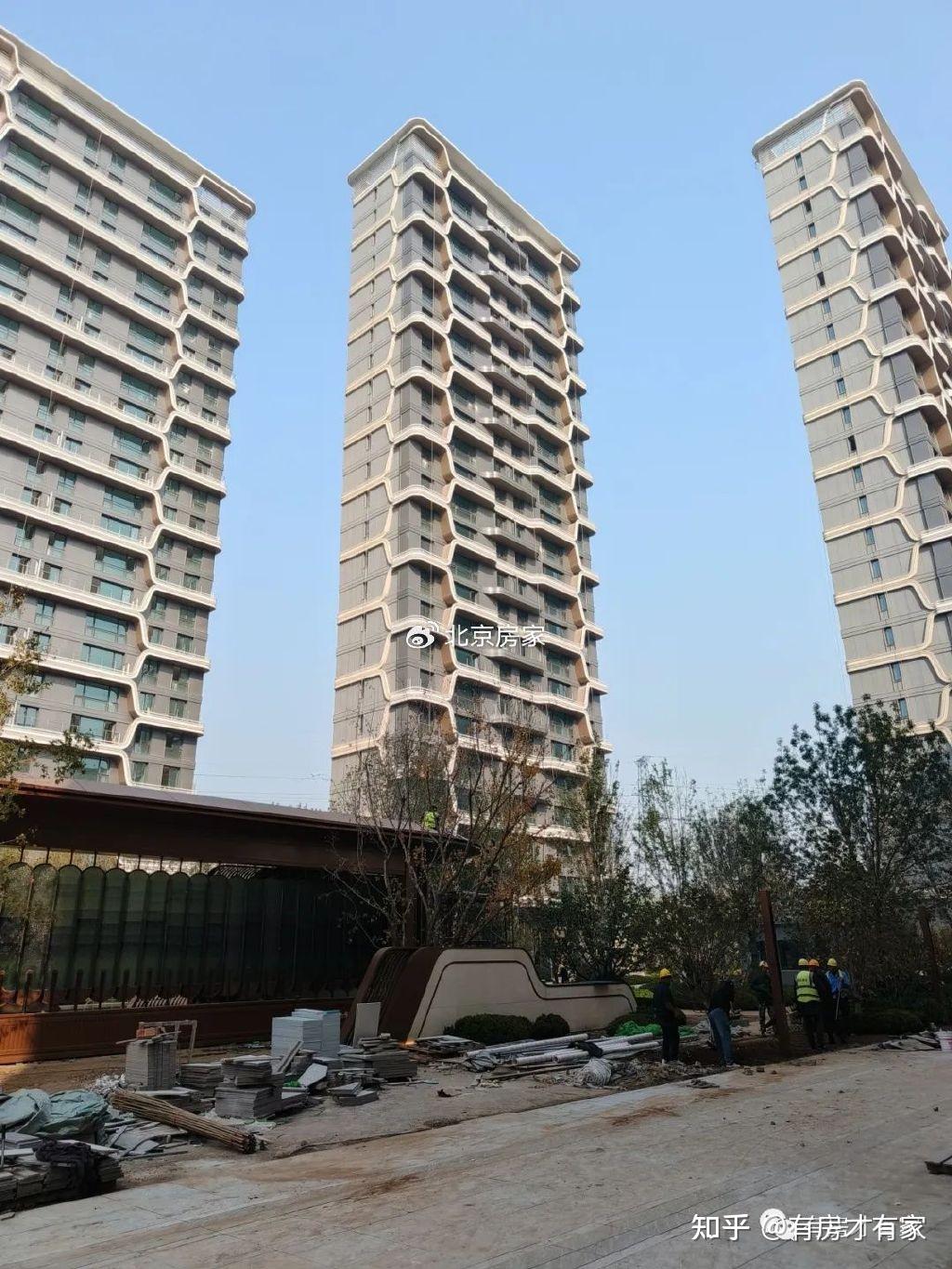

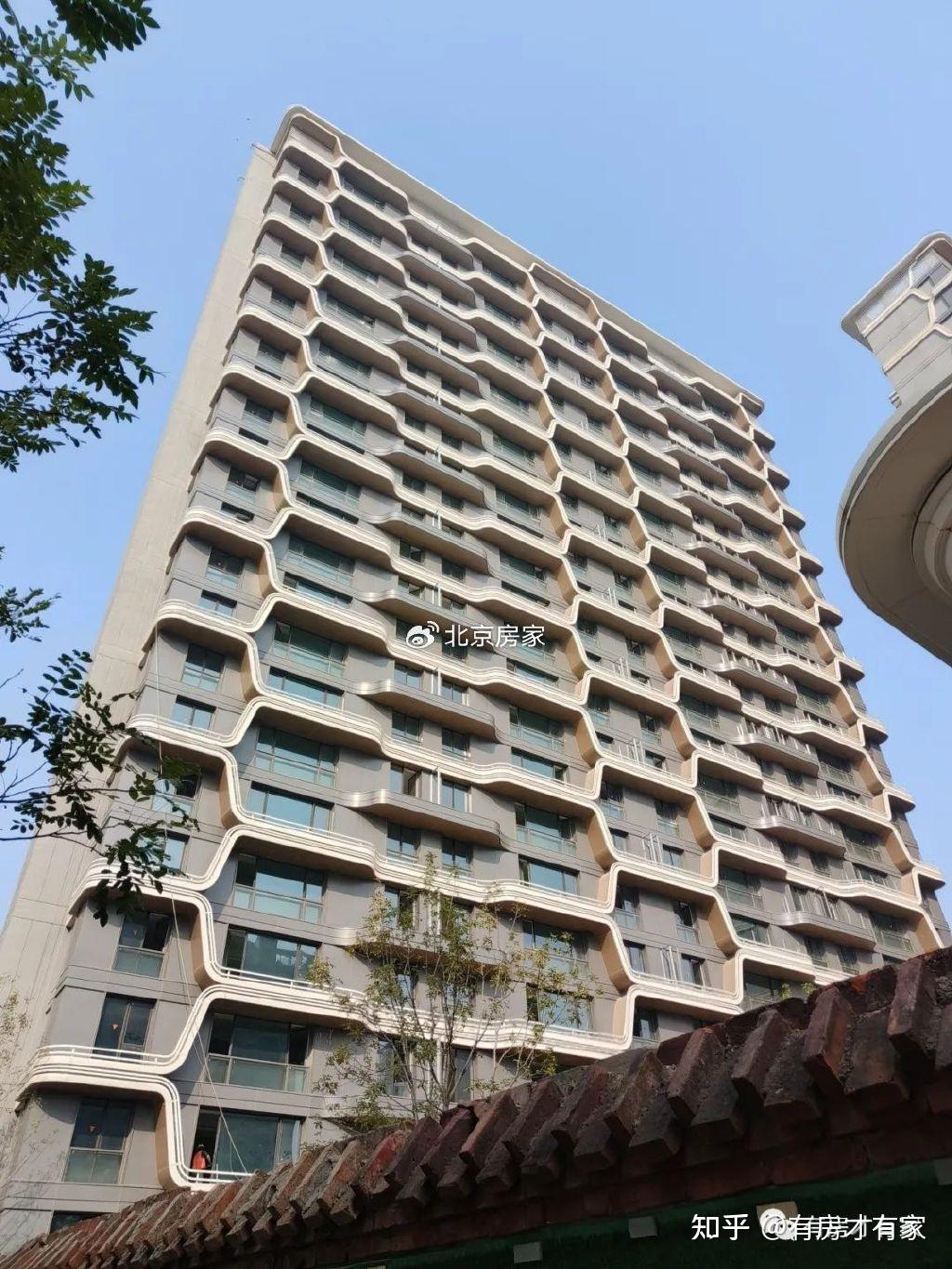

楼盘外立面

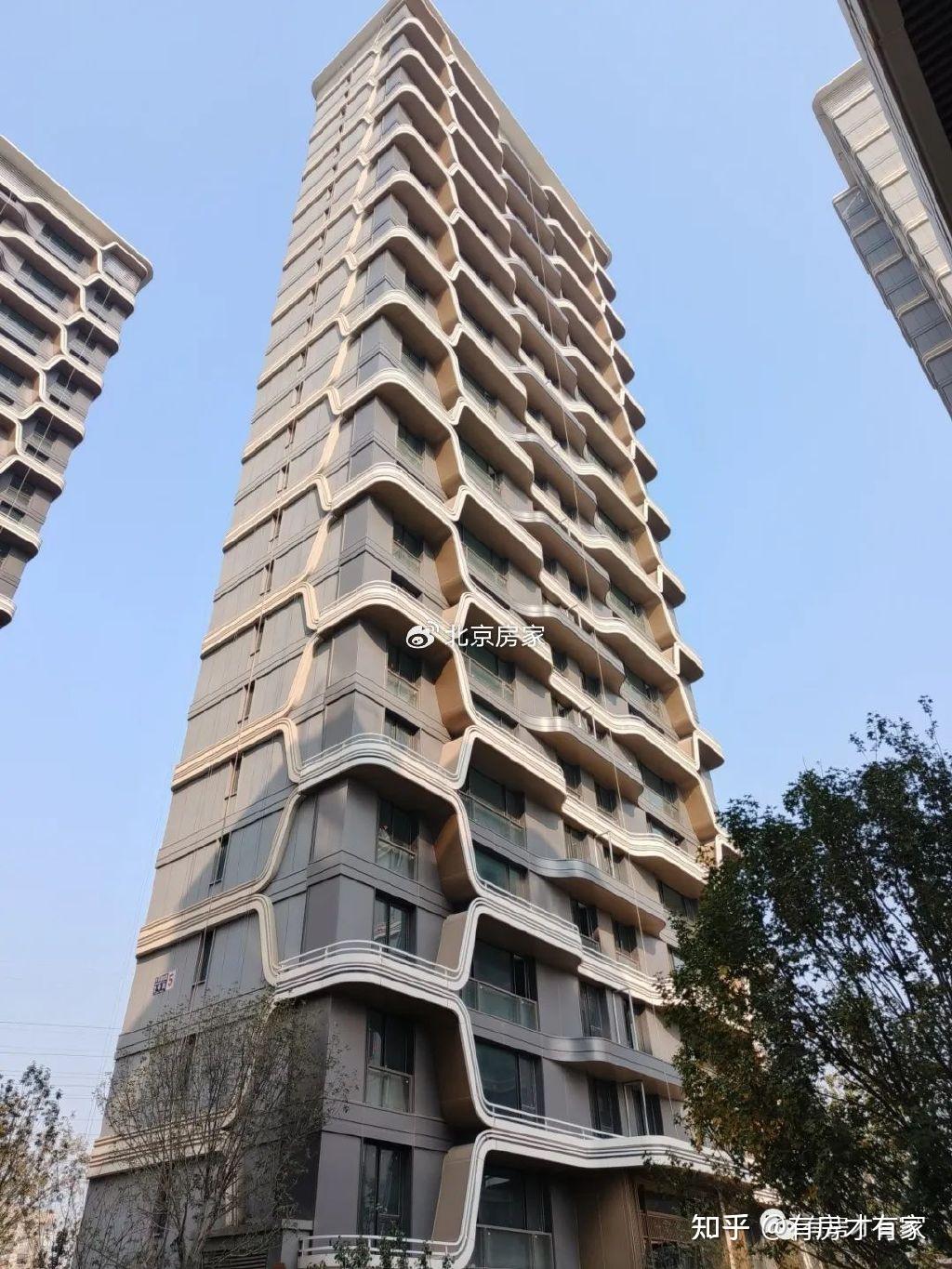

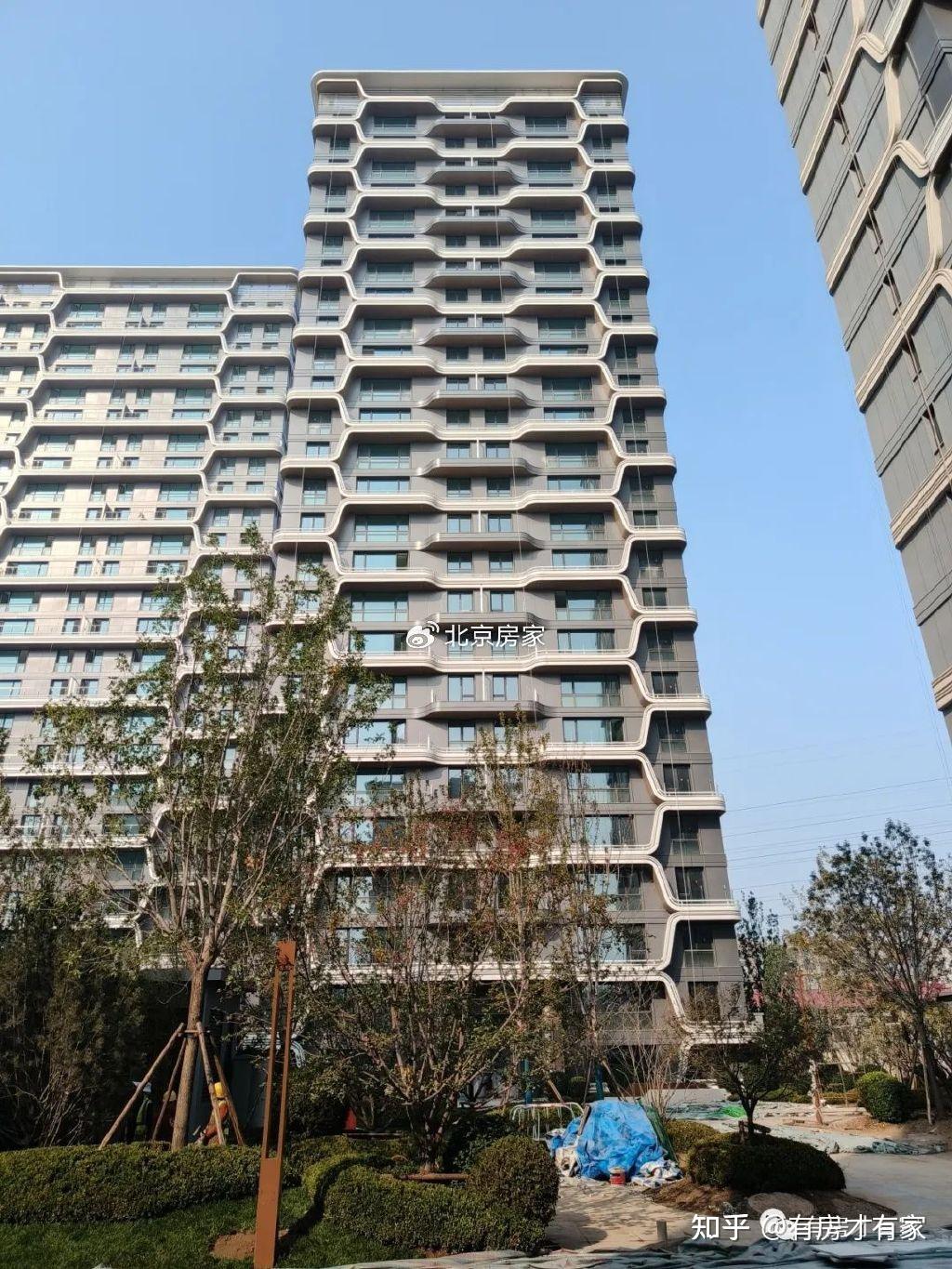

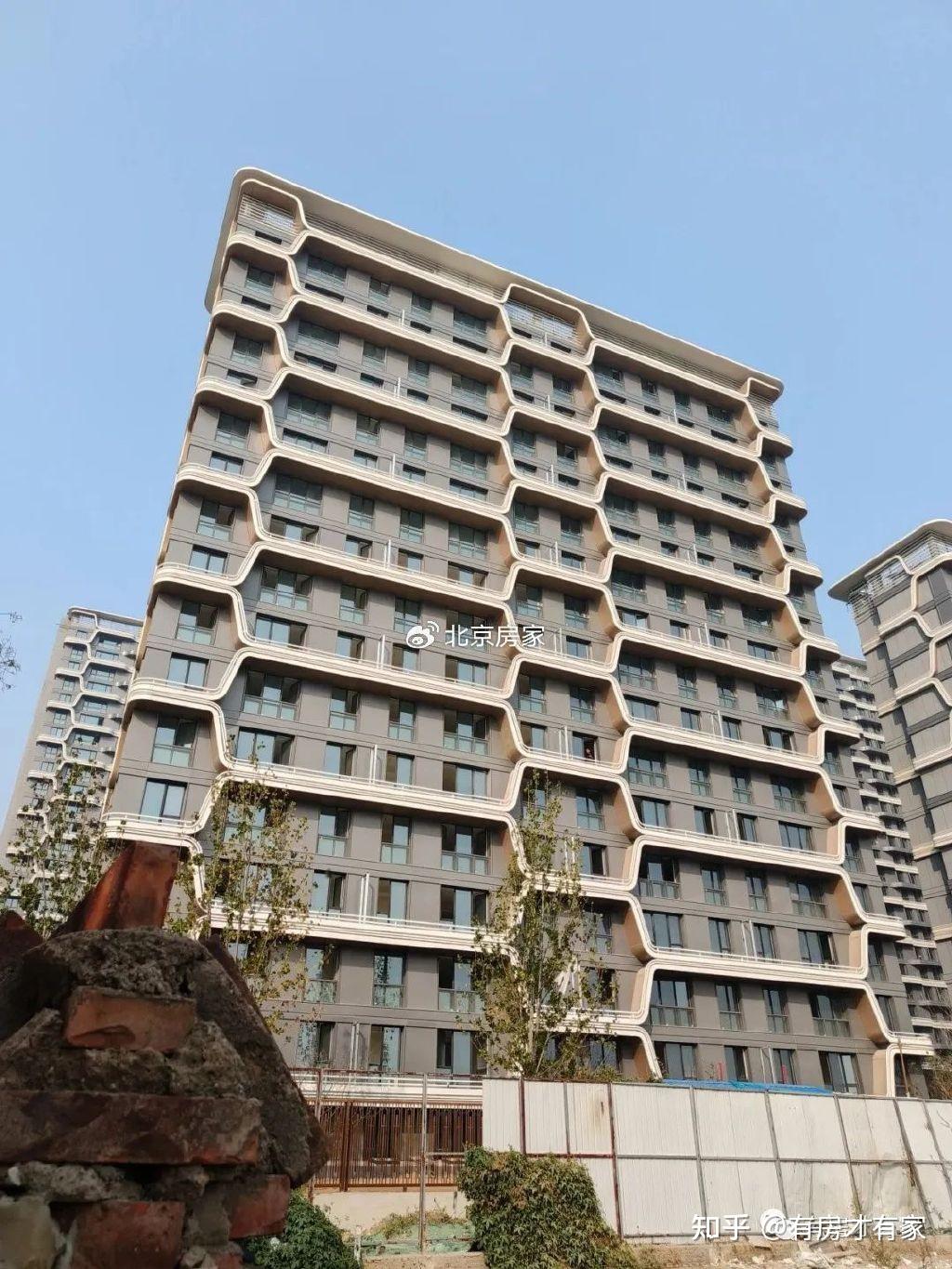

楼栋侧立面实拍,从图片来看,楼间距挺大的,大家可以参考一下;外立面整体已经建设好了,窗户和玻璃也安装好了;看着挺洋气的。

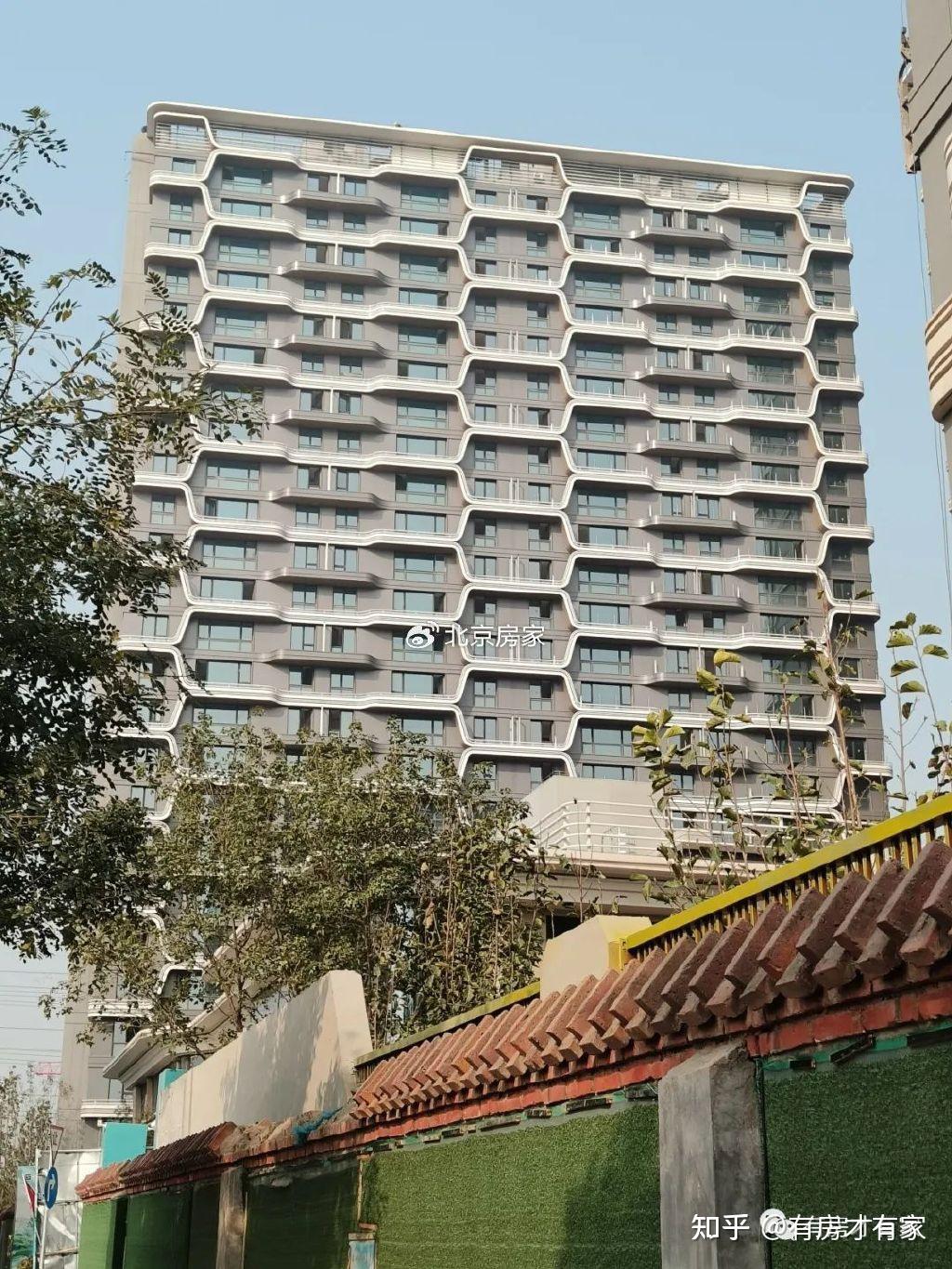

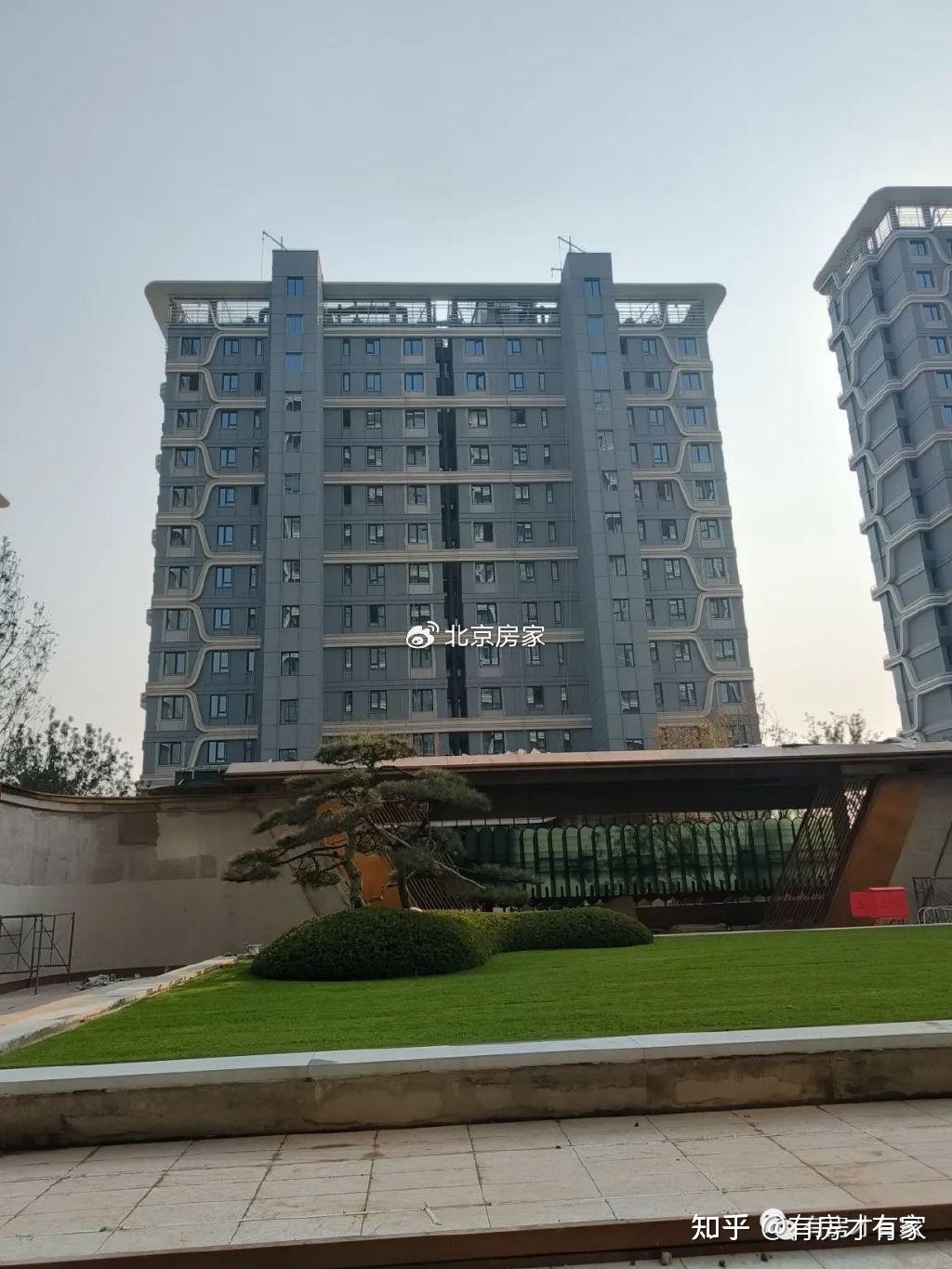

楼栋正立面实拍,整体来看挺气派的呢,院里也有一些小树了

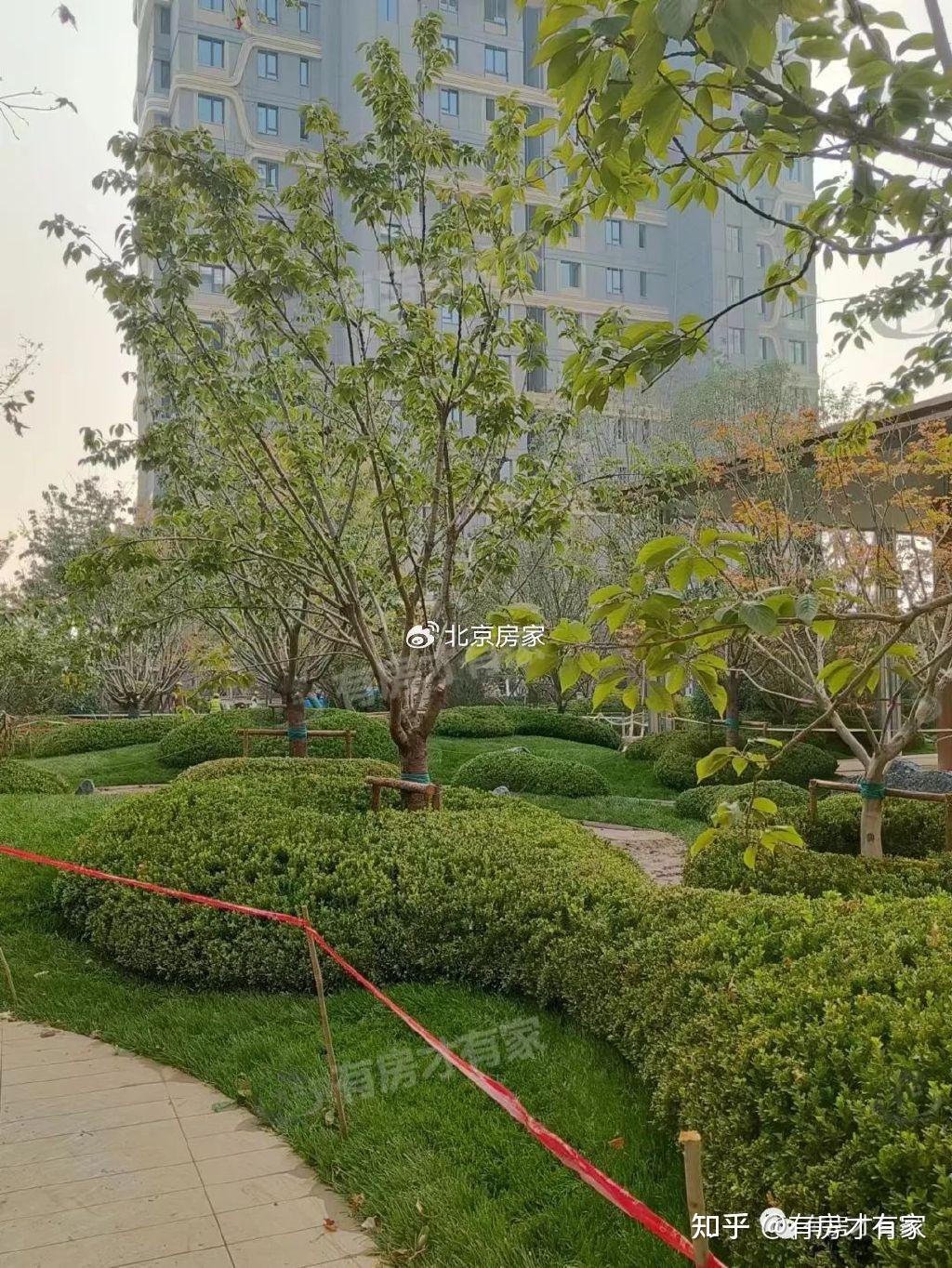

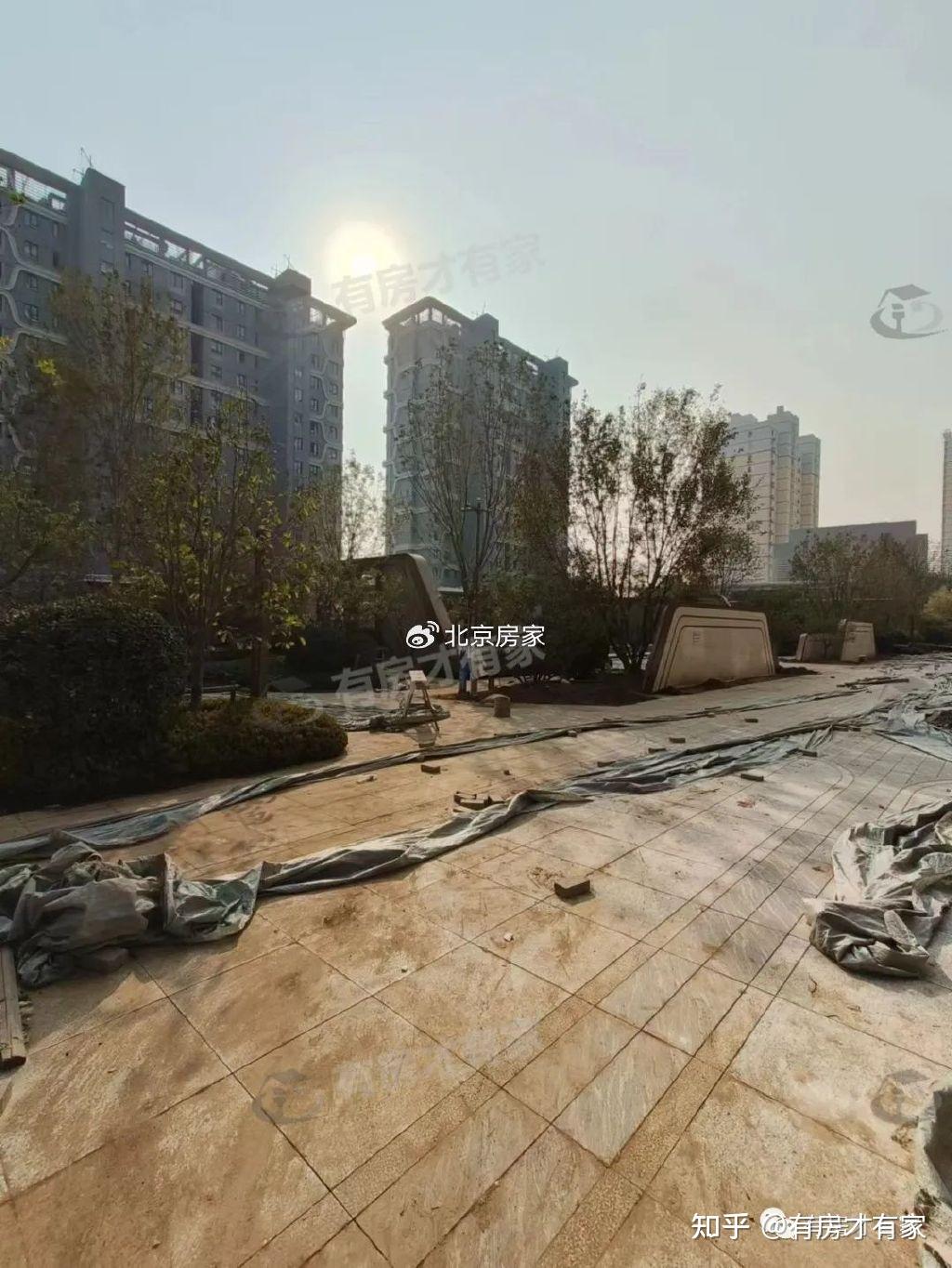

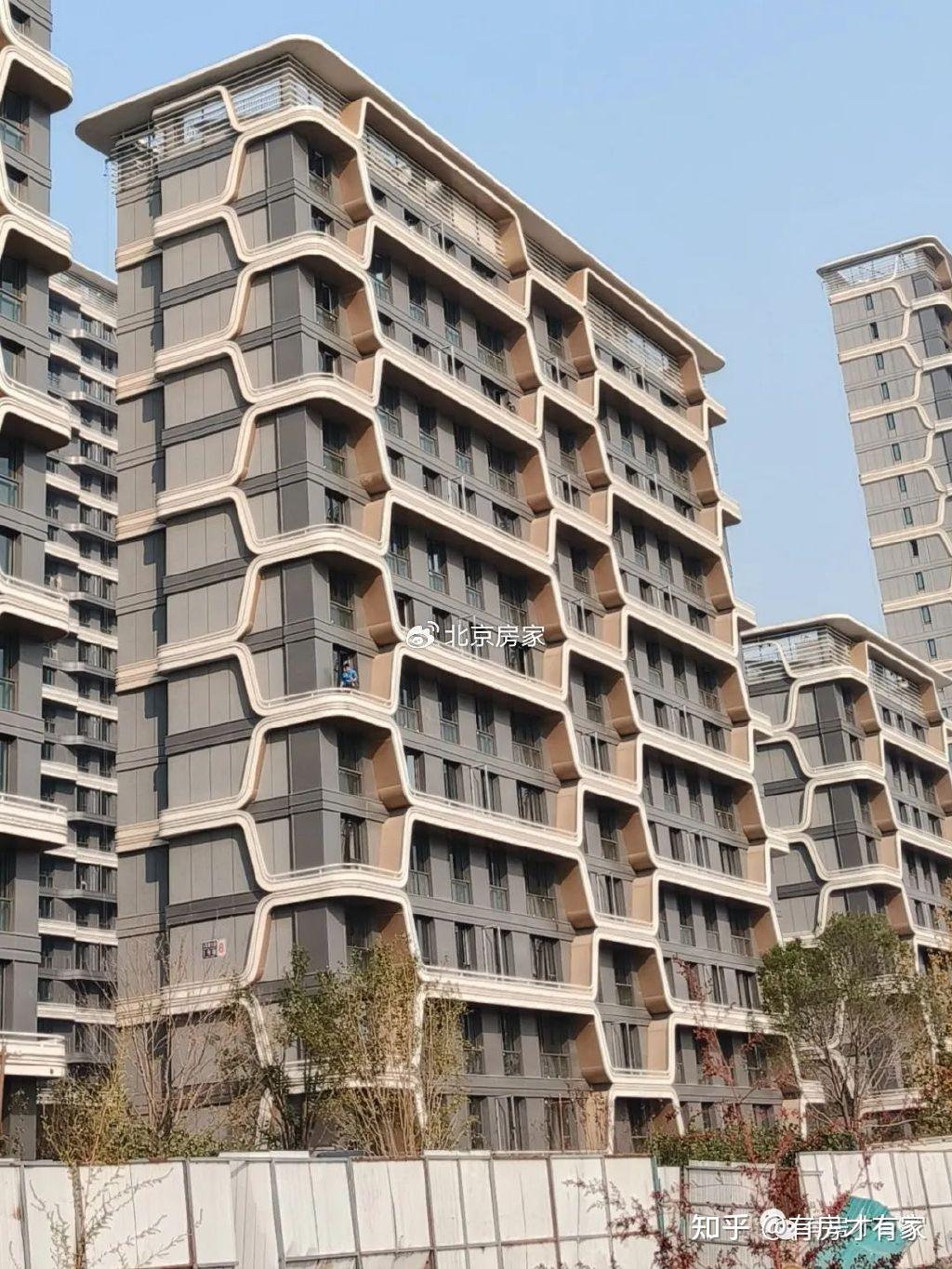

园区环境

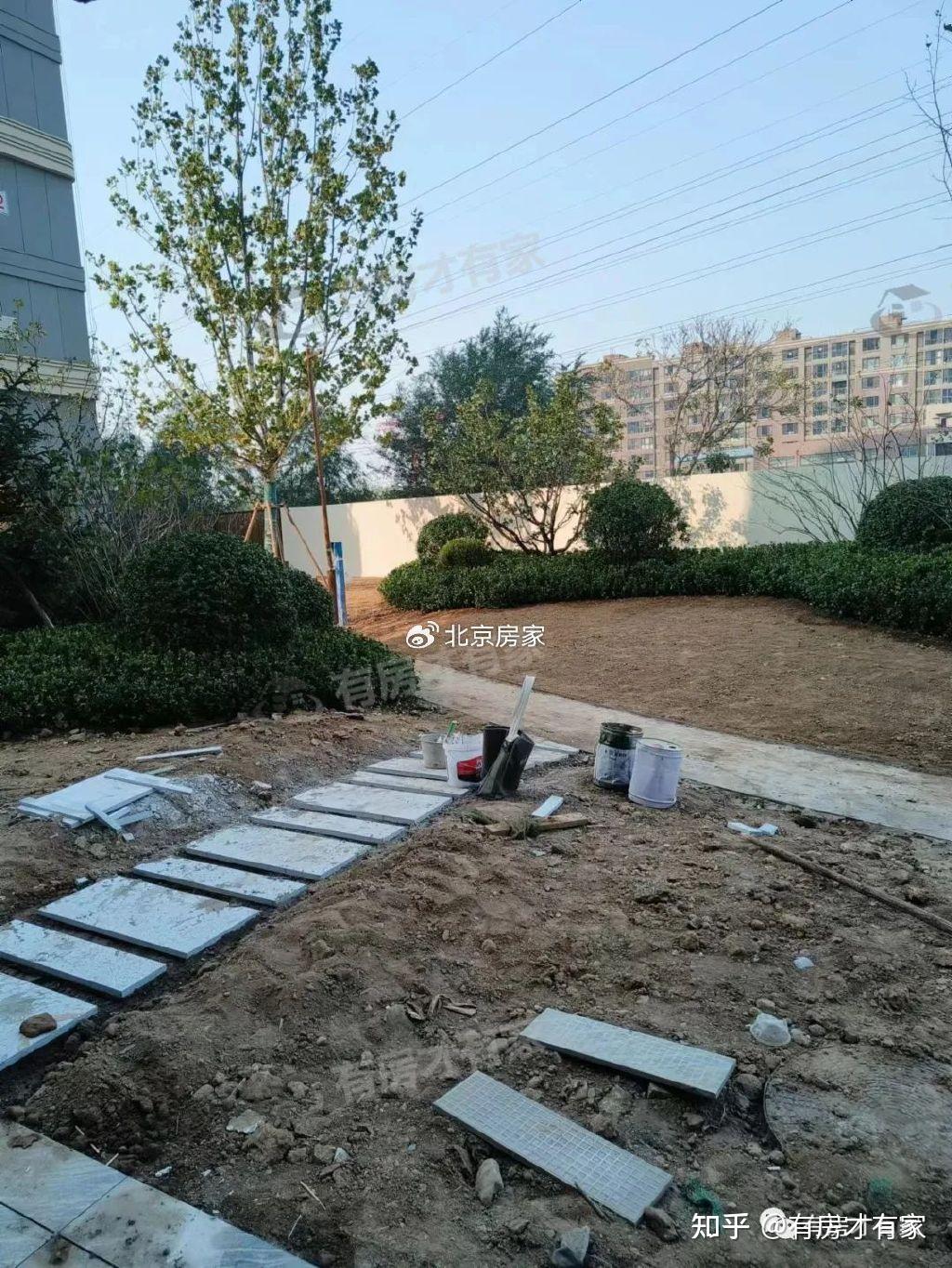

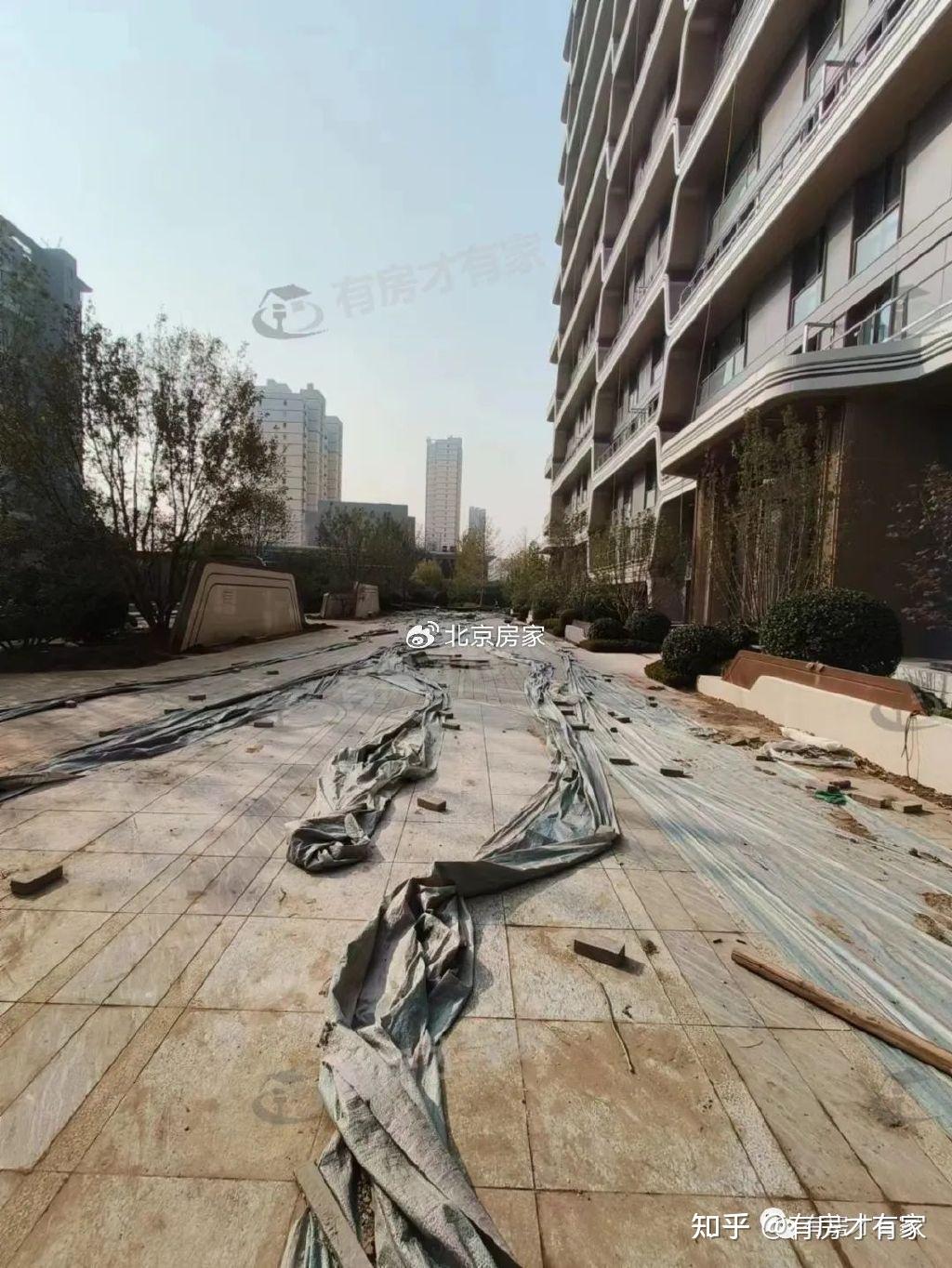

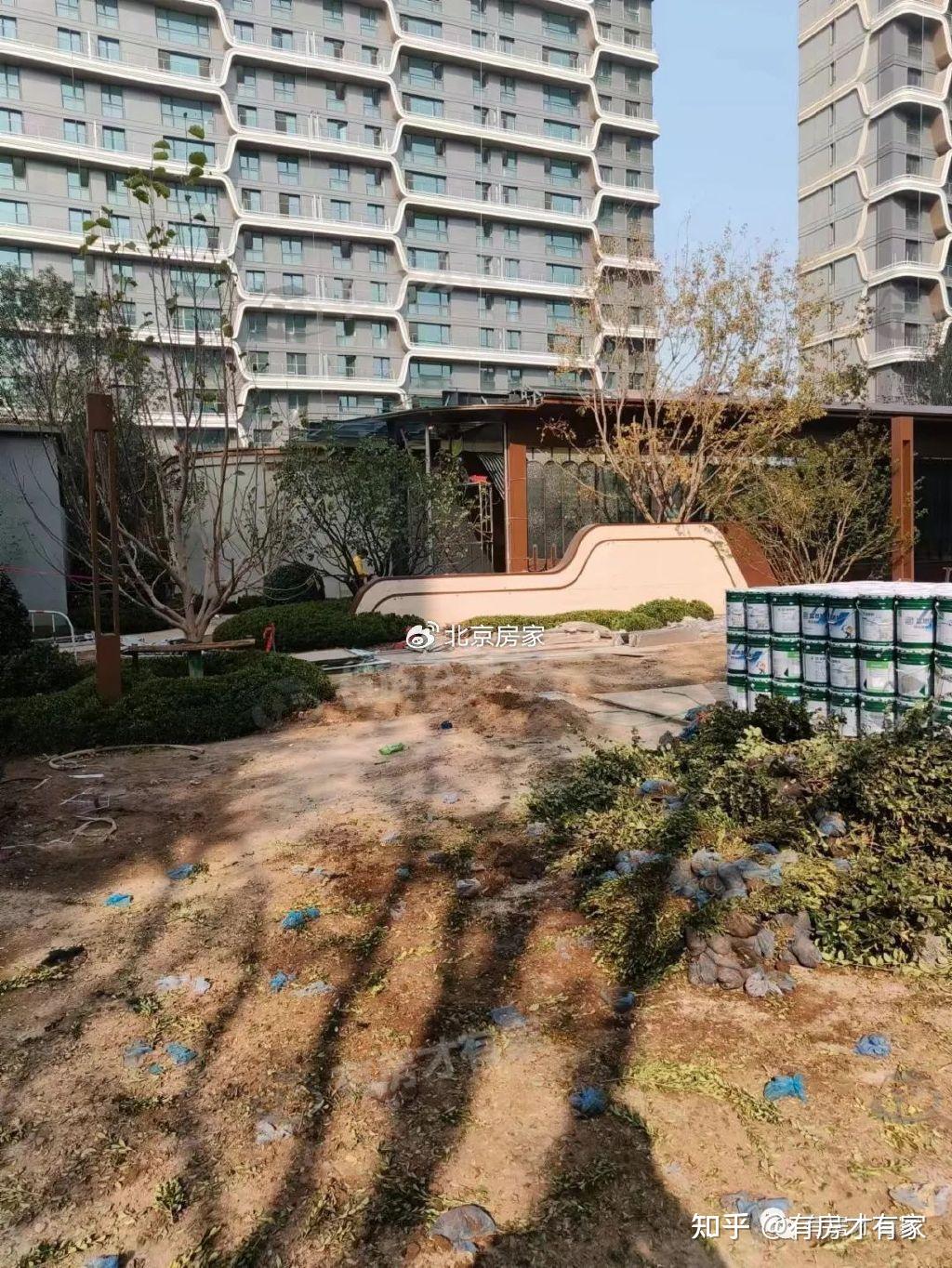

院里绿化建设了一部分,看着还不错;楼前的道路还没清理出来;有的区域还没贴好砖,目前的进度应该就在地面部分了
室内实拍

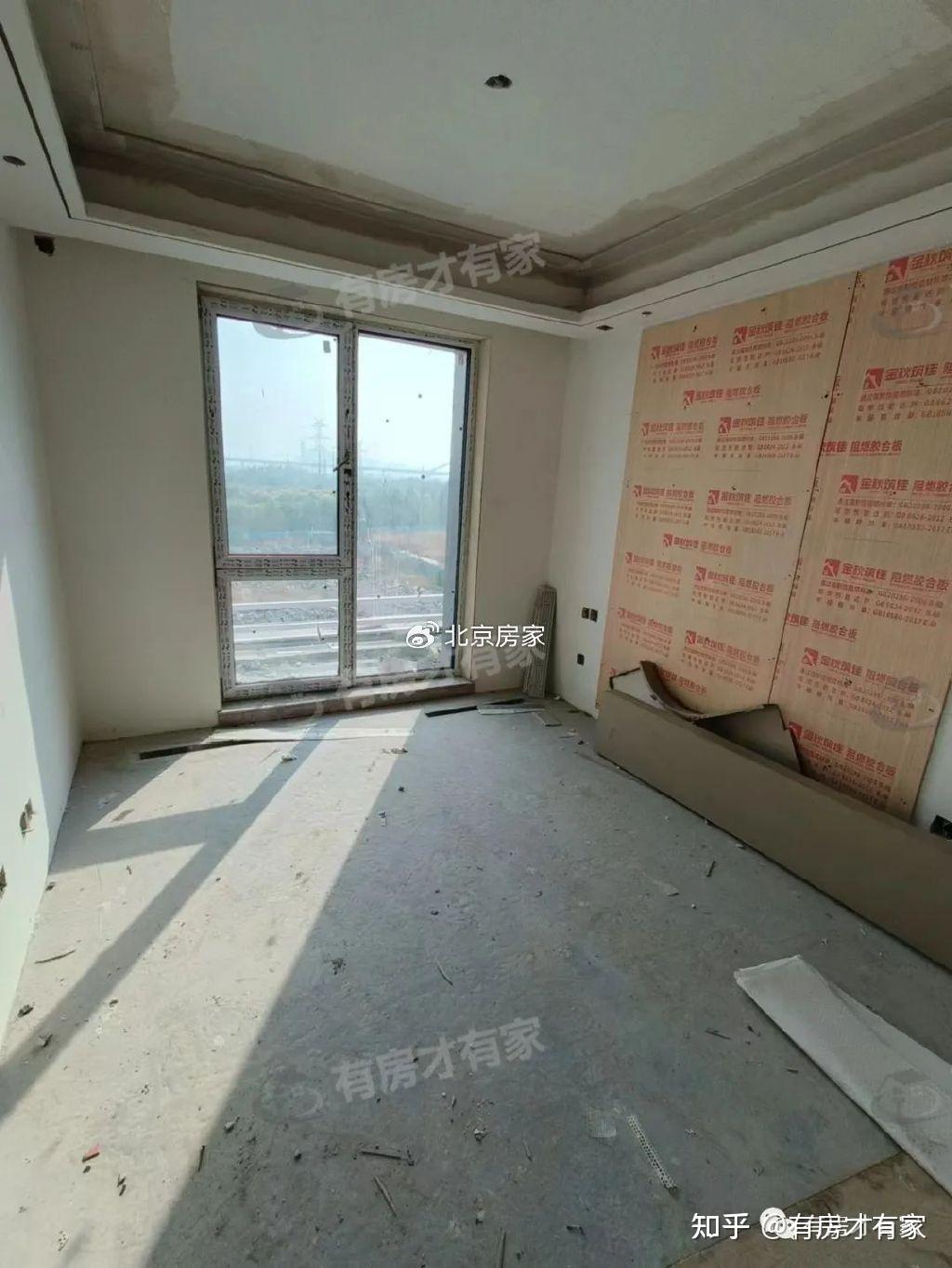

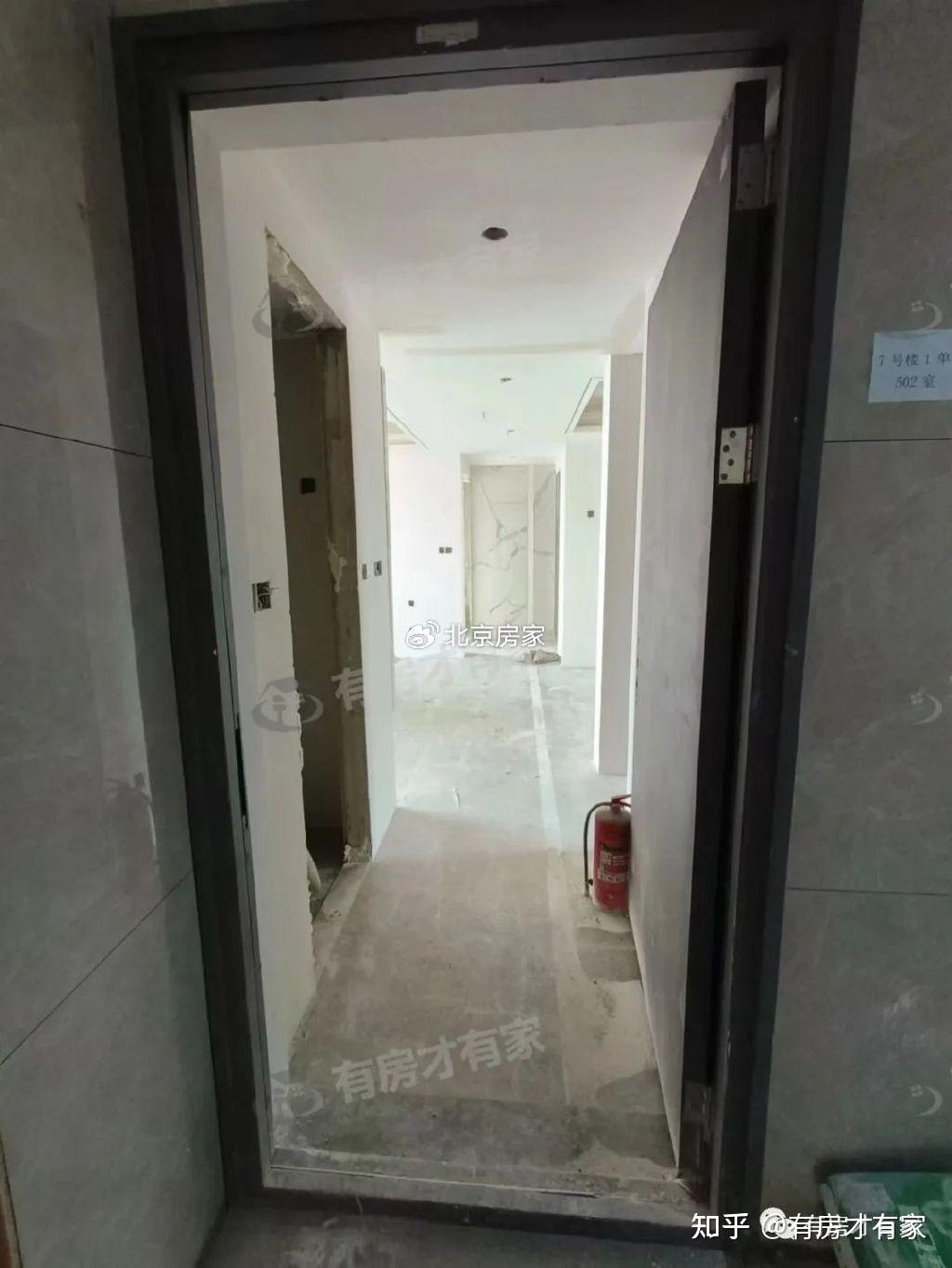

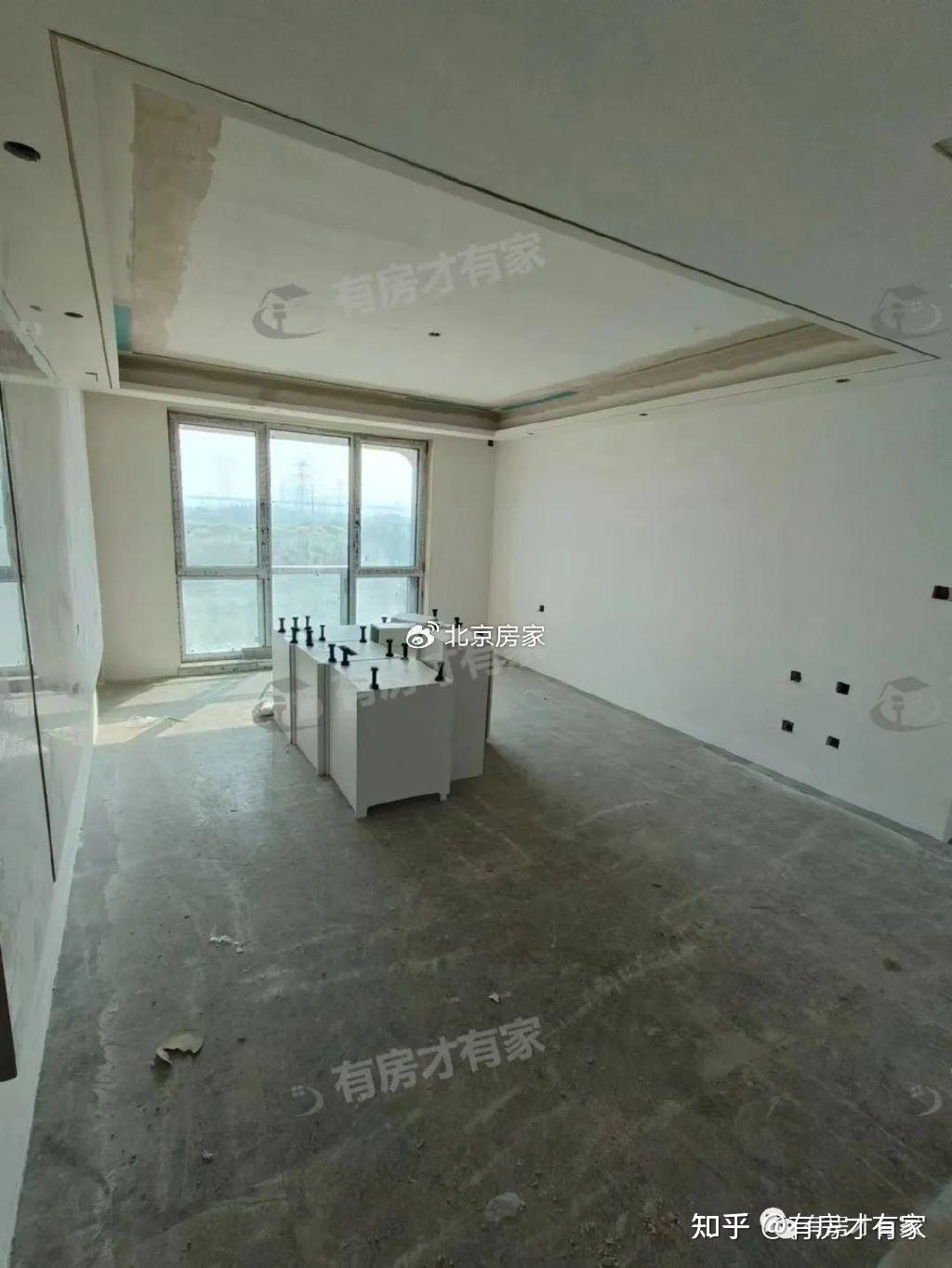

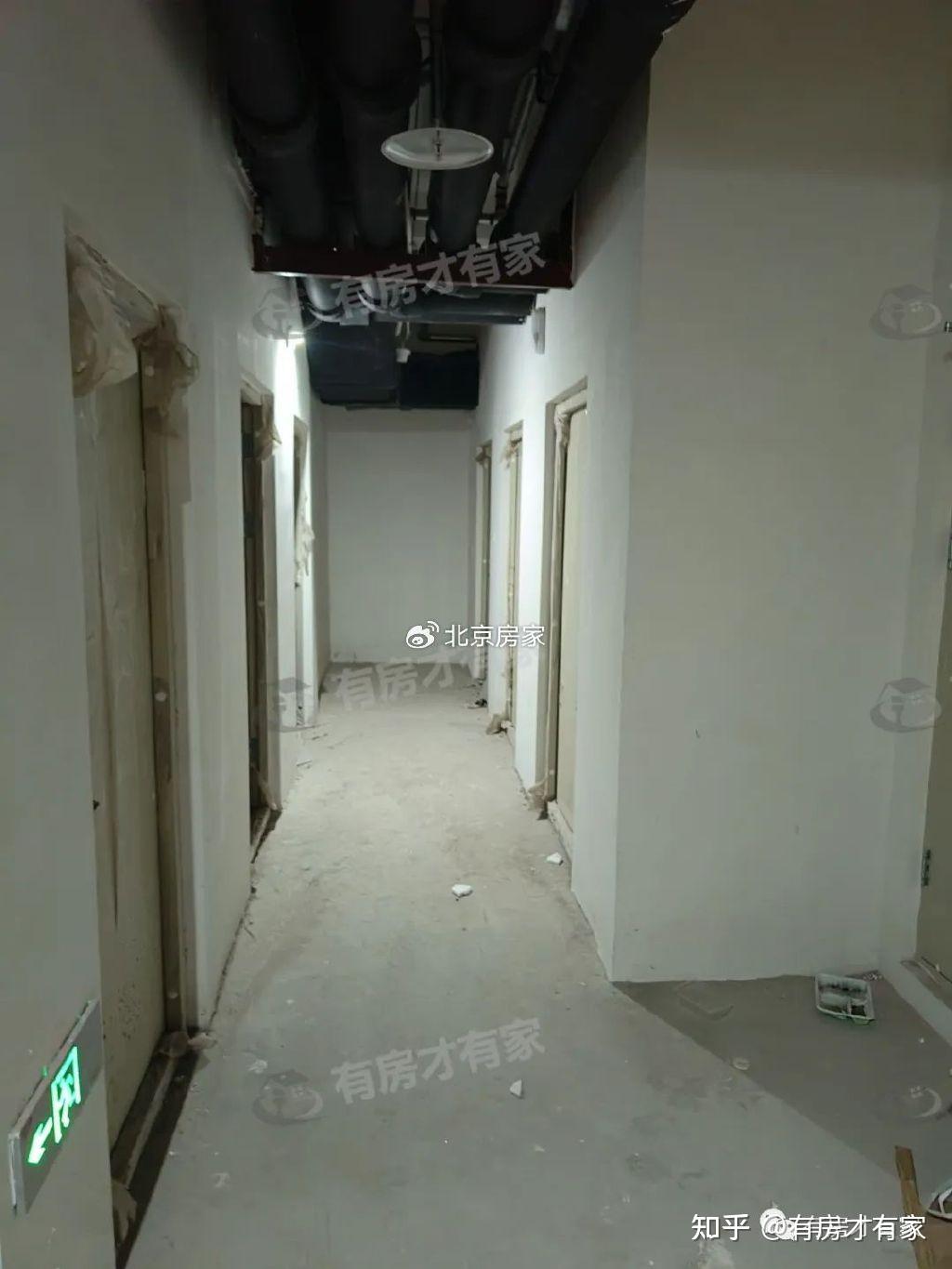

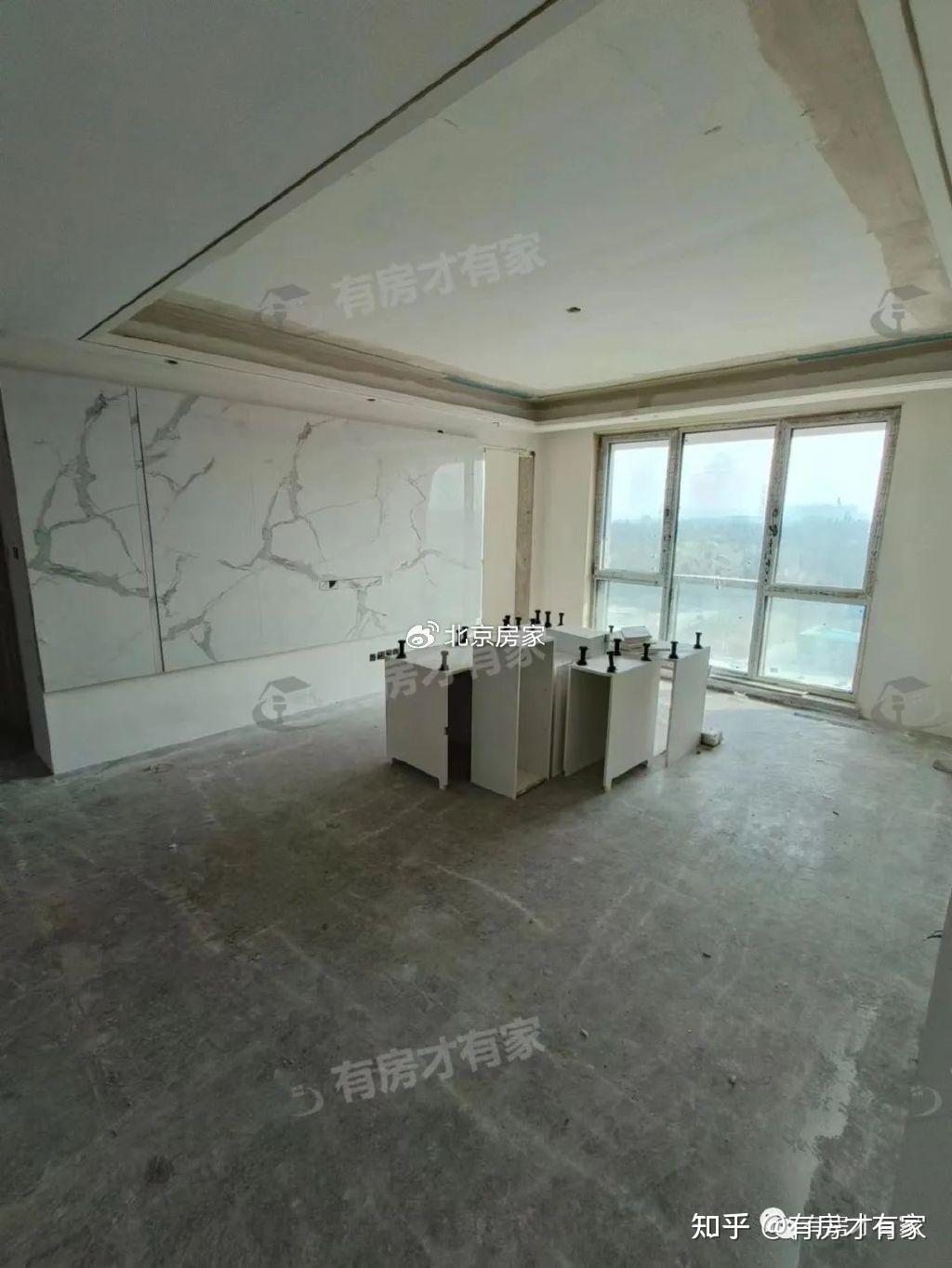

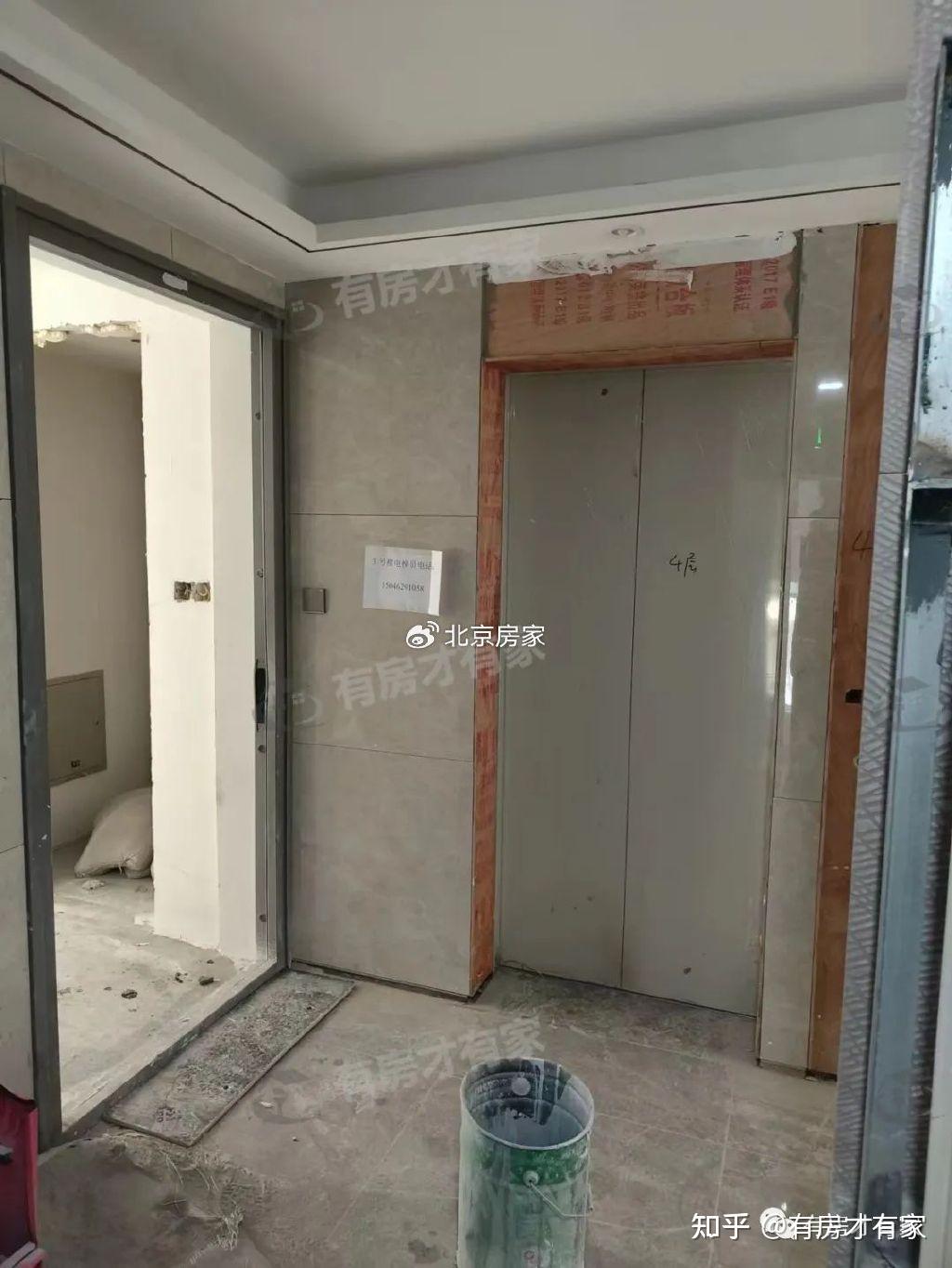

这里是三号楼栋单元西户5层。电梯间和房间门口实拍画面,墙面贴好砖了,我们进去看看吧

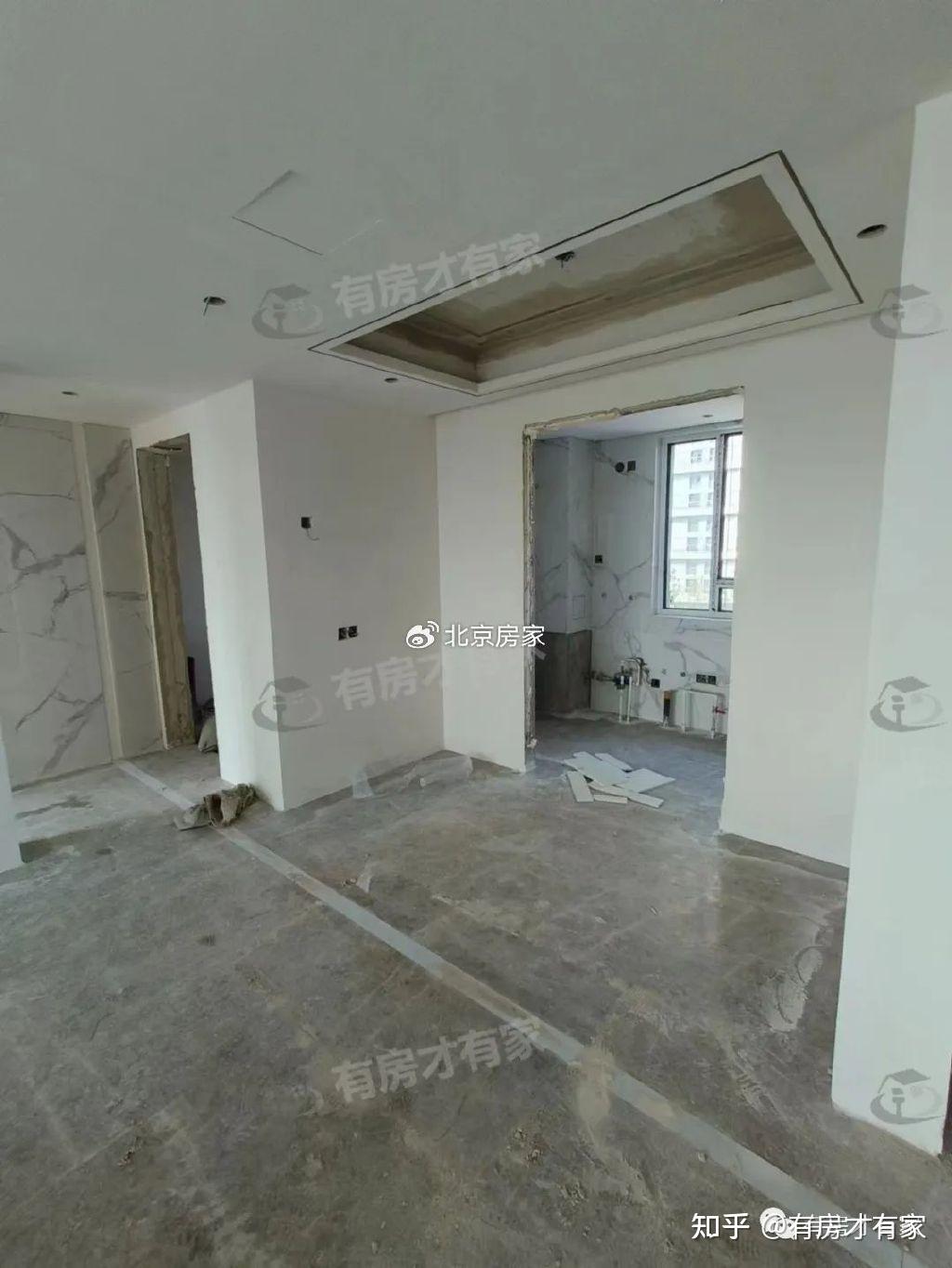

客厅位置电视墙已经做好了,能看到客厅还放着橱柜呢,顶部已经做了吊顶

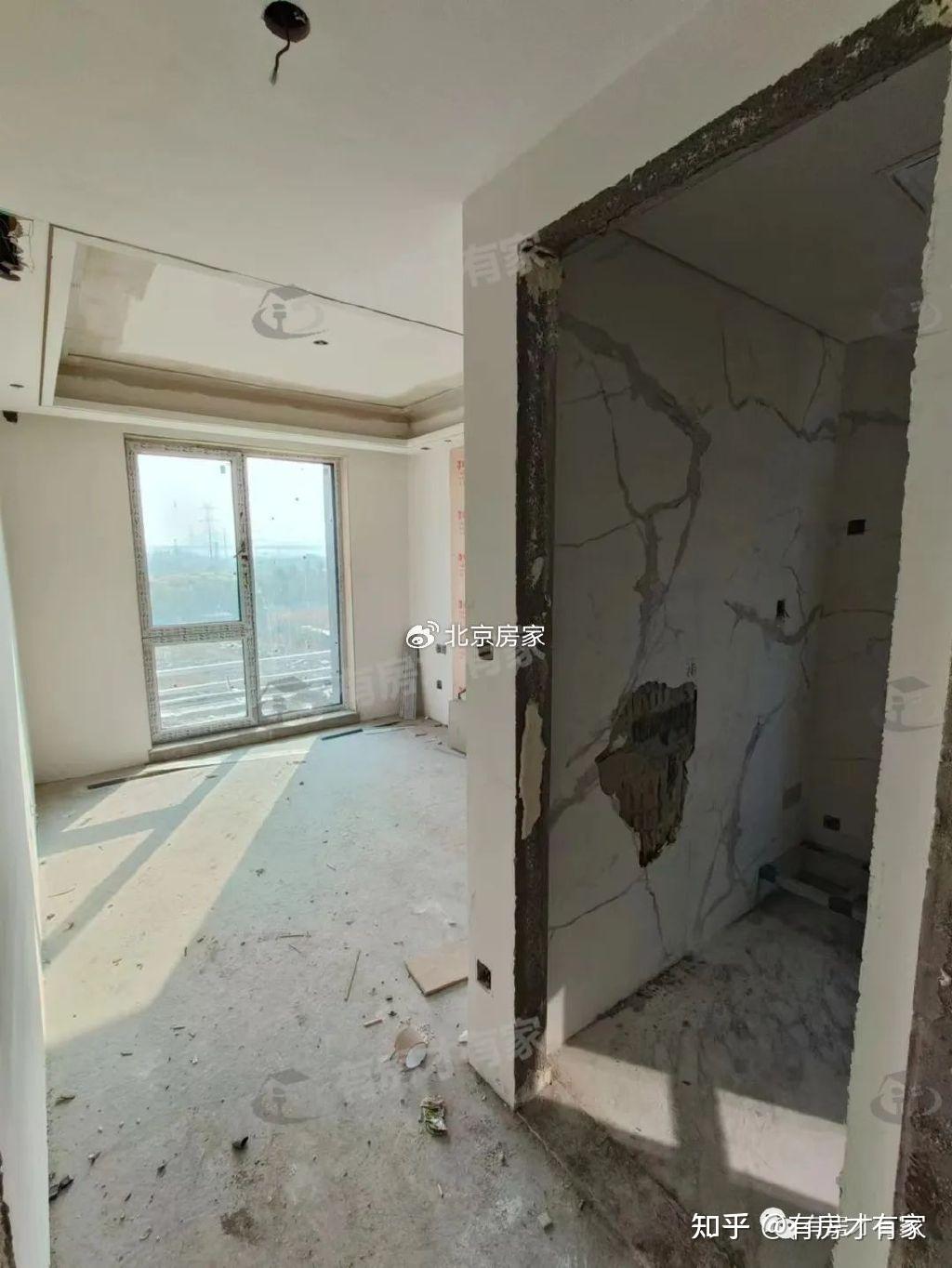

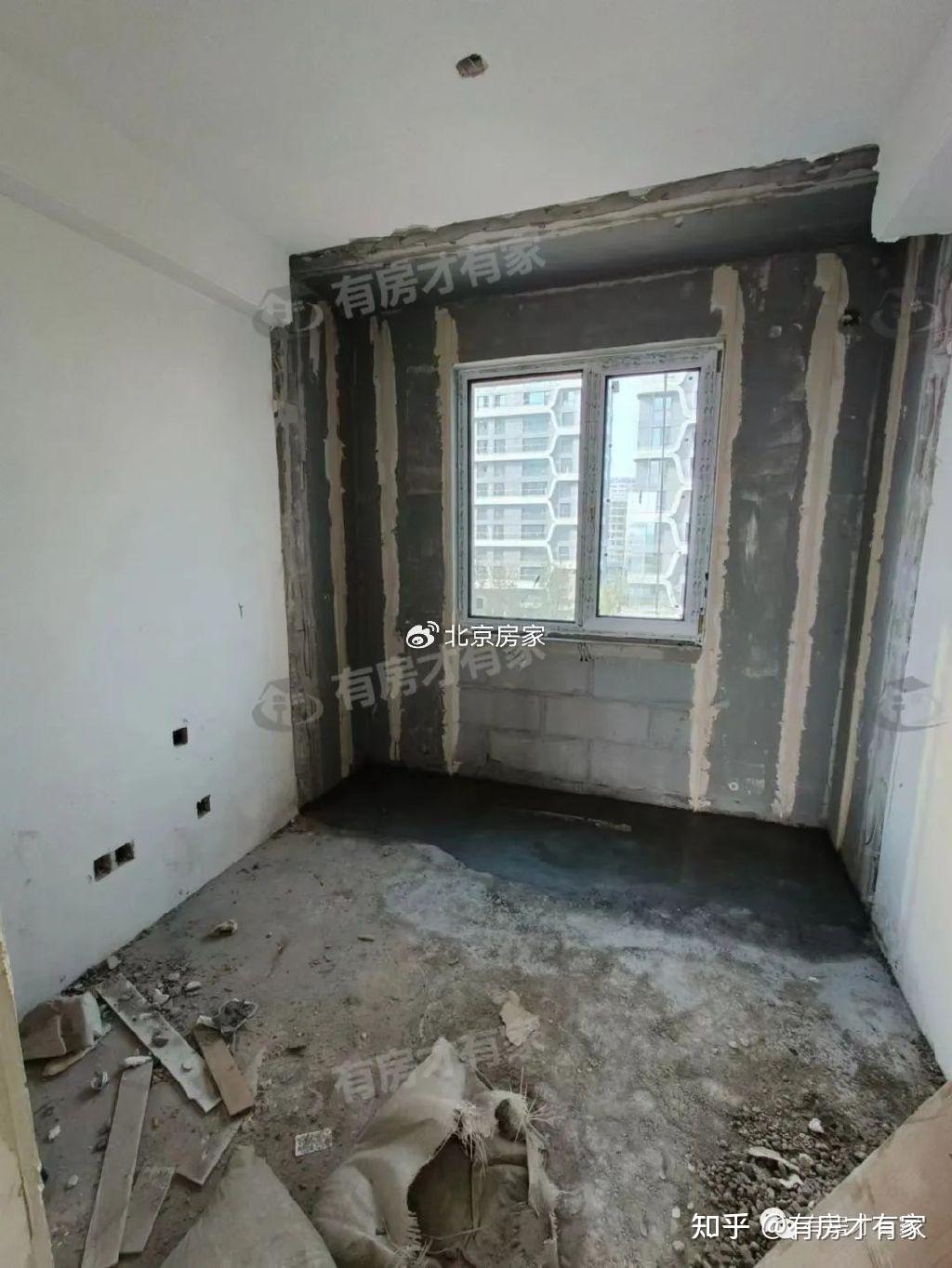

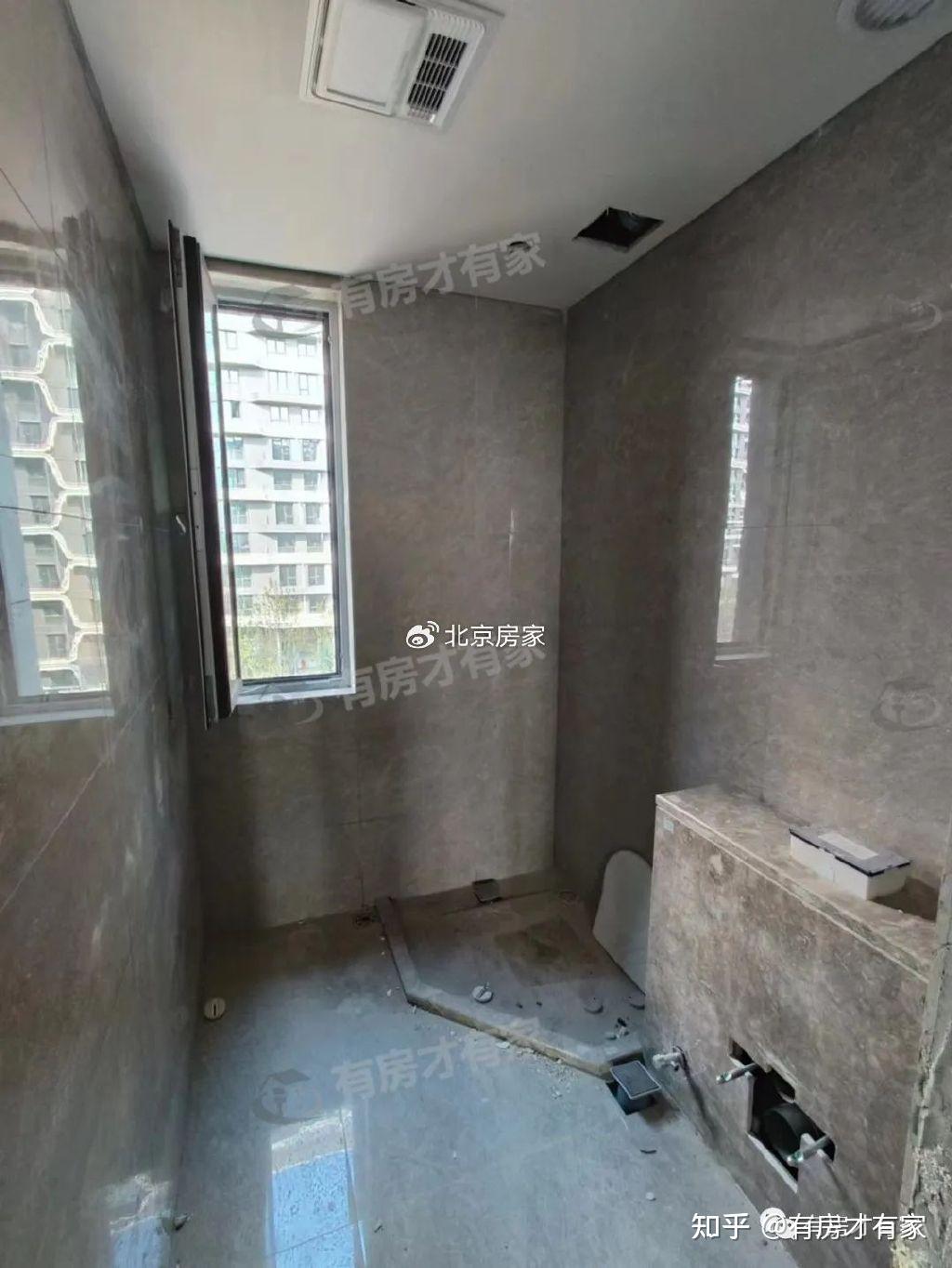

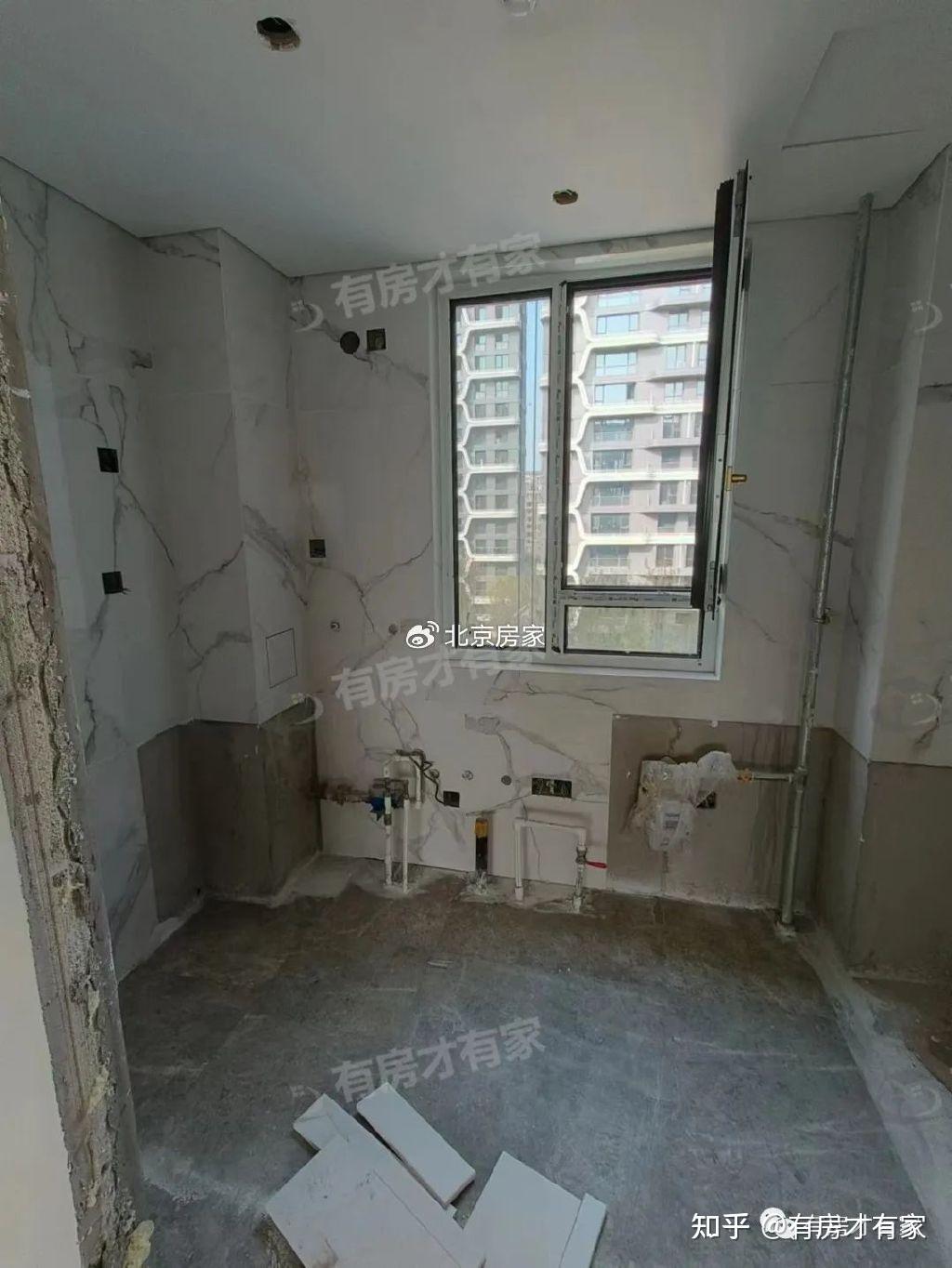

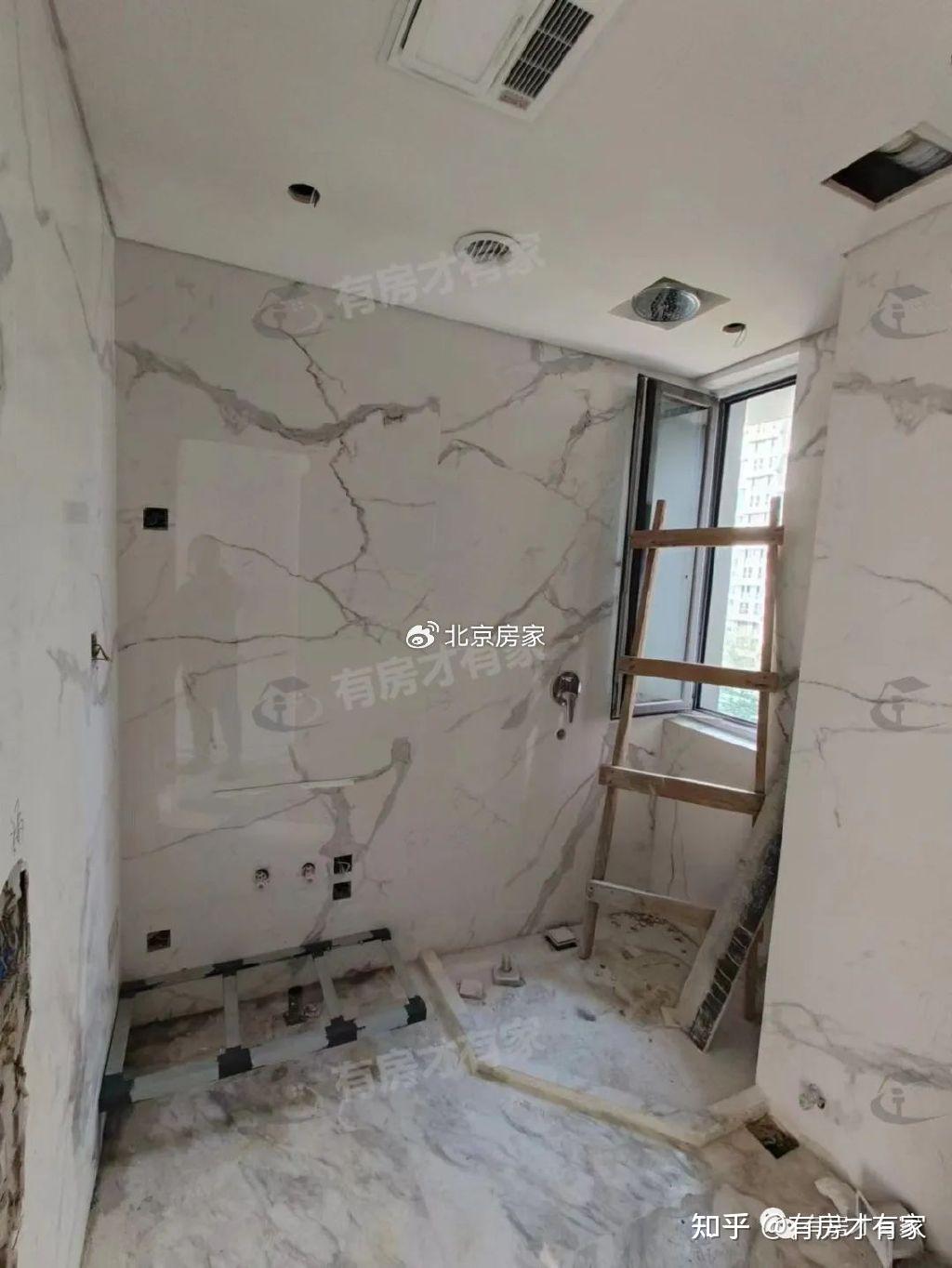

厨房卫生间位置有的墙面已经贴好瓷砖了,等待近一步施工吧
室内进度视频在微信公众号观看。

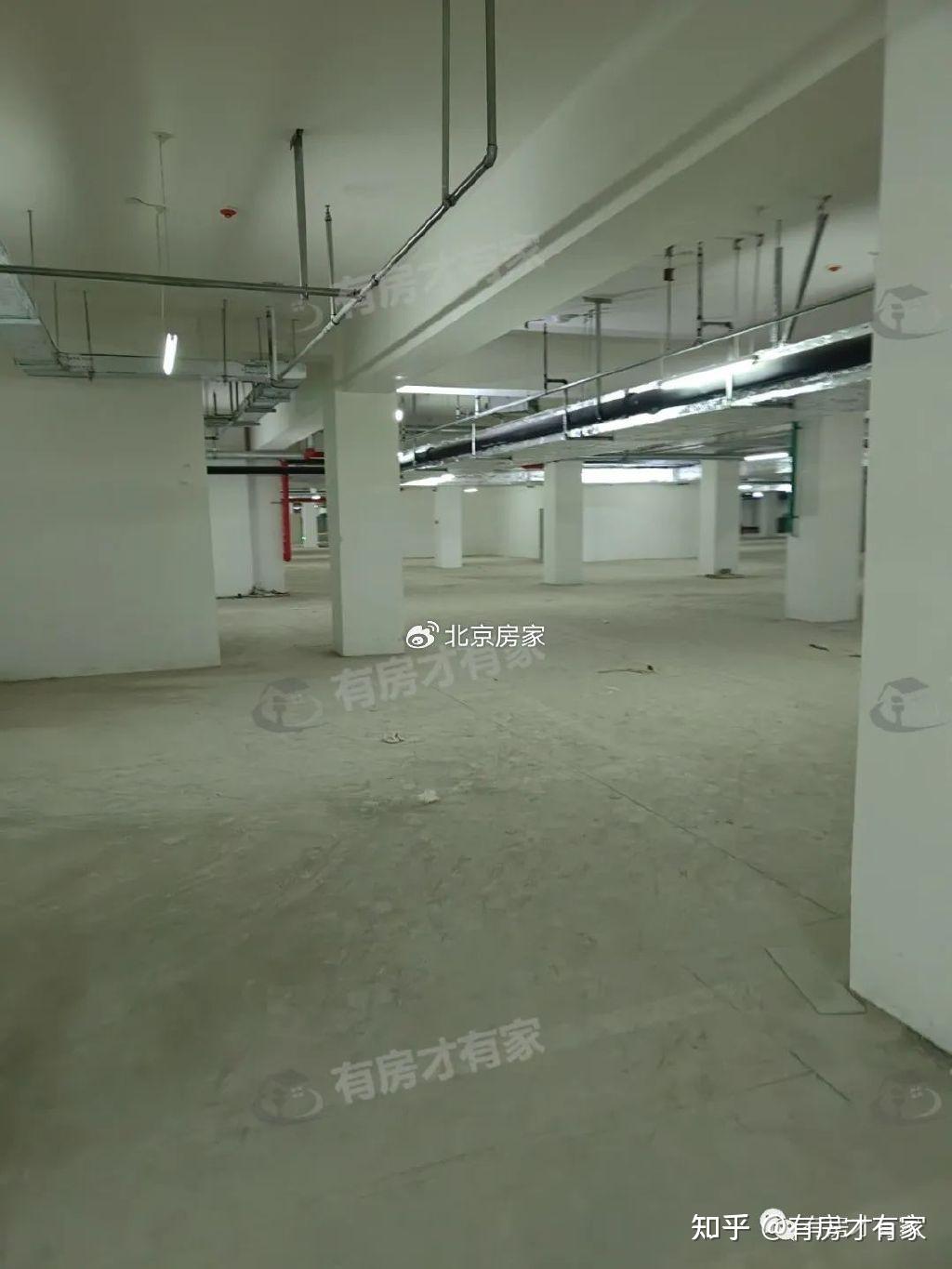

地下室实拍

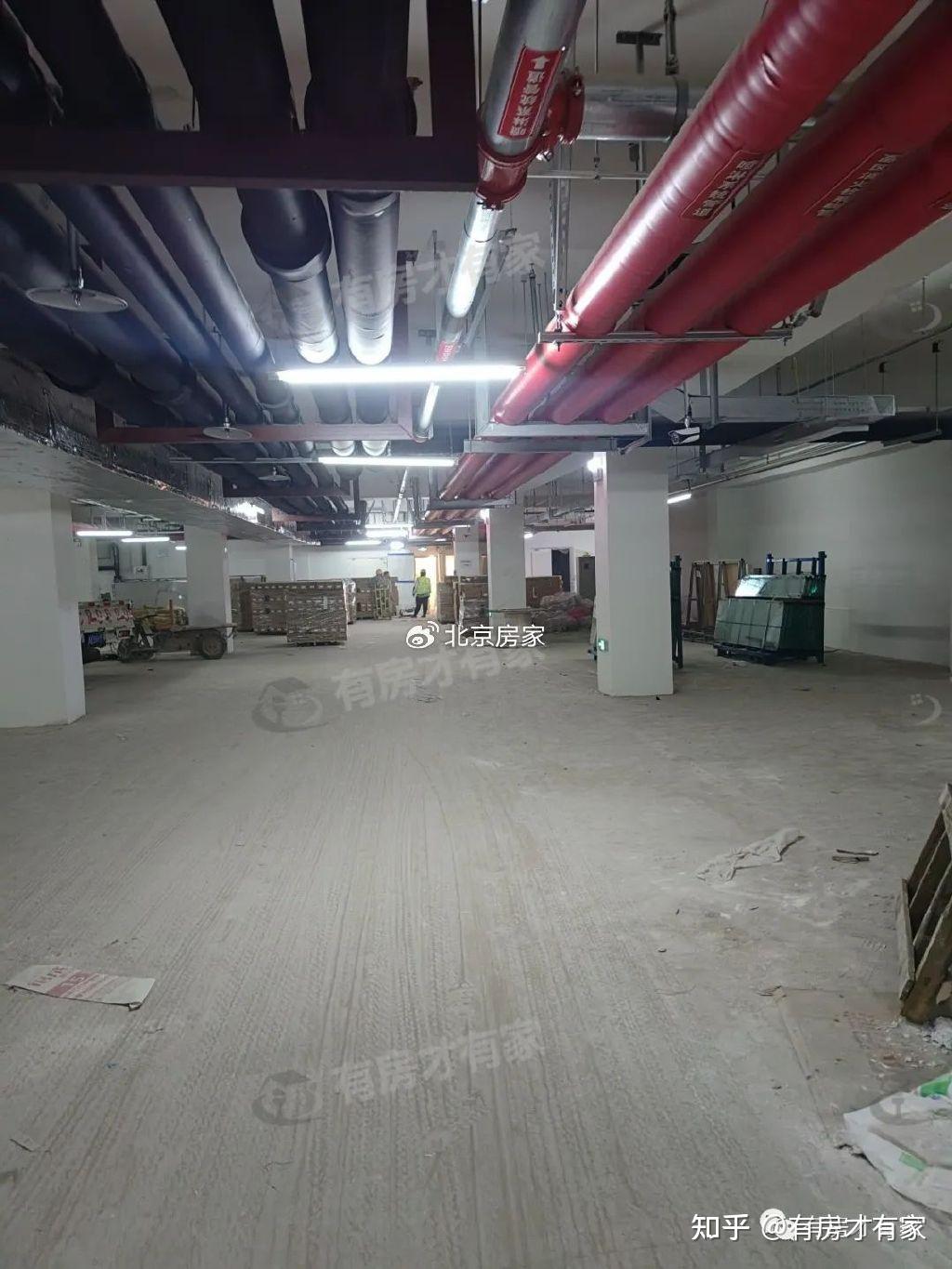

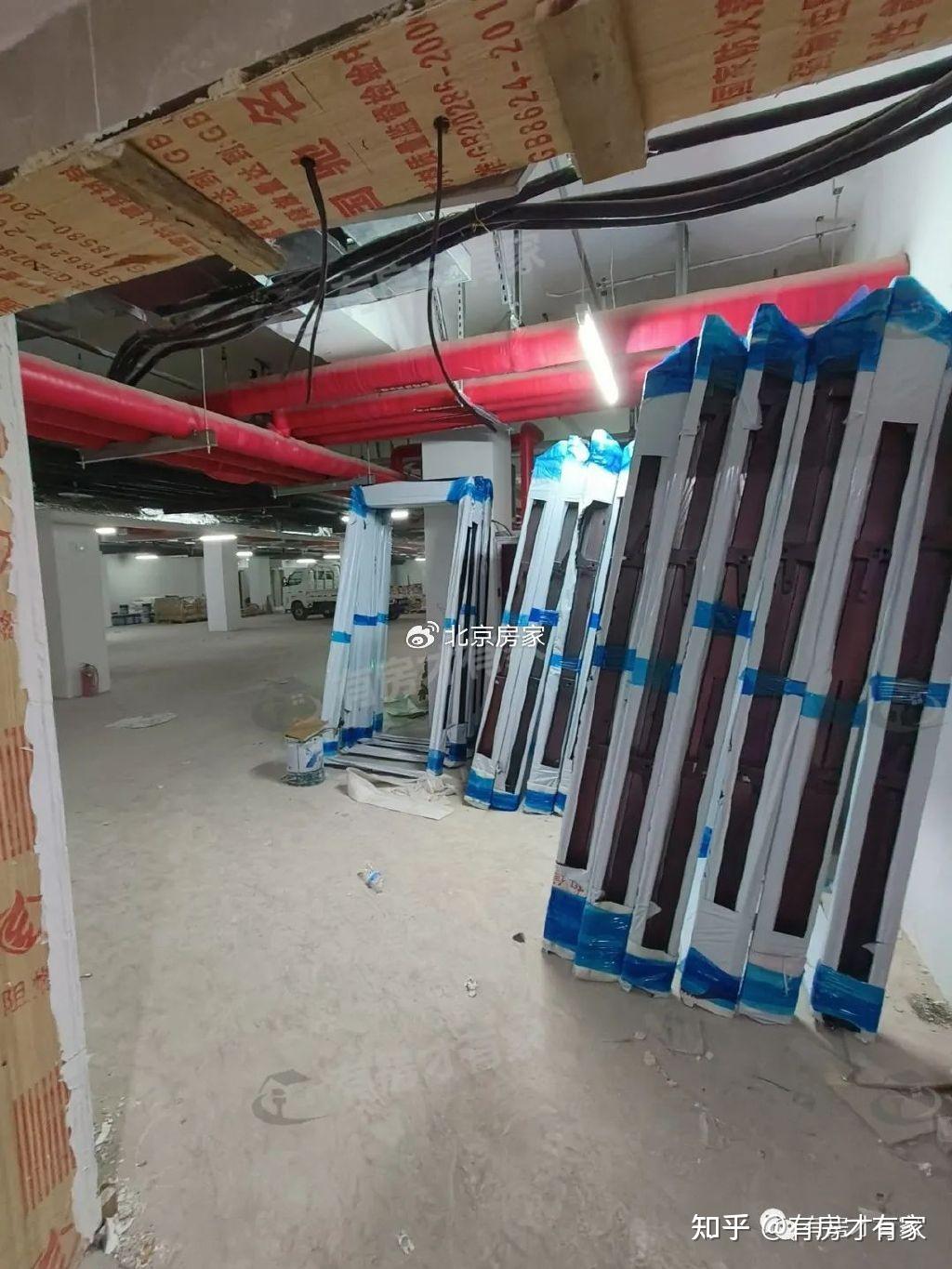

地下室和车库墙面、柱子刷了白漆,地面还没建设好,车位线还没画;车库内部还放置了不少施工建材。

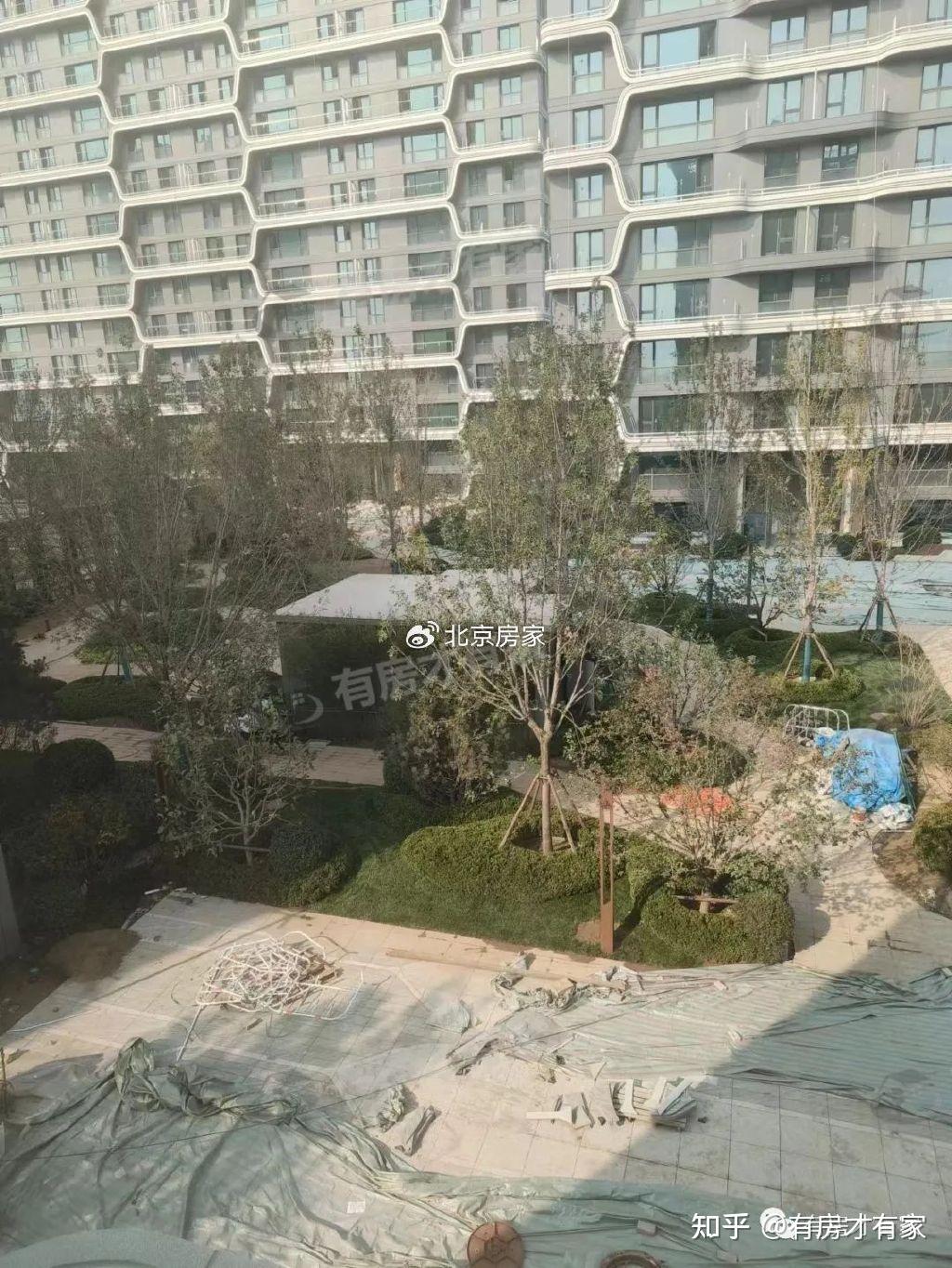

楼盘周边

外围道路不同角度的拍摄画面,道路指示牌可点开放大看看,提前了解一下周边道路。
总结:本次踩盘时间在下午1点半左右,大部分楼栋外立面都完工了,看着挺洋气的;院内部分区域做了绿化,还有一部分道路没贴好地砖;室内厨房和卫生间大部分贴好瓷砖了,客厅的电视墙做好了。地下车库接下来就是规划车位线了。小家会持续跟踪,邻居们和小家一起期待下次的踩盘。
声明:房家仅以第三方角度,为业主探访小区施工进度,进行真实客观的报道。注意:楼号是踩盘小哥根据楼盘分布判断,如有不对请私信指正;如后期小区出现楼号更改情况,楼号标注出现误差,请大家谅解,具体楼号以实际收房为准。对于项目我们不存在任何偏见,如果不妥或其他问题,请联系我们。
今天的内容就结束了,更多精彩内容请关注我知乎账号。
微信搜索公众号:有房才有家,关注公众号,不定期更新进度。
微信搜索小程序:有房才有家,关注小程序,事实更新小区动态。
想了解更多有关踩盘的内容敬请关注有房才有家,更多精彩房产资讯等您来看!
